- 1 - 孩 溪 665 10kv 下地工程 土建施工三措一案 (组织、技术、安全措施 施工方案) 编制: 审核: 批准: 孩 溪 665 10kv 下地工程项目部 二〇一四年十一月 - 2 - 目 录 一、 编制目的 二、 工程概况 三、 施工现场组织措施 四、 施工现场技术措施 五、 施工现场安全措施 六、 施工现场文明生产与环境保护措施 七、 施工方案 八、主要危险点分析及预防措施 3 一、编制目的 为了贯彻“安全第一、预防为主、综合治理”的方针,保证员工在电力生产活动中的人身安全和国家及投资者的资产免遭损失,依据国家有关法律、法规,结合电力行业和国家电网公司系统的特点制定施工现场作业的“三大措施”及施工方案,从而确保项目工程安全、优质、高效的顺利完成

二、工程概况 1、3 座环网柜

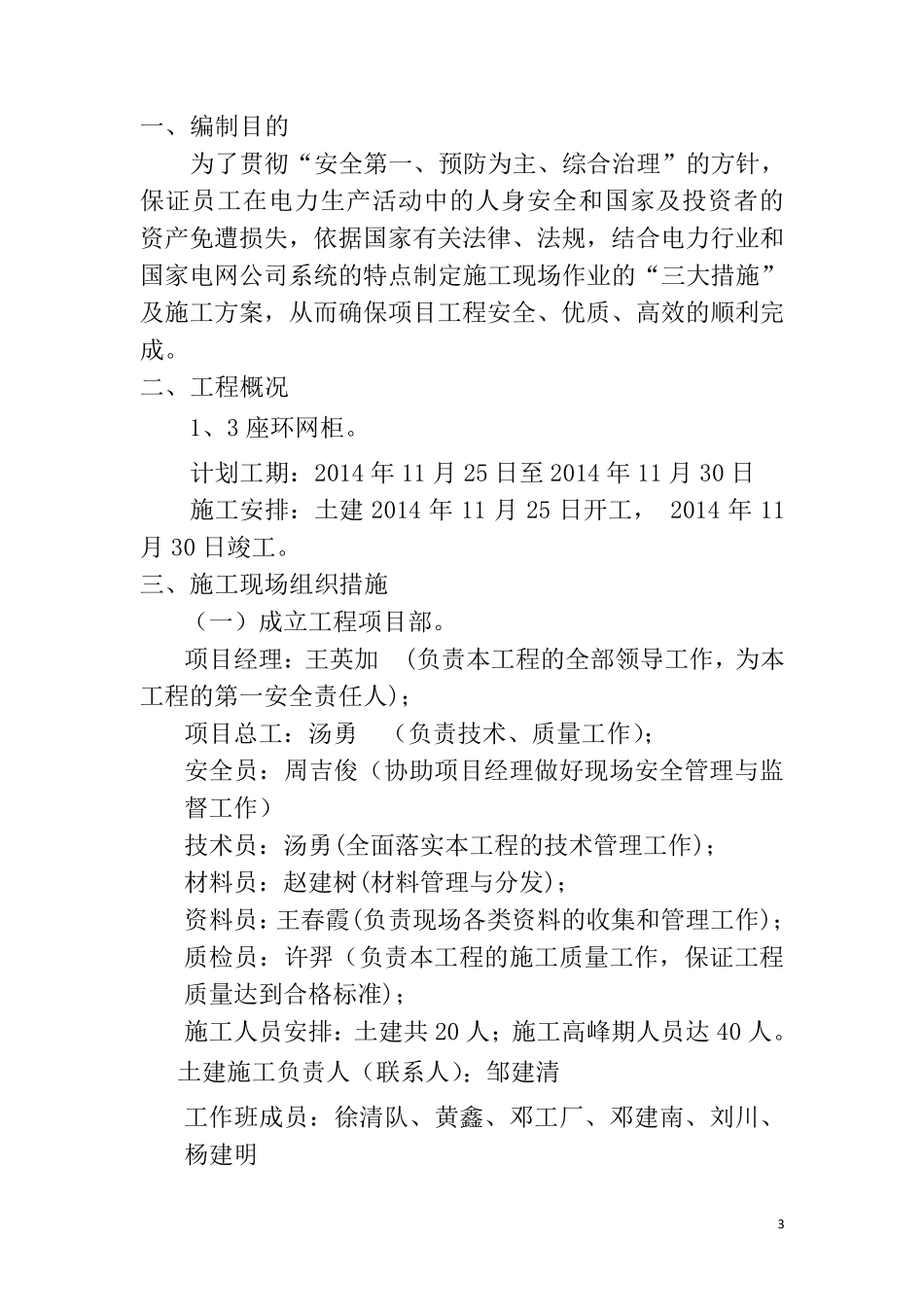

计划工期:2014 年 11 月 25 日至 2014 年 11 月 30 日 施工安排:土建 2014 年 11 月 25 日开工, 2014 年 11月 30 日竣工
三、施工现场组织措施 (一)成立工程项目部
项目经理:王英加 (负责本工程的全部领导工作,为本工程的第一安全责任人); 项目总工:汤勇 (负责技术、质量工作); 安全员:周吉俊(协助项目经理做好现场安全管理与监督工作) 技术员:汤勇(全面落实本工程的技术管理工作); 材料员:赵建树(材料管理与分发); 资料员:王春霞(负责现场各类资料的收集和管理工作); 质检员:许羿 (负责本工程的施工质量工作,保证工程质量达 到 合格 标 准 ); 施工人员安排:土建共 20 人;施工高峰 期人员达 40 人
土建施工负责人(联 系人):邹 建清 工作班 成员:徐 清 队 、黄 鑫 、邓 工厂 、邓 建南 、刘 川 、杨 建明 4 四、施工现场技术措施 (一) 工作前,按有关规定正确填写、签发和办理工作票
工作负责人向施
