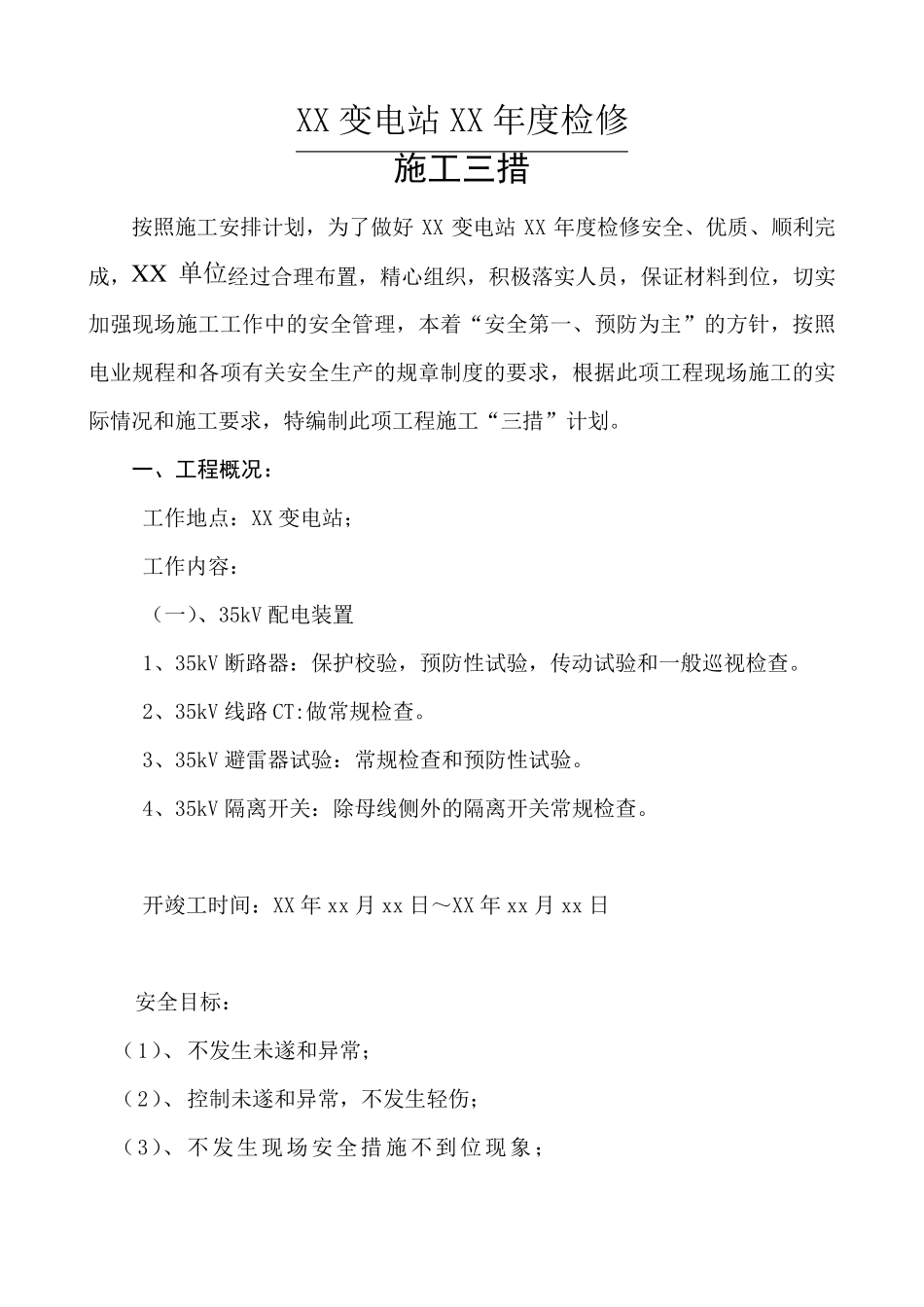

xx 变电站XX 年度检修 施工三措 批准: 审核: 编制: XX 单位 XX 年xx月 xx日 XX 变电站XX 年度检修 施工三措 按照施工安排计划,为了做好XX 变电站XX 年度检修安全、优质、顺利完成,X X单位经过合理布置,精心组织,积极落实人员,保证材料到位,切实加强现场施工工作中的安全管理,本着“安全第一、预防为主”的方针,按照电业规程和各项有关安全生产的规章制度的要求,根据此项工程现场施工的实际情况和施工要求,特编制此项工程施工“三措”计划
一、工程概况: 工作地点:XX 变电站; 工作内容: (一)、35kV 配电装置 1、35kV 断路器:保护校验,预防性试验,传动试验和一般巡视检查
2、35kV 线路 CT:做常规检查

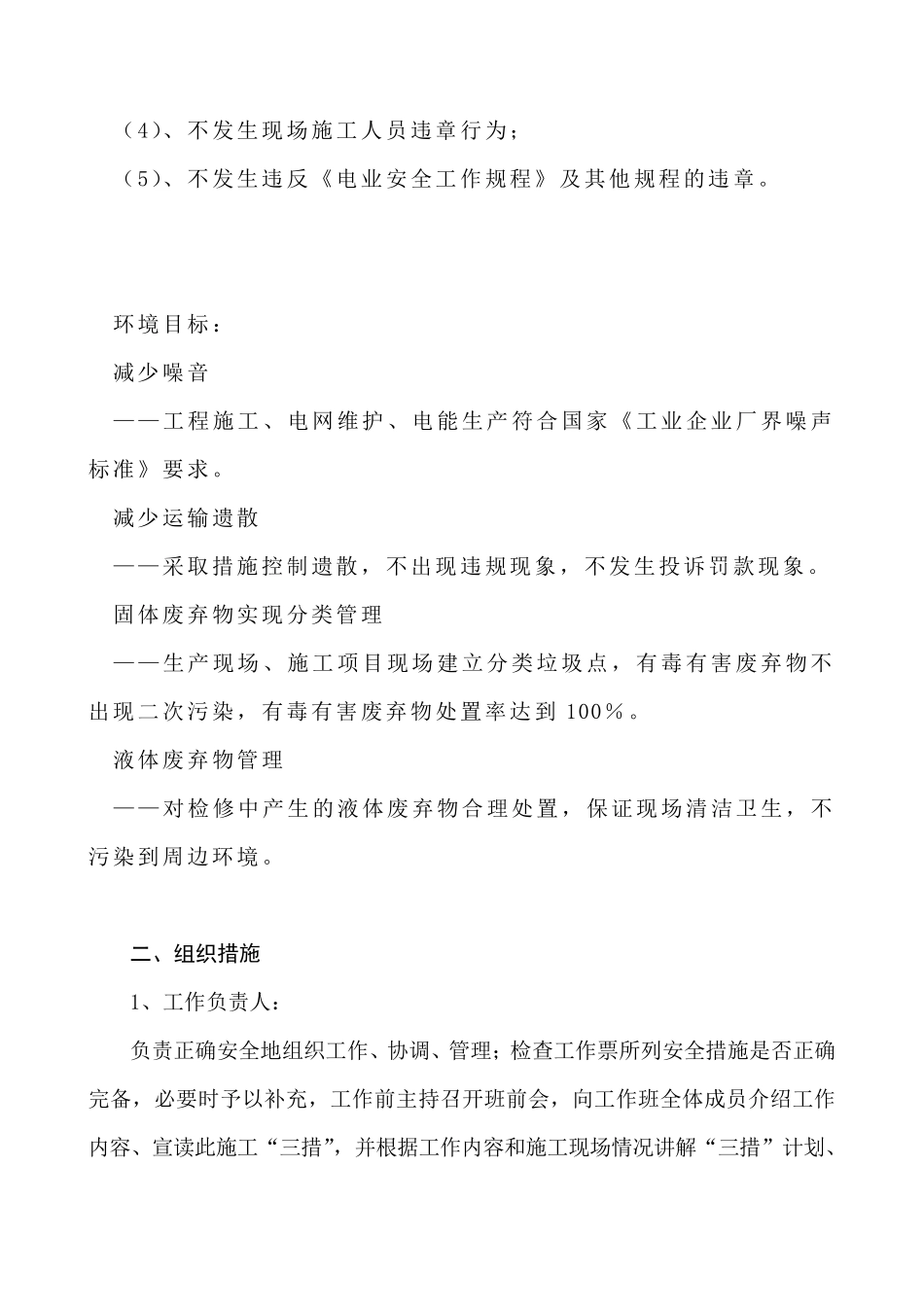

3、35kV 避雷器试验:常规检查和预防性试验
4、35kV 隔离开关:除母线侧外的隔离开关常规检查
开竣工时间:XX 年xx 月 xx 日~XX 年xx 月 xx 日 安全目标: (1)、不发生未遂和异常; (2)、控制未遂和异常,不发生轻伤; (3)、不发生现场安全措施不到位现象; (4)、不发生现场施工人员违章行为; (5)、不发生违反《电业安全工作规程》及其他规程的违章
环境目标: 减少噪音 ——工程施工、电网维护、电能生产符合国家《工业企业厂界噪声标准》要求
减少运输遗散 ——采取措施控制遗散,不出现违规现象,不发生投诉罚款现象
固体废弃物实现分类管理 ——生产现场、施工项目现场建立分类垃圾点,有毒有害废弃物不出现二次污染,有毒有害废弃物处置率达到 100%
液体废弃物管理 ——对检修中产生的液体废弃物合理处置,保证现场清洁卫生,不污染到周边环境
二、组织措施 1、工作负责人: 负责正确安全地组织工作、协调、管理;检查工作票所列安全措施是否正确完备,必要时予以补充,工作前主持召开班前会,向工作班全体成员介绍
