1 总则 1
1 编制目的 1
2 编制依据 1
3 适用范围 1
4 应急工作原则 1
5 应急预案体系 2 危险性分析 3 组织机构及职责 3
1 应急组织体系 3
2 指挥机构及职责 4 预防与预警 4
1 危险点监控 4
2 预警行动 4
3 信息报告与处置 5 应急响应 5
1 报警与响应级别确定 5
2 应急启动 5
3 救援行动 5
4 应急恢复 5
5 应急结束 5
6 后期处置 6 应急保障措施 6
1 通信与信息保障 6
2 应急队伍保障 6
3 应急物资保障 6
4 经费保障 7 培训与演练 8 奖惩 1 总则 1

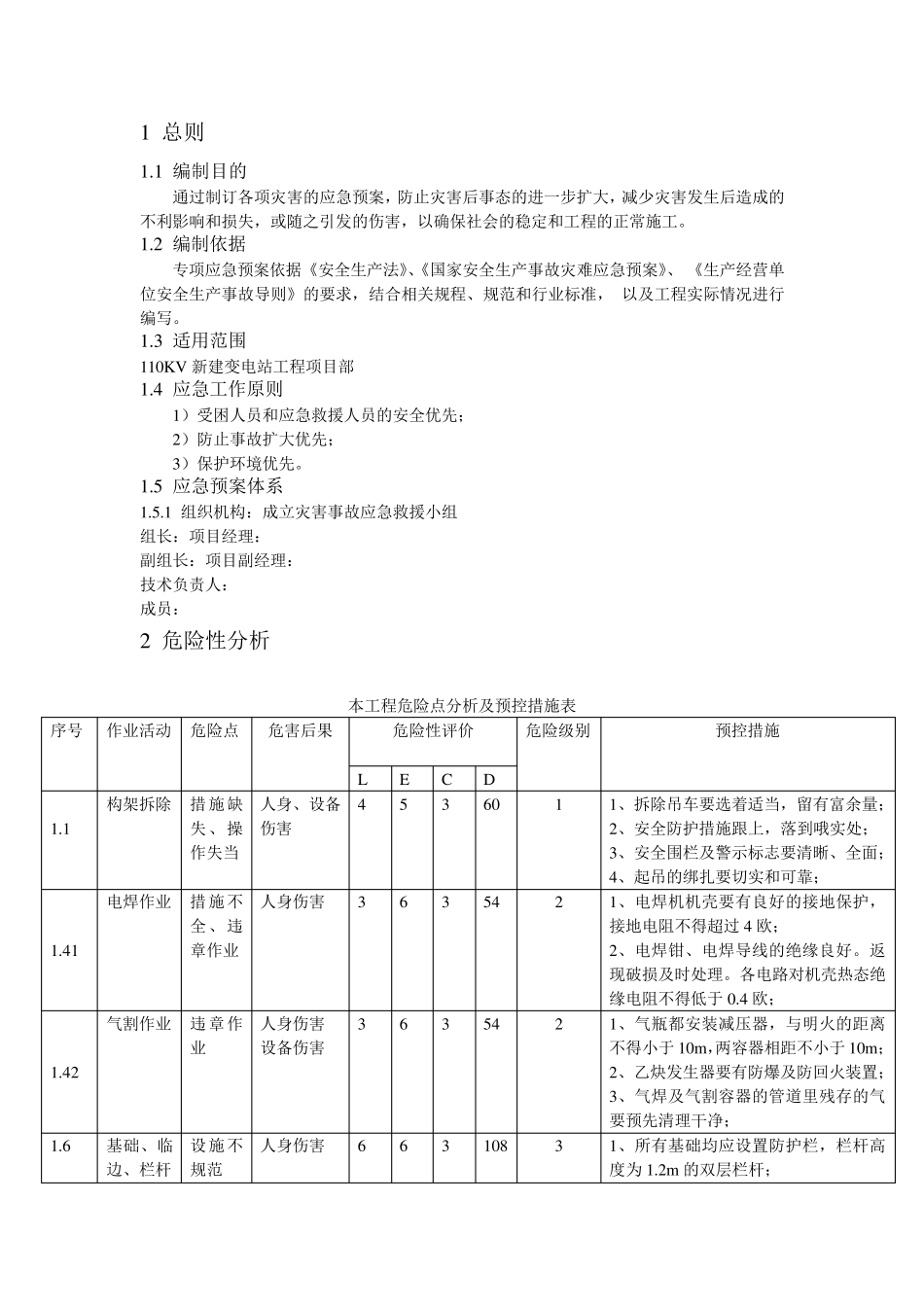

1 编制目的 通过制订各项灾害的应急预案,防止灾害后事态的进一步扩大,减少灾害发生后造成的不利影响和损失,或随之引发的伤害,以确保社会的稳定和工程的正常施工
2 编制依据 专项应急预案依据《安全生产法》、《国家安全生产事故灾难应急预案》、 《生产经营单位安全生产事故导则》的要求,结合相关规程、规范和行业标准, 以及工程实际情况进行编写
3 适用范围 110KV 新建变电站工程项目部 1
4 应急工作原则 1)受困人员和应急救援人员的安全优先; 2)防止事故扩大优先; 3)保护环境优先
5 应急预案体系 1
1 组织机构:成立灾害事故应急救援小组 组长:项目经理: 副组长:项目副经理: 技术负责人: 成员: 2 危险性分析 本工程危险点分析及预控措施表 序号 作业活动 危险点 危害后果 危险性评价 危险级别 预控措施 L E C D 1
1 构架拆除 措施缺失、操作失当 人身、设备伤害 4 5 3 60 1 1、拆除吊车要选着适当,留有富余量; 2、安全防护措施跟上,落到哦实处; 3、安全围栏及警示标志要清晰、全面; 4、起吊的绑扎要切实和可靠; 1

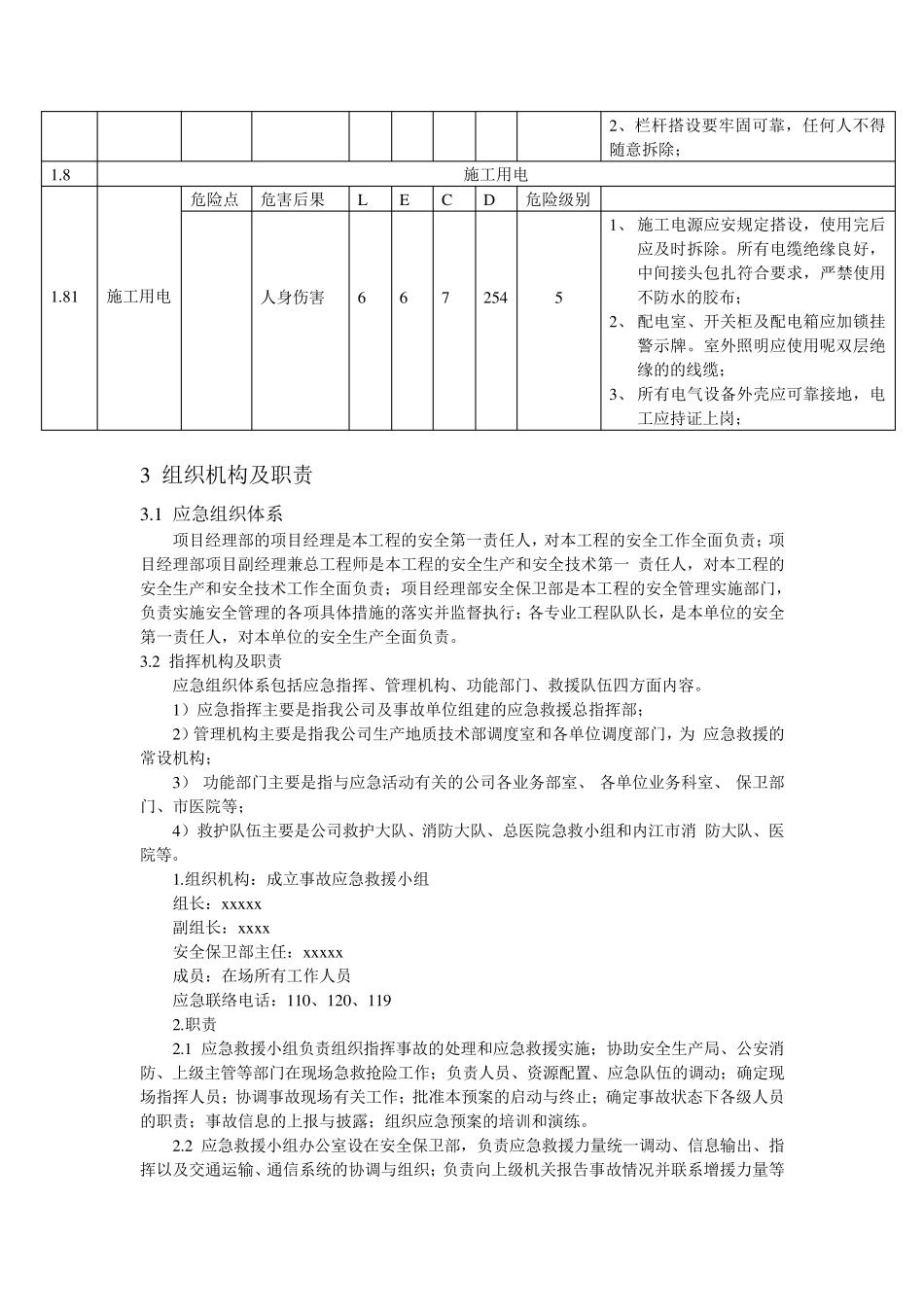

41 电焊作业 措施不全、违章
