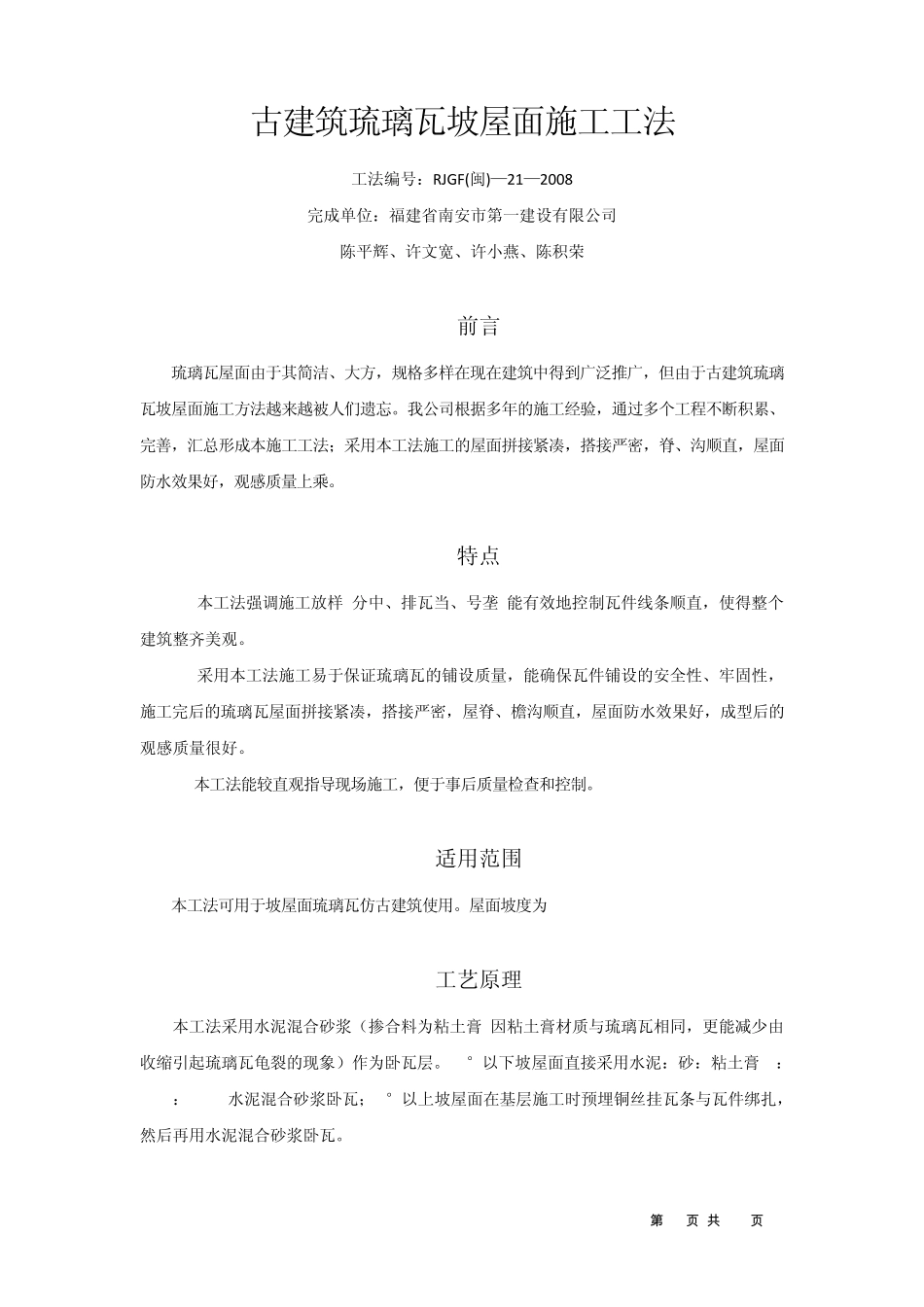

第 1 页 共 12 页 古建筑琉璃瓦坡屋面施工工法 工法编号:R JGF(闽)—21—2008 完成单位:福建省南安市第一建设有限公司 陈平辉、许文宽、许小燕、陈积荣 1 前言 琉璃瓦屋面由于其简洁、大方,规格多样在现在建筑中得到广泛推广,但由于古建筑琉璃瓦坡屋面施工方法越来越被人们遗忘。我公司根据多年的施工经验,通过多个工程不断积累、完善,汇总形成本施工工法;采用本工法施工的屋面拼接紧凑,搭接严密,脊、沟顺直,屋面防水效果好,观感质量上乘。 2 特点 2.0.1 本工法强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观。 2.0.2 采用本工法施工易于保证琉璃瓦的铺设质量,能确保瓦件铺设的安全性、牢固性,施工完后的琉璃瓦屋面拼接紧凑,搭接严密,屋脊、檐沟顺直,屋面防水效果好,成型后的观感质量很好。 2.0.3 本工法能较直观指导现场施工,便于事后质量检查和控制。 3 适用范围 本工法可用于坡屋面琉璃瓦仿古建筑使用。屋面坡度为250-600 4 工艺原理 本工法采用水泥混合砂浆(掺合料为粘土膏,因粘土膏材质与琉璃瓦相同,更能减少由收缩引起琉璃瓦龟裂的现象)作为卧瓦层。30°以下坡屋面直接采用水泥:砂:粘土膏=1:6.83:0.659水泥混合砂浆卧瓦;30°以上坡屋面在基层施工时预埋铜丝挂瓦条与瓦件绑扎,然后再用水泥混合砂浆卧瓦。 第 2 页 共 12 页 5 工艺流程及操作要点 5.1 工艺流程 施工工艺流程见图5.1 图5.1 施工工艺流程图 施工准备 审瓦 瓦垄定位 琉璃瓦 底瓦 冲垄 平面定位—分中、号垄、排瓦当 捉节夹垄 屋面结构层验收验收与清理 高度定位--边垄、栓定位线檐头勾滴瓦 盖瓦 清垄擦瓦 检查屋脊构件分层做法 形式尺寸,数量是否符合设计要求 配勾缝灰 屋脊砌筑 勾缝 屋面清理、清洗 各脊件定位 各屋脊拉接、灌浆等加固措施 第 3 页 共 12 页 5.2 操作要点: 5.2.1 施工准备 1 基层验收 1) 组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理。 2) 对30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求。 2 安排专人对瓦件进行挑选。 1)采取手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类。对于不合格的一律剔除。同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调...
