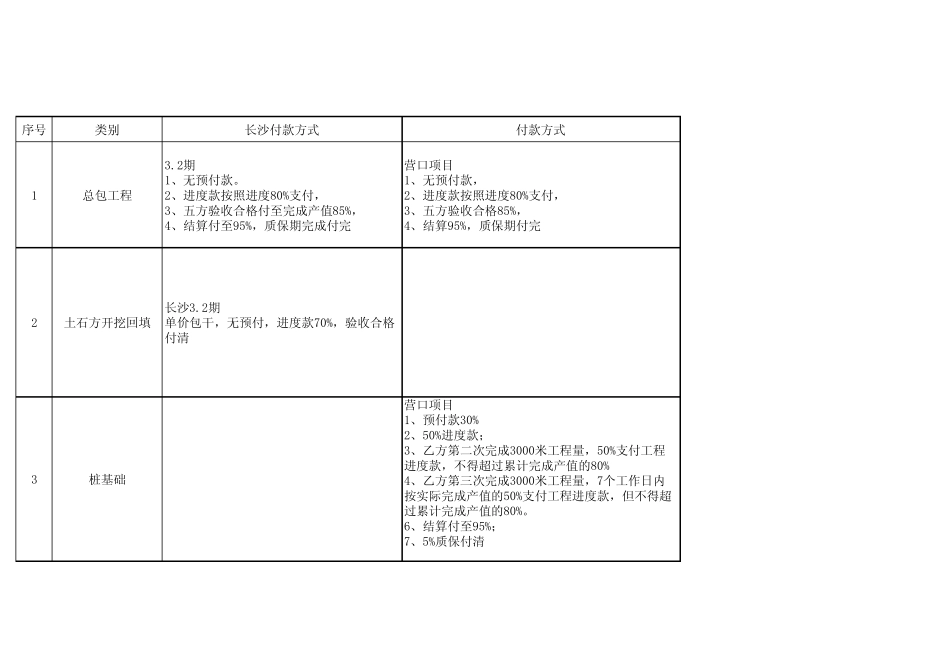

序号类别长沙付款方式付款方式1总包工程3.2期1、无预付款。2、进度款按照进度80%支付,3、五方验收合格付至完成产值85%,4、结算付至95%,质保期完成付完营口项目1、无预付款,2、进度款按照进度80%支付,3、五方验收合格85%,4、结算95%,质保期付完2土石方开挖回填长沙3.2期单价包干,无预付,进度款70%,验收合格付清3桩基础营口项目1、预付款30%2、50%进度款;3、乙方第二次完成3000米工程量,50%支付工程进度款,不得超过累计完成产值的80%4、乙方第三次完成3000米工程量,7个工作日内按实际完成产值的50%支付工程进度款,但不得超过累计完成产值的80%。6、结算付至95%;7、5%质保付清4入户门、户内门、防火门5铝合金门窗百叶、幕墙工程长沙3.2期主材到场后支付总价25%,外框完成支付30%,窗扇完成支付30%,所有门窗完成支付5%,结算支付至95%,质保5%。6智能化工程长沙3.2期1、无预付款。2、进度款10%;3、设备到场总价的50%;4、安装调试完成付至合同总价的70%;5、验收后付至结算总价的95%,余款5%两年质保后付清7消防工程长沙3.2期无预付,1、预留、预埋阶段,每季度 确定的已完工程总价的60%2、设备到场进度30%3、安装进度70%4、完工支付总价的80%5、消防验收合格,结算90%6、两年保修期满(每一年支付5%) 支付至合同结算总价的100%8精装修工程长沙3.1期1、无预付款 进度支付70%,2、 验收80%并退还履约保证金,3、 结算支付至95% ,4、 5%为质保金营口项目(售楼处精装修)1、20%预付款,2 完成水、电管线预埋,泥土、木工工程基层后,支付合同总价的40%;3、全部工程完成,支付合同总价的20%;4、竣工结算总价款的95%;5、5%质保后付清9精装修材料(以及其他材料采购)长沙3.2期1、预付款30%;2、发货前付合同总价款的65%,安装完毕后付合同总价款的5%,3、甲方支付至合同总价的95%时,乙方应提供全额发票。营口项目(售楼处软装配饰)1、预付20%。2、设备到场50%3、安装完总价的95%货款。4、质保金5%,10设备(水泵、发电机、成套配电箱等)11电梯12园林景观13市政给排水14道路工程15燃气工程16人防工程17供电工程18家私采购安安装预付30%,发货前60%,货到验收合格10%广州项目:预付60%,安装完30%,一月内10%19灯具采购安安装(含饰品)预付30%,发货前65%,货到验收合格5%20空调采购及安装工程(含中央空调)21太阳能系统工程22造价咨询合同1、咨询服务费在咨询人提交各单项工程咨询报告后15日内,委托人按建筑面积的比例*...
