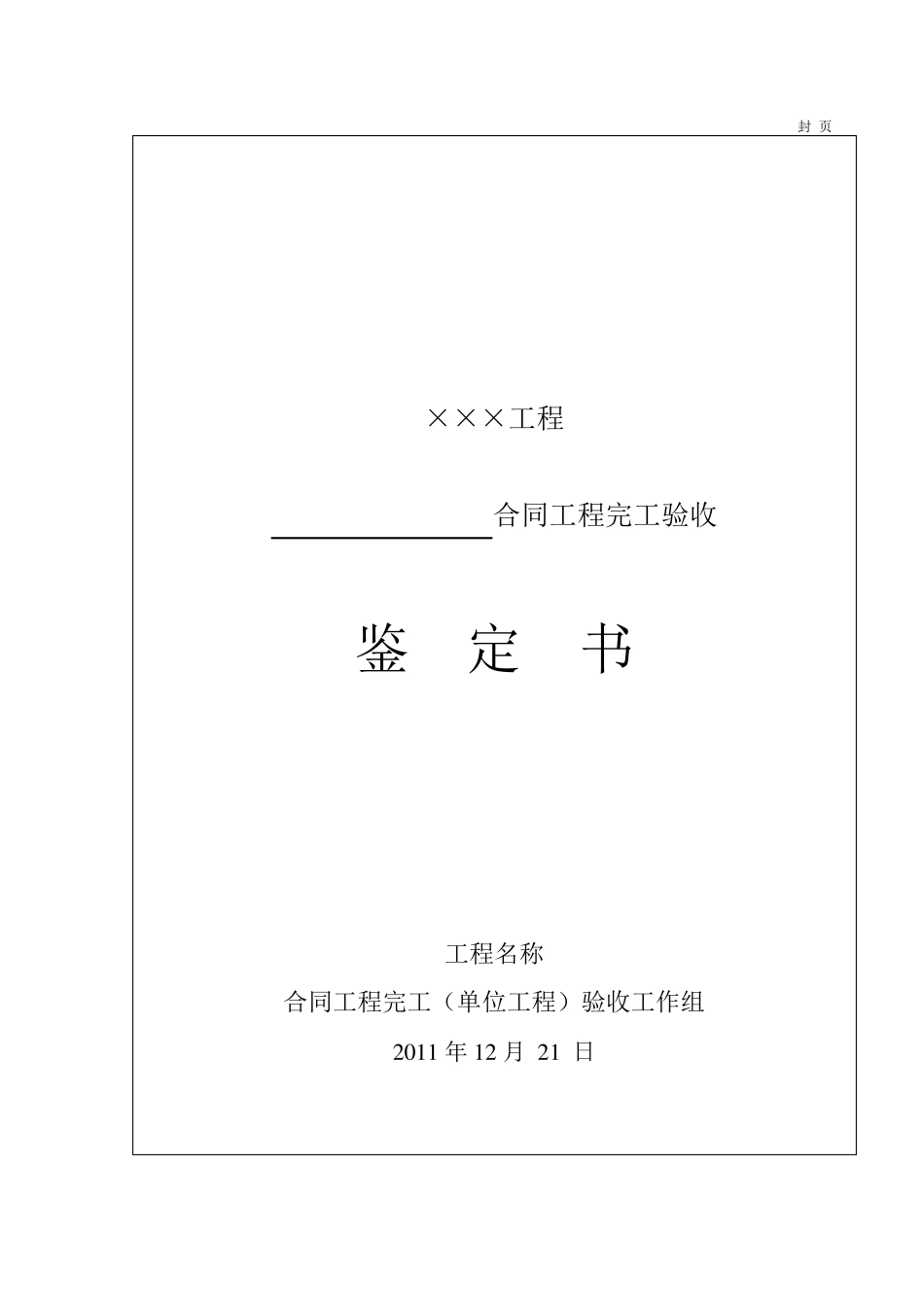

封 页 ×××工程 合同工程完工验收 鉴 定 书 工程名称 合同工程完工(单位工程)验收工作组 2 0 1 1 年 1 2 月 2 1 日 第一页(共八页) 验收主持单位: 项 目 法 人 : 设 计 单 位 : 施工监理单位: 环境监理单位: 施 工 单 位 : 质量和安全监督机构: 运行管理单位: 验 收 时 间 : 验 收 地 点 : 第二页(共八页) 前 言 验收依据: ×××施工合同 ×××施工图纸及设计文件 《水利水电建设工程验收规程》(SL223-2008) 《水利水电施工质量检验与评定规程》(SL176-2007) 《水工混凝土施工规范》(DL/T5144-2001) 《混凝土结构工程施工质量验收规范》等 组织机构: ×××合同工程完工验收工作由深圳市水务局河道和堤防管理处主 持,验收工作组成员由深圳市水务局河道和堤防管理处、深圳市防洪设施 管理处、深圳市排水管理处、深圳市水务工程质量监督站、深圳市水务工 程建设管理中心、深圳市水务规划设计院、深圳市环境科学研究院、深圳 市深水水务咨询有限公司、山东东阿黄河工程局等单位代表共9 人组成, 梁毅调研员担任验收工作组组长。 验收过程:于 2011 年 12 月 21 日上午,对福×××进行合同工程完工验收,验收工作组听取了参建单位关于工程建设和工程质量评定情况的汇报,到现场检查了工程完成情况和工程实体质量情况,核查了分部工程质量评定、外观质量评定、单位工程质量评定和相关档案资料,经讨论并最终形成了本合同工程完工验收鉴定书。 第三页(共八页) 一、合同工程概况 (一)合同工程名称及位置 合同工程名称:×××。 位 置: (二)合同工程主要建设内容 主要建设内容:截流箱涵工程、二号支渠箱涵工程、截流干管工程、截流支管工程、补水管及支管工程、B 段河道防洪工程、C 段河道防洪工程、分洪箱涵工程、路面恢复工程。 (三)合同工程建设过程 1、施工准备:2009 年 4 月 2 日~2009 年 5 月 31 日为施工准备阶段。 施工单位搭建临时设施,编制施工组织设计,采购原材料,组织施工机械 进场。监理单位组织设计等有关部门进行技术交底和施工图纸会审,编制 监理规划和监理实施细则。建设单位组织各单位进行了项目划分,办理工 程有关报建手续。 2、本合同工程(单位工程)自 2009 年 6 月 1 日正式开工,2011 年 6月 10 日完工。 3、施工过程 1.按设计和规范要求对进场的原材料、半...
