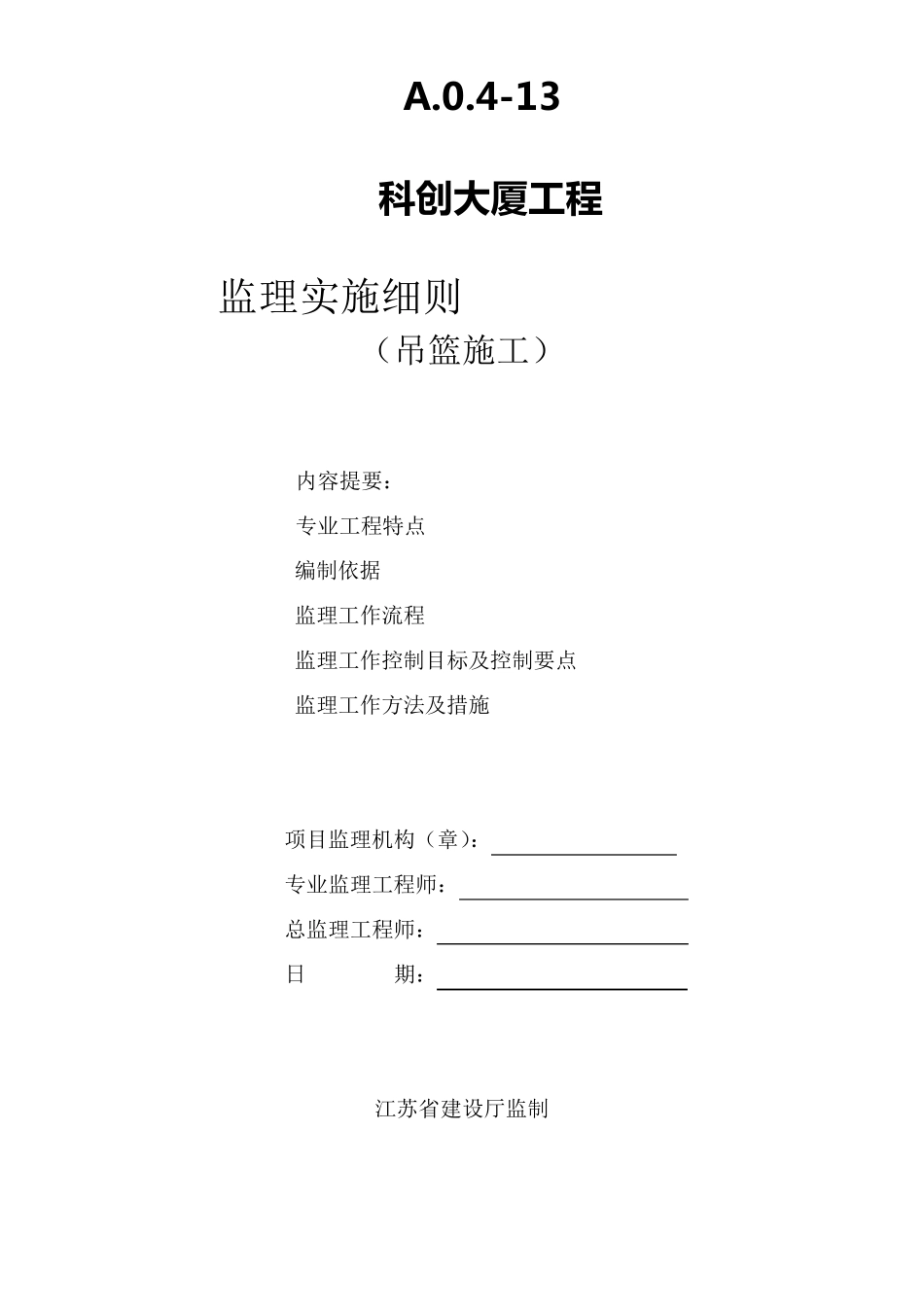

4-13 科 创大厦工程 监理实施细则 (吊篮施工) 内容提要: 专业工程特点 编制依据 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 江苏省建设厅监制 一、 工程项目概况 工程名称:溧水国际企业研发园(一期:科创大厦)项目工程 建设单位:南京紫金(溧水)科技创业特别社区建设发展有限公司 勘察单位:江苏省地质工程勘察院 设计单位:天津喜邦建筑工程设计有限公司、江苏和发集团有限公司 监理单位:江苏开源工程咨询监理有限公司 施工单位:江苏中南建筑产业集团有限责任公司 分包单位:金丰环球装饰工程(天津)有限公司 工程特点为新建工程,全包装幕墙,既有玻璃幕墙又有石材幕墙

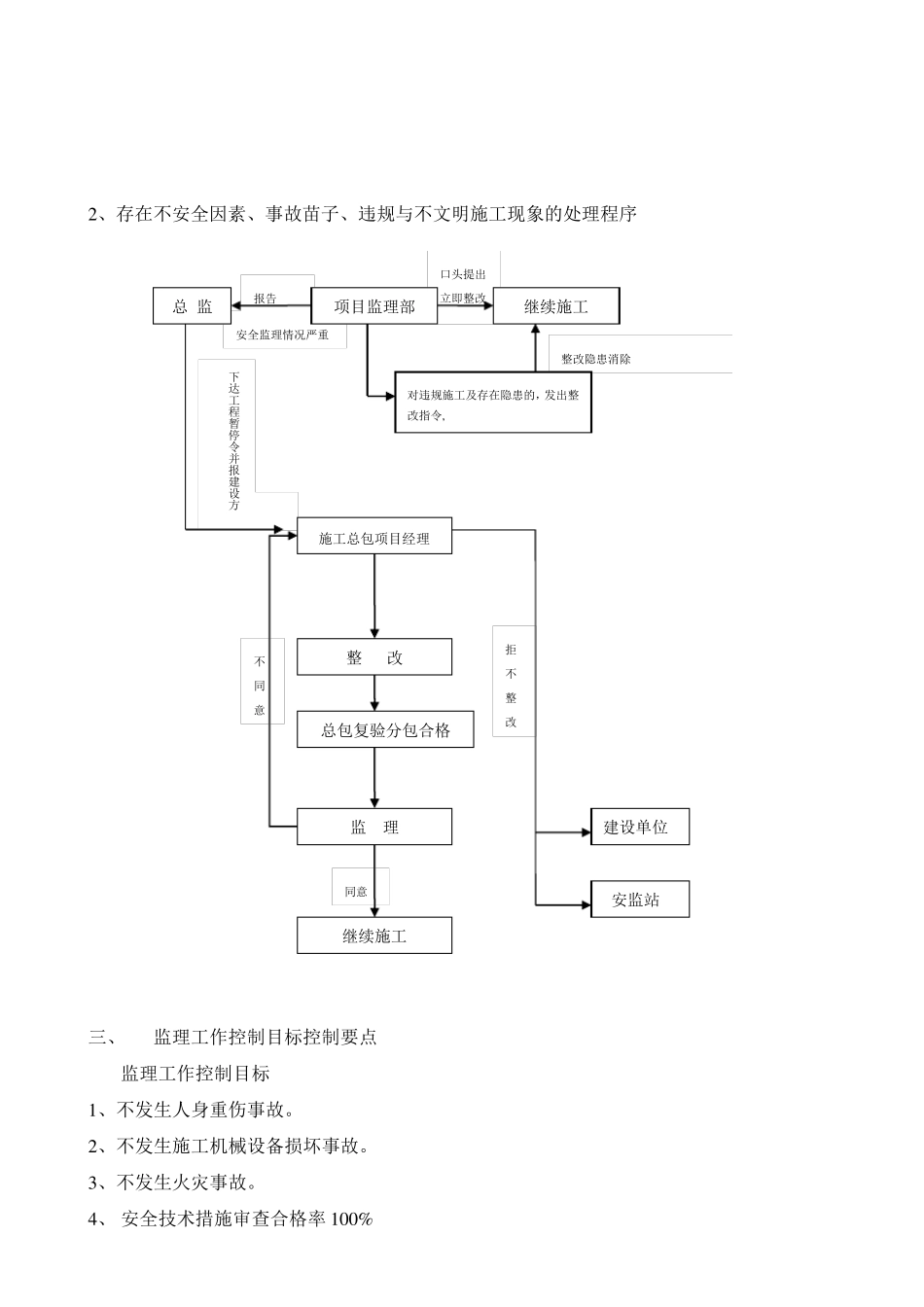

二、 安全监理工作流程 1、申报程序 A、开工安全生产条件审查程序: B、施工过程中检查验收程序: 安装过程中: 安装(或移位安装) 安装方安装作业 安装方自检 检测单位检测 安装方使用方、总包方、分包、监理方、建设方联合检查验收 监理签发投入使用 使用过程中: 吊篮专项施工方案 吊篮安装制造许可证 吊篮安装方资质及安全生产许可证及安全生产协议 安全生产保证体系的建立 安全生产责任制及高空作业人员上岗培训 监理审查 建设单位审查 安监站审查 合格后开始使用 安装维护方日常检查与保养 总包分包方安全员日常检查监控 监理方日常巡 视 监控 每 周 一专项检查 (安装方、使用方、总包方、分包、监理方,建设方的责任人联合检查并 形 成 危 险 源工程台 帐 ,存 在 问 题 由 相 关 2 、存在不安全因素、事故苗子、违规与不文明施工现象的处理程序 三、 监理工作控制目标控制要点 监理工作控制目标 1 、不发生人身重伤事故
2 、不发生施工机械设备损坏事故
3 、不发生火灾事故
4 、 安全技术措施审查合格率 1 0 0 %
