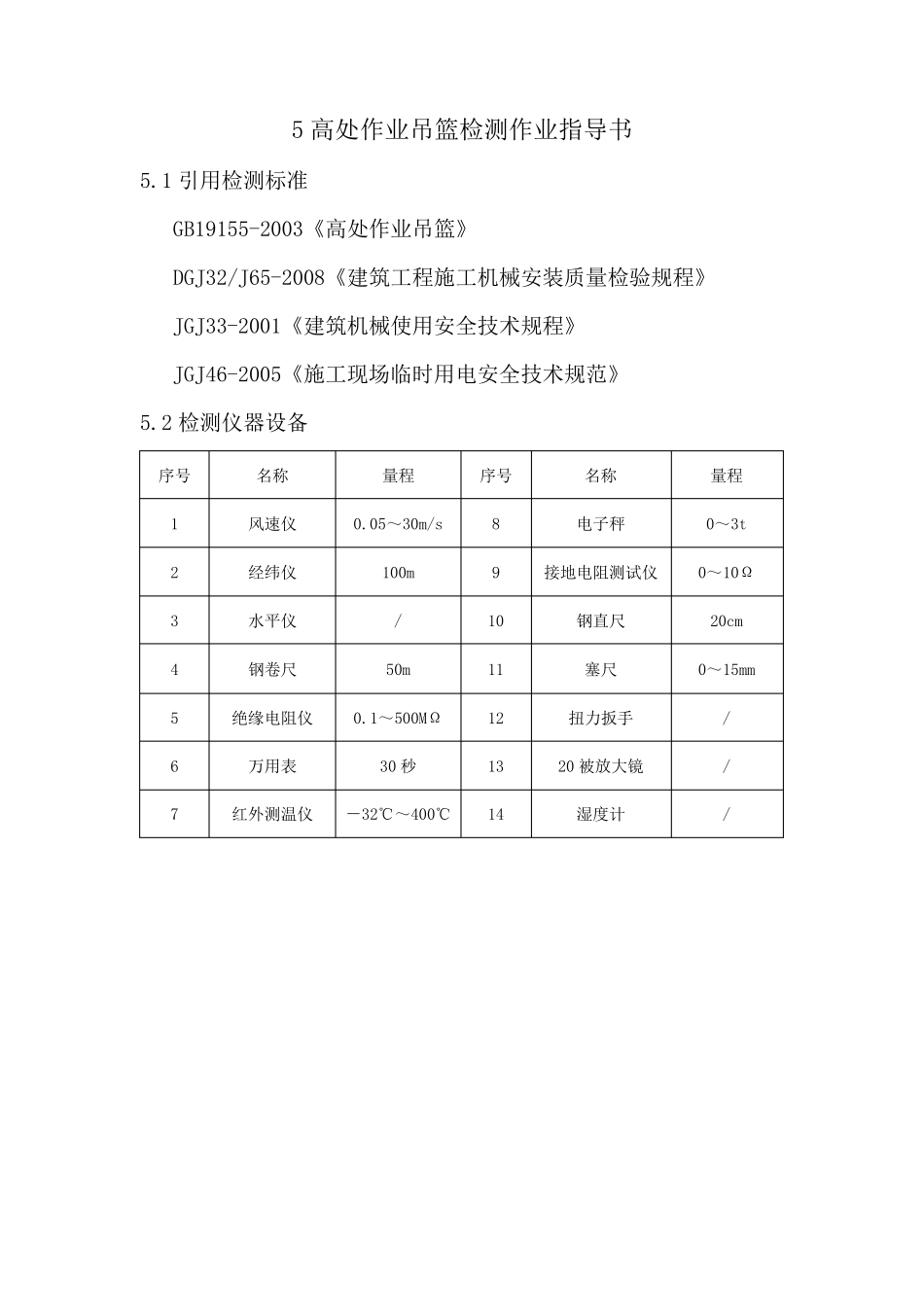

5 高处作业吊篮检测作业指导书 5.1 引用检测标准 GB19155-2003《高处作业吊篮》 DGJ32/J65-2008《建筑工程施工机械安装质量检验规程》 JGJ33-2001《建筑机械使用安全技术规程》 JGJ46-2005《施工现场临时用电安全技术规范》 5.2 检测仪器设备 序号 名称 量程 序号 名称 量程 1 风速仪 0.05~30m/s 8 电子秤 0~3t 2 经纬仪 100m 9 接地电阻测试仪 0~10Ω 3 水平仪 / 10 钢直尺 20cm 4 钢卷尺 50m 11 塞尺 0~15mm 5 绝缘电阻仪 0.1~500MΩ 12 扭力扳手 / 6 万用表 30 秒 13 20 被放大镜 / 7 红外测温仪 -32℃~400℃ 14 湿度计 / 5.3 检测流程 安装单位领取申报表及相关资料(首次申报) 符 合 不符合要求 要 求 办理手续,开具申报回执 五个工作日内安排检测,检测前一日通知受检单位 施工现场硬件检测,填写安装质量检测原始纪录,出具意见书 一次检测合格 一次检测不合格 三个工作日内持装拆登记册 及意见回复单到检测中心领取检测报告及合格证,并登记 结束 5.3.1委托单位填写委托检验申报表及相关资料 持申报表和软件资料及有效证件到检测中心申报 开具资料审 核 回执,退回重新申报 整改后将意见书回复单在要求期内反馈至检测中心 经审查后,检测中心根据具体情况安排复检 复检后三日内凭装拆登记册到检测中心领取检测报告,并登记 5.3.2 对软件资料进行审核,符合要求的开现场检测登记单,不符合要求或者缺少资料的退回重新申报。 需审核的资料包括: 1) 资质证书 第一次申报需提供原件查看备案,第二次申报可提供复印件,注明工地并盖安装单位章。 2) 产品合格证 第一次申报需提供原件查看备案,第二次申报可提供复印件,注明工地并盖安装单位章。 3) 安装及操作人员上岗证 第一次申报需提供原件查看备案,第二次申报可提供复印件,注明工地并盖安装单位章。 4) 使用说明书 说明书机型应与现场实际使用的机型一致。 5) 吊篮平面布置图 应有总承包、监理单位技术和安装单位技术负责人签字。 6) 安装前检查表 应有安装单位技术负责人、安全质量员、安装工签字。 7) 设备安装方案 8) 应有安装单位技术负责人、安全质量员、安装工签字。 9) 安装合同或任务书 合同应有双方签字盖章。 10) 安 全 操 作 规 程 及 日 常 维 护 保 养 记 录 应 有 安 装 单 位 编 制 的 每 台 吊 篮 日 常 维...
