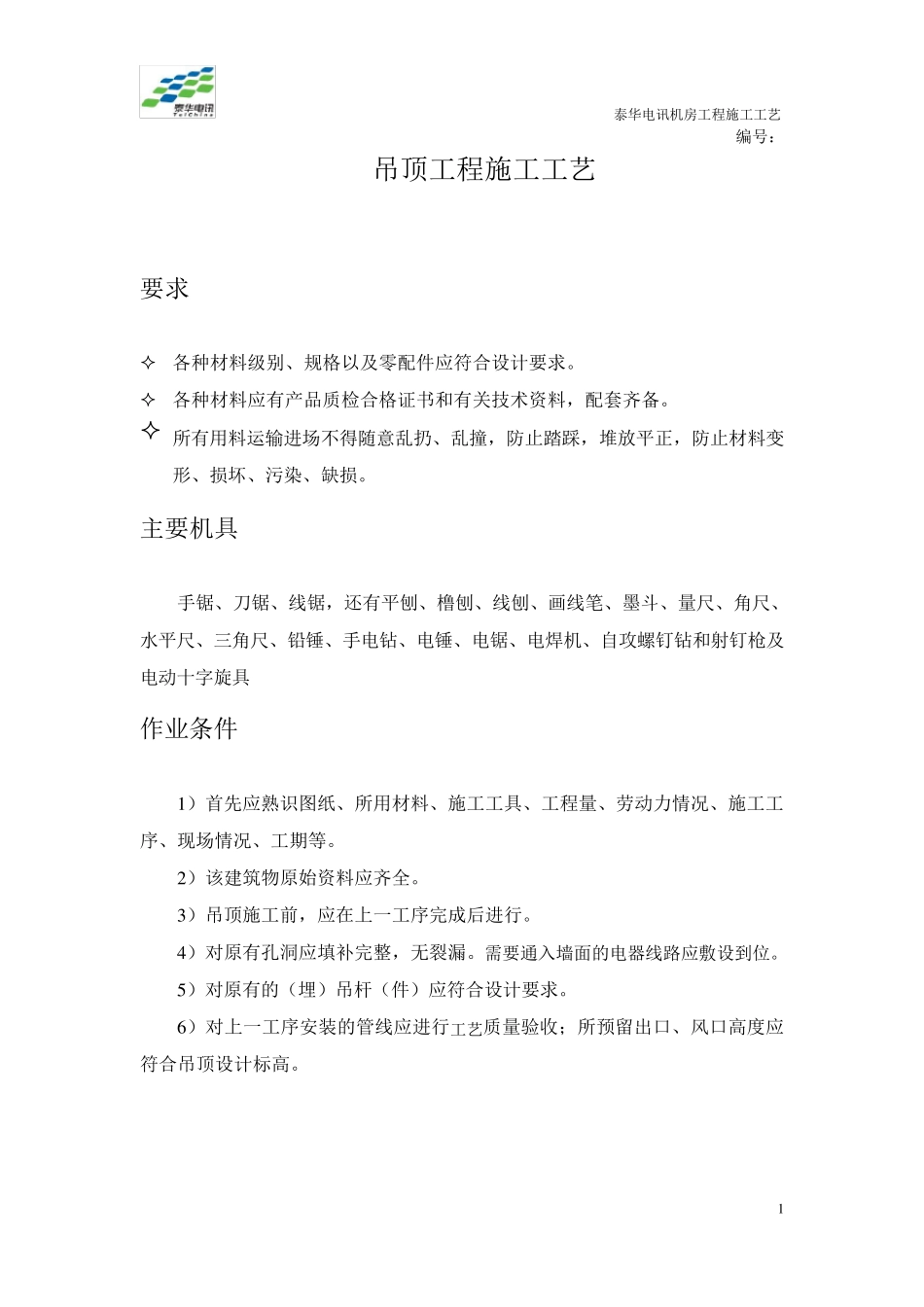

泰华电讯机房工程施工工艺 1 编号: 吊顶工程施工工艺 要求  各种材料级别、规格以及零配件应符合设计要求。  各种材料应有产品质检合格证书和有关技术资料,配套齐备。  所有用料运输进场不得随意乱扔、乱撞,防止踏踩,堆放平正,防止材料变形、损坏、污染、缺损。 主要机具 手锯、刀锯、线锯,还有平刨、橹刨、线刨、画线笔、墨斗、量尺、角尺、水平尺、三角尺、铅锤、手电钻、电锤、电锯、电焊机、自攻螺钉钻和射钉枪及电动十字旋具 作业条件 1 )首先应熟识图纸、所用材料、施工工具、工程量、劳动力情况、施工工序、现场情况、工期等。 2 )该建筑物原始资料应齐全。 3 )吊顶施工前,应在上一工序完成后进行。 4 )对原有孔洞应填补完整,无裂漏。需要通入墙面的电器线路应敷设到位。 5 )对原有的(埋)吊杆(件)应符合设计要求。 6 )对上一工序安装的管线应进行工艺质量验收;所预留出口、风口高度应符合吊顶设计标高。 泰华电讯机房工程施工工艺 2 操作工艺: 1 轻钢龙骨石膏板吊顶 1.1 工艺流程: 基层清理——弹线——安装镀锌丝杆——安装主龙骨——安装次龙骨——机电系统工程完毕——隐蔽检查——安装石膏板——涂料施工——成本保护——分项验收 1.2 施工做法: ①基层清理:吊顶弹线施工前将管道洞口封堵处清理干净,顶上的杂物清理干净。 ②弹线:根据每个房间的水平控制线确定吊顶标高,并在墙顶上弹出吊顶线作为安装的标准线,以及在标准线上划好龙骨分档间距位置线。 ③安装镀锌丝杆:根据施工图纸要求和施工现场情况确定吊筋的大小和位置,顶棚骨架安装顺序是先高后低,吊筋使用膨胀螺栓固定在结构顶板上的,一般所用的膨胀螺栓采用¢12。吊顶间距 1000 ㎜.安装时上端与预埋件膨胀螺栓固定,下端套丝后与吊件连接。调节吊顶标高和起拱,并且用螺母锁紧,安装完毕的吊杆端头外 露 长 度 不 小于3mm. ④ 安装主龙骨:采用 50 龙骨T24*2 吊顶主龙骨间距为 1000 ㎜。安装主龙骨时,应 将主龙骨吊挂 件连接在副 龙骨上,拧 紧螺丝要求主龙骨端部 或 接长 都 要增设 吊点 ,接头和吊杆方 向 也 要错 开 。并根据现场吊顶造 型 的尺 寸 ,严 格 控制每根主龙骨的标高。随 时拉 线检查龙骨的平整 度 .不 得 有 悬 挑 过 长 的龙骨。 ⑤ 安装次龙骨; 次龙骨为 50 系列 型 龙骨.根据吊顶的造 型 进 行 安装,采用吊挂 件...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

吊顶工程施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
