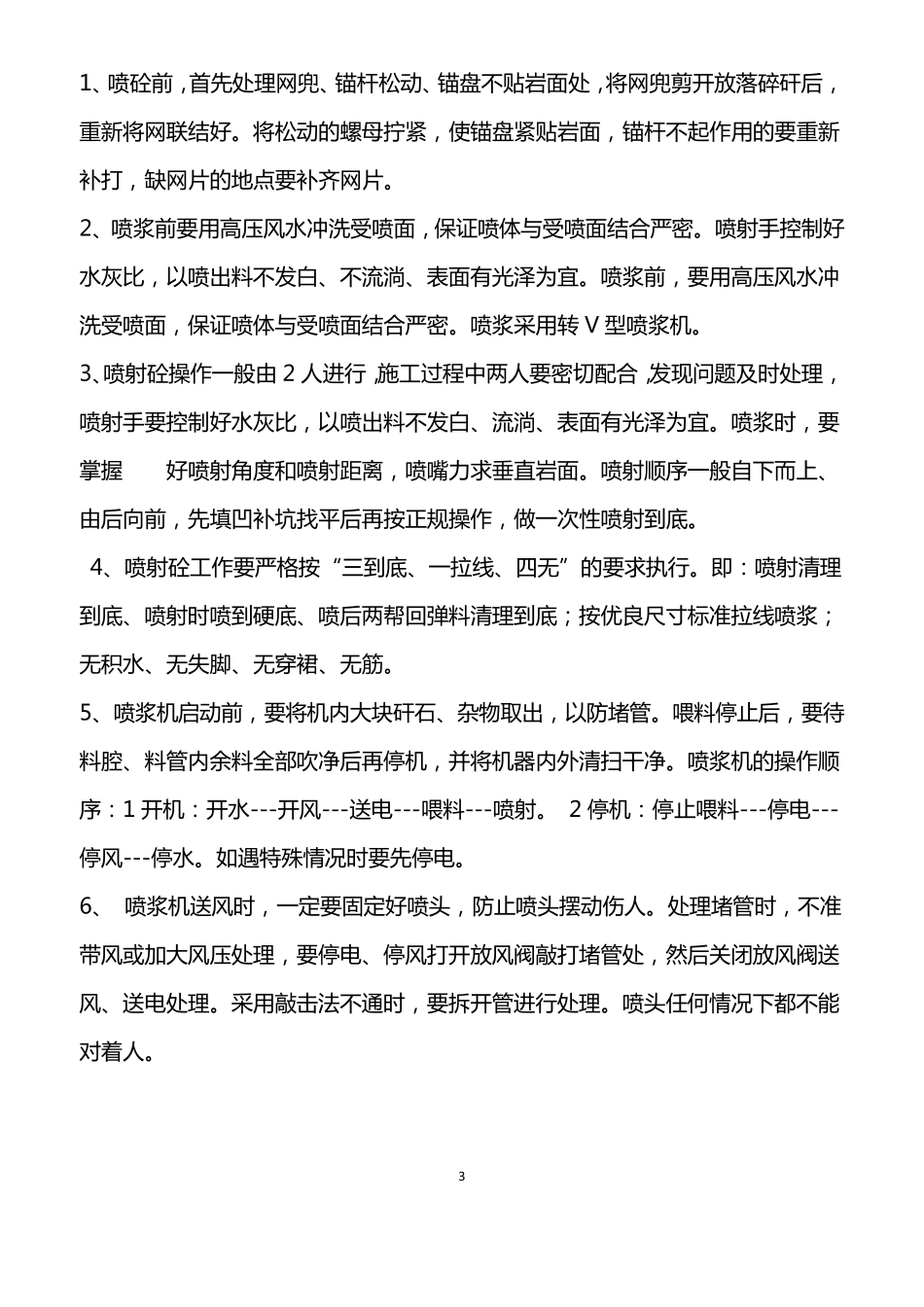

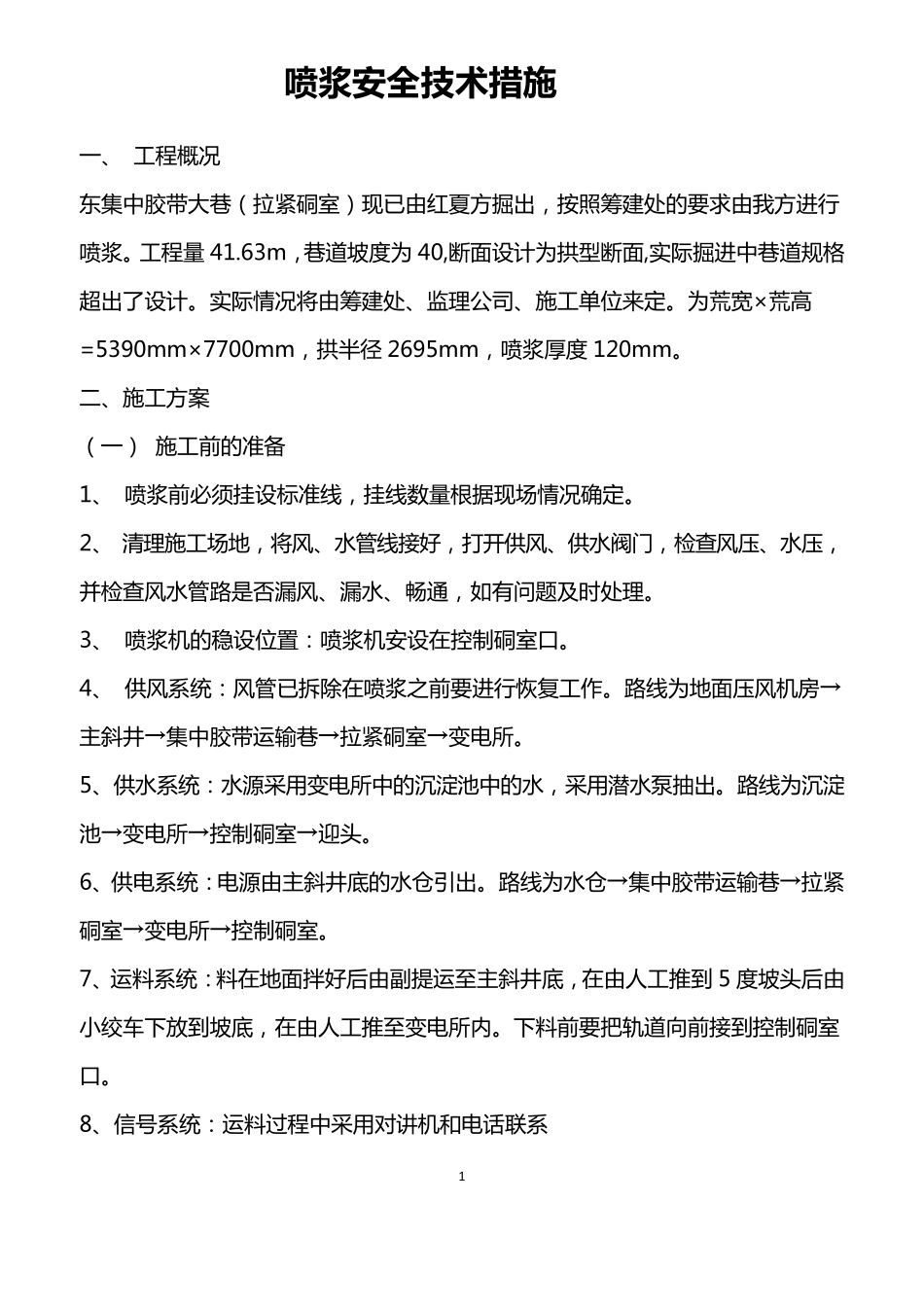

1 喷 浆 安 全技术措施 一 、 工 程 概 况 东 集 中 胶 带 大 巷 ( 拉 紧 硐 室 ) 现 已 由 红 夏 方 掘 出 , 按 照 筹 建 处 的 要 求 由 我 方 进 行喷 浆
工 程 量 41
63m, 巷 道 坡 度 为 40,断 面 设 计 为 拱 型 断 面 ,实 际 掘 进 中 巷 道 规 格超 出 了 设 计
实 际 情 况 将 由 筹 建 处 、 监 理 公 司 、 施 工 单 位 来 定
为 荒 宽 ×荒 高=5390mm×7700mm, 拱 半 径 2695mm, 喷 浆 厚 度 120mm

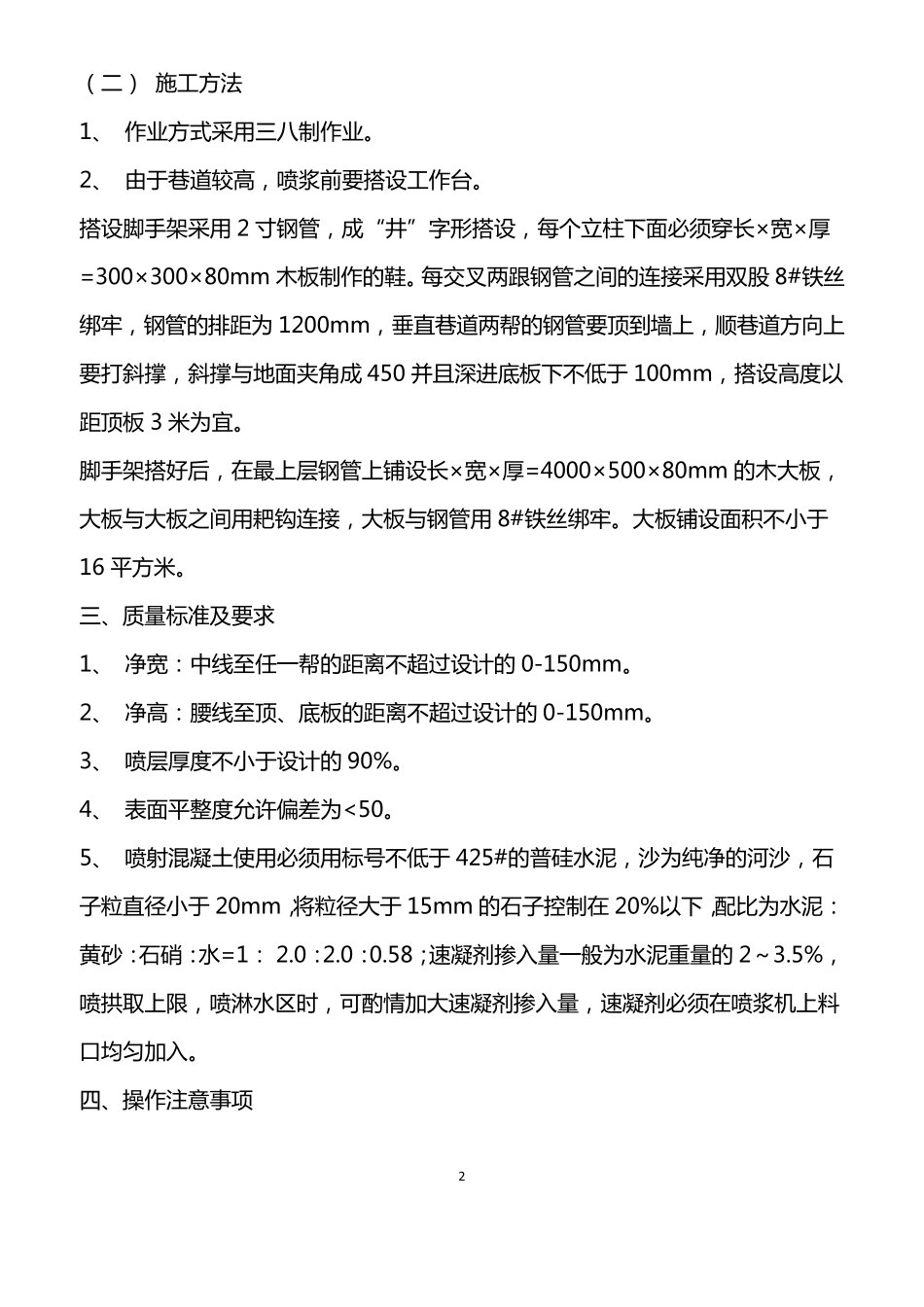

二 、 施 工 方 案 ( 一 ) 施 工 前 的 准 备 1、 喷 浆 前 必 须 挂 设 标 准 线 , 挂 线 数 量 根 据 现 场 情 况 确 定
2、 清 理 施 工 场 地 , 将 风 、 水 管 线 接 好 , 打 开 供 风 、 供 水 阀 门 , 检 查 风 压 、 水 压 ,并 检 查 风 水 管 路 是 否 漏 风 、 漏 水 、 畅 通 , 如 有 问 题 及 时 处 理
3、 喷 浆 机 的 稳 设 位 置 : 喷 浆 机 安 设 在 控 制 硐 室 口
4、 供 风 系 统 : 风 管 已 拆 除 在 喷 浆 之 前 要 进 行 恢 复 工 作
路 线 为 地 面 压 风 机 房 →主 斜 井 →集 中 胶 带 运 输 巷 →拉 紧 硐 室 →变 电 所
5、 供 水 系 统 : 水 源 采 用 变 电 所 中 的 沉 淀 池 中 的 水 , 采 用 潜 水 泵 抽 出
路 线 为 沉 淀池 →变 电 所 →控 制 硐 室 →迎 头
6、 供 电 系 统 :电 源 由 主 斜 井 底 的 水 仓 引 出
路 线 为 水 仓 →集 中 胶 带 运 输 巷 →拉 紧硐 室 →变
