云计价i20 操作技巧——2020 定额费用变化(一般计税) 费用变化 1
定额专业变化 四川2 0 2 0 定额在1 5 定额基础上进行修编,根据2 0 1 5 全国消耗量定额以及2 0 1 3全国清单计价和计算规范,完善专业设置,结构上大体保持了四川2 0 1 5 定额的设置,局部做了适当的调整,本定额适用于四川省行政区域内的工程建设项目计价
在“15 定额” 基础上,除保留原有专业外,新增三个专业
共 1 4 个专业计附录,定额项目3 4 7 1 2 个,在“15 定额” 基础上新增 1 0 7 4 1 个项目,减少 1 3 1 2 2 个项目
定额基价内容变化 定额综合基价构成包括:人工费、材料费、机械费、企管费、利润
其中,综合费拆分为企管费和利润,其他基本保持与 2 0 1 5 定额一致

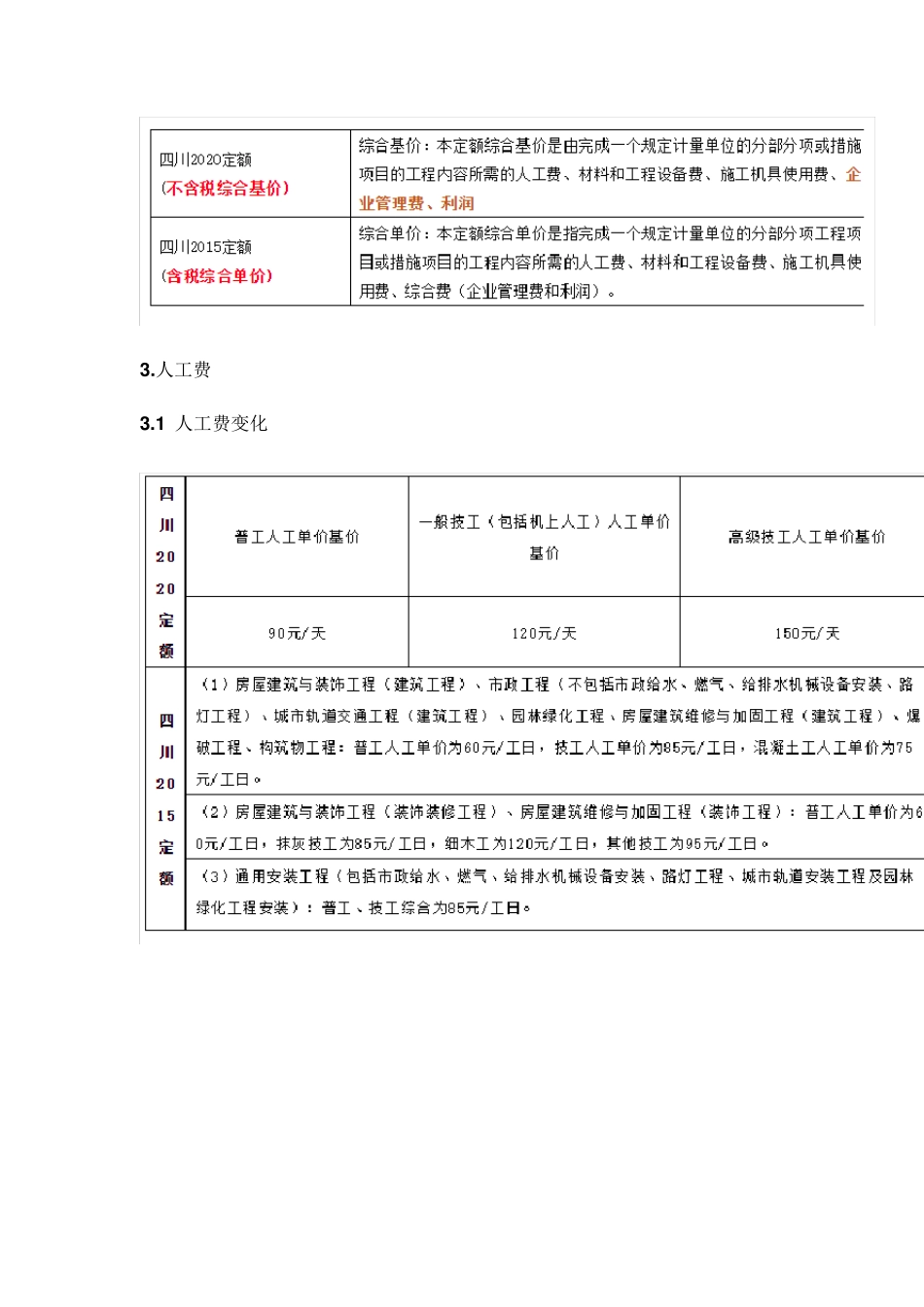

1 人工费变化 2 0 2 0 定额人工以普工、技工、高级技工进行展示,不再以工种进行细分,基价较 2 0 1 5 略有提高;经编制组统计,人工消耗量水平各专业进行了下调 3
2 人工费调整 川建价发〔2 0 2 1 〕4 号 四川省建设工程造价总站关于对各市、州 2 0 2 0 年《四川省建设工程工程量清单计价定额》人工费调整的批复,从 2 0 2 1 年 4 月 1 日起与 2 0 2 0 年《四川省建设工程工程量清单计价定额》配套执行
材料费 “20 定额” 的材料种类和消耗量与“15 定额” 基本保持一致,部分项目因其工艺、施工方法的变更,材料消耗量也进行了相应的调整,删除了已淘汰的材料,修改了部分材料计量单位
总体情况基本维持“15 定额” 的消耗量水平
现浇构件钢筋损耗、施工搭接和现浇混凝土的损耗等与“15 定额” 一致,新编定额或补充项目损耗率如下: 1) 现浇构件钢筋(包括普通和高强)损耗和施工搭接综合定额损耗量为:Φ
