杯口基础钢结构施工工法

杯口基础钢结构施工工法_第1页
1/7
杯口基础钢结构施工工法_第2页
2/7
杯口基础钢结构施工工法_第3页
3/7

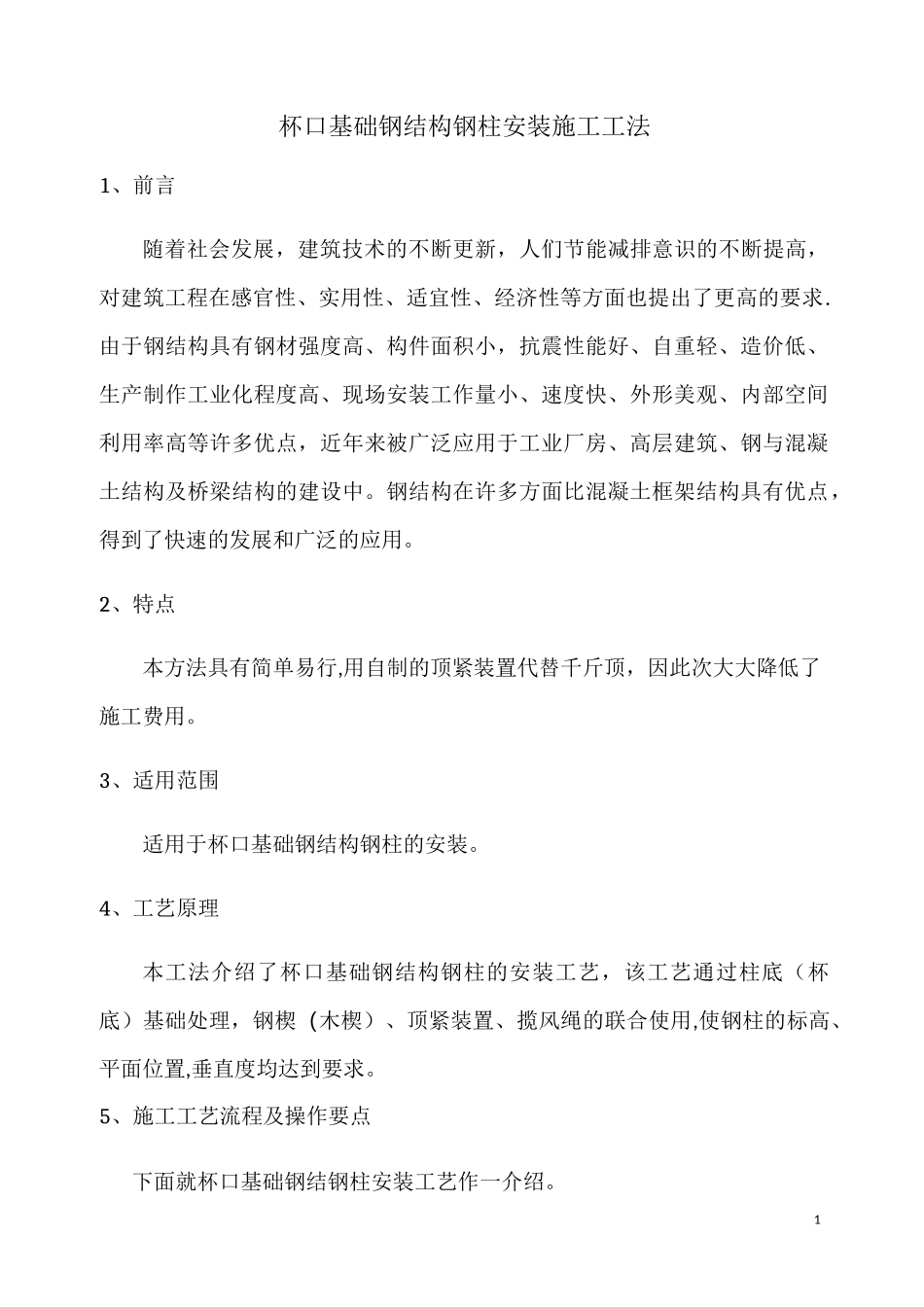

1杯口基础钢结构钢柱安装施工工法1、前言随着社会发展,建筑技术的不断更新,人们节能减排意识的不断提高,对建筑工程在感官性、实用性、适宜性、经济性等方面也提出了更高的要求.由于钢结构具有钢材强度高、构件面积小,抗震性能好、自重轻、造价低、生产制作工业化程度高、现场安装工作量小、速度快、外形美观、内部空间利用率高等许多优点,近年来被广泛应用于工业厂房、高层建筑、钢与混凝土结构及桥梁结构的建设中。钢结构在许多方面比混凝土框架结构具有优点,得到了快速的发展和广泛的应用。2、特点本方法具有简单易行,用自制的顶紧装置代替千斤顶,因此次大大降低了施工费用。3、适用范围适用于杯口基础钢结构钢柱的安装。4、工艺原理本工法介绍了杯口基础钢结构钢柱的安装工艺,该工艺通过柱底(杯底)基础处理,钢楔(木楔)、顶紧装置、揽风绳的联合使用,使钢柱的标高、平面位置,垂直度均达到要求。5、施工工艺流程及操作要点下面就杯口基础钢结钢柱安装工艺作一介绍。25.1、安装工艺流程根据施工情况,一般一组需 7 人,吊装工 2 人,钳工 2 人,焊工 1 人小工 2 人。根据项目规模及施工段划分,相应增加班组即可.5。2。2 工具、索具准备(以 10 根钢柱为一施工段)顶紧装置 40 套,钢楔 40 个,木楔 40 个,揽风绳(直径 8mm 钢丝绳,长度一般取钢柱高度的 1.2~1.5 倍)40 根,花篮螺栓 40 套(和揽风绳配套使用),倒链(2.5 吨,拉紧揽风绳)100 根,绳扣 20 个(吊装使用),U 型卡环(5吨,10 个,吊装使用)顶紧装置(正面)顶紧装置(背面)花篮螺栓 U 形卡环倒链钢楔钢楔尺寸5.2.3 吊装机械根据吊装钢柱及现场情况,选择吊装机械.一般轻型钢结构厂房,选择3ABABCD复核方法:如图 3。2—1,假设 H 型钢钢柱尺寸为 H450X350,在杯口IIt111Jt111条核相关否符合要求。D\5.4、-A 中心线B5.4.1 吊装机械选择图 3.2-1 基础复核示意25 吨汽车吊即可.一般施工中一个班组配 1 台吊车。5.3、基础验收 5.3。1 标高验收根据业主提供的水准点及杯底设计标高,测量杯底标高,如果标高超高则需剔除;如果超低,则用垫铁调整至相应标高。5.3。2 平面位置、杯口内部大小复核及处理钢柱吊装采用汽车吊,根据钢柱重量、长度、吊装高度、吊装半径等,选择合适的吊装机械。5.4.2 就位及找正将钢柱吊装至杯口内,先用吊车悬提钢柱,人工缓慢将其就位。用钢楔(木楔)、顶紧装置使其平面位置符合要求,同时用经...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

杯口基础钢结构施工工法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
