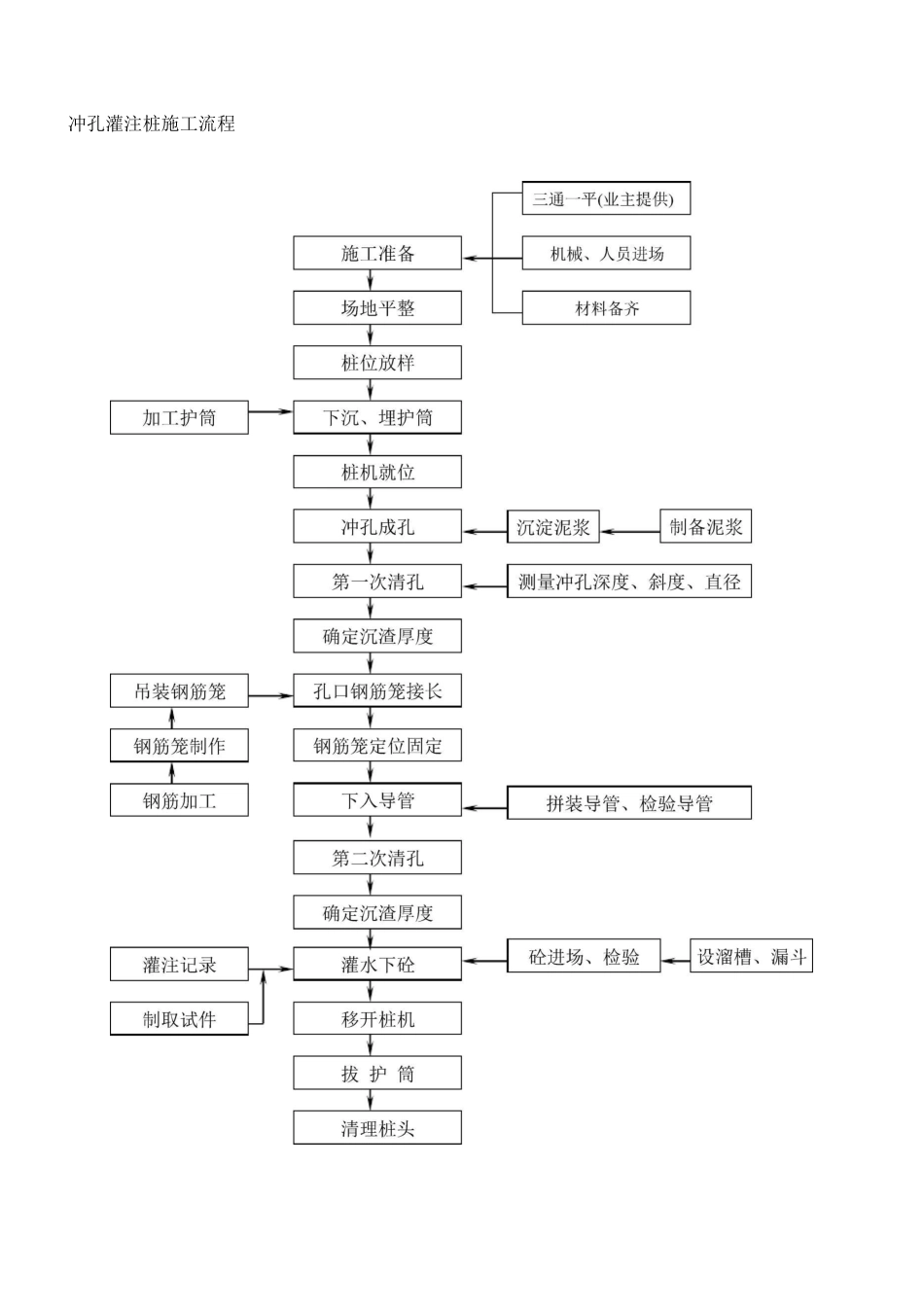

技术交底记录工程名称金宇•倚湖园项目桩基工程交底时间年月日施工单位湖北地矿建设工程承包集团有限公司分项工程名称桩基班组交底提要:1、施工准备;2、施工工艺;3、常见问题及预防处理方法;4、质量保证措施;5、成品保护;6、注意事项及异常处理;7、周边建筑物对施工作业的影响。交底内容:本工程位于黄石市花湖经济开发区,其南面为规划花径路,北面为花湖路,西面为规划花明路及在建三江共和城住宅小区(南),东面为花湖新村。主要由 2 栋 20F、2 栋 25F、5 栋 32F、8栋 33F 高层住宅及 3〜6F 配套商业裙楼、幼儿园等建筑物组成,设有 1 层地下车库。本工程总用地面积 74797.0m,总建筑面积 275077.8ifi,其中地上建筑面积 238081.0ifi,地下建筑面积36996.8m。1、施工准备1.1 主要机具:冲击钻孔机、泥浆泵、交流电焊机、导管、测绳、全站仪、水准仪等。1.2 作业条件1.2.1 场地地面障碍物处理完毕,施工用临时设施准备就绪。1.2.2 根据施工图纸放样出桩位点,并经过复核。2、施工工艺2.1 工艺流程表 B2编号冲孔灌注桩施工流程2.1.1 场地准备:施工前对场地进行清理、平整,为冲孔作业提供工作平台,统一规划设置泥浆池、沉淀池,采用机械开挖,并做好浆池围护。2.1.2 测量放样:在施工技术人员的指导协助下,测量人员根据施工图纸精确放样出孔位,桩位放样允许偏差为群桩 20mm,单排桩 10mm,复查无误后方可进行安放桩机及埋设护筒。2.1.3 埋设护筒:按设计施工图基础桩位放桩位点,复查无误后做桩位护圈,用砖砌六轮即可,砖砌护圈内径为设计桩径 D+300mm;护筒用 6〜8mm 钢板制作,在护筒的上、下段及中部外侧各焊一道加强筋增加刚度,护筒内径大于设计桩径 0.2m,高度为 1.8m,在护筒顶下 20cm 处设一个 20cmX40cm溢浆孔。人工挖孔预埋钢护筒做井口护壁,深度一般为 1.5~2.0m 且钢护筒顶标高比地面高约30cm;钢护筒放于桩位,护筒埋设完成后再次对中校核中心点位,护筒中心与桩位中心偏差W50mm。在其周围 60cm 范围内以粘土分层夯填到护筒顶平。如下图挖埋式护筒示意图。9002.1.4 泥浆池及泥浆制备:每片区域的冲孔钻机共用一个泥浆循环池的方式,泥浆池由造浆池与沉淀池两部分组成。桩孔、沉淀池、造浆池之间形成循环,对沉淀池中的废渣及废弃泥浆转运至施工场地附近的沉淀池。根据施工分区设置泥浆池。泥浆制备应选用高塑性粘土或膨润土,泥浆应根据施工机械、工艺及穿越土层情况进行配合比设...
