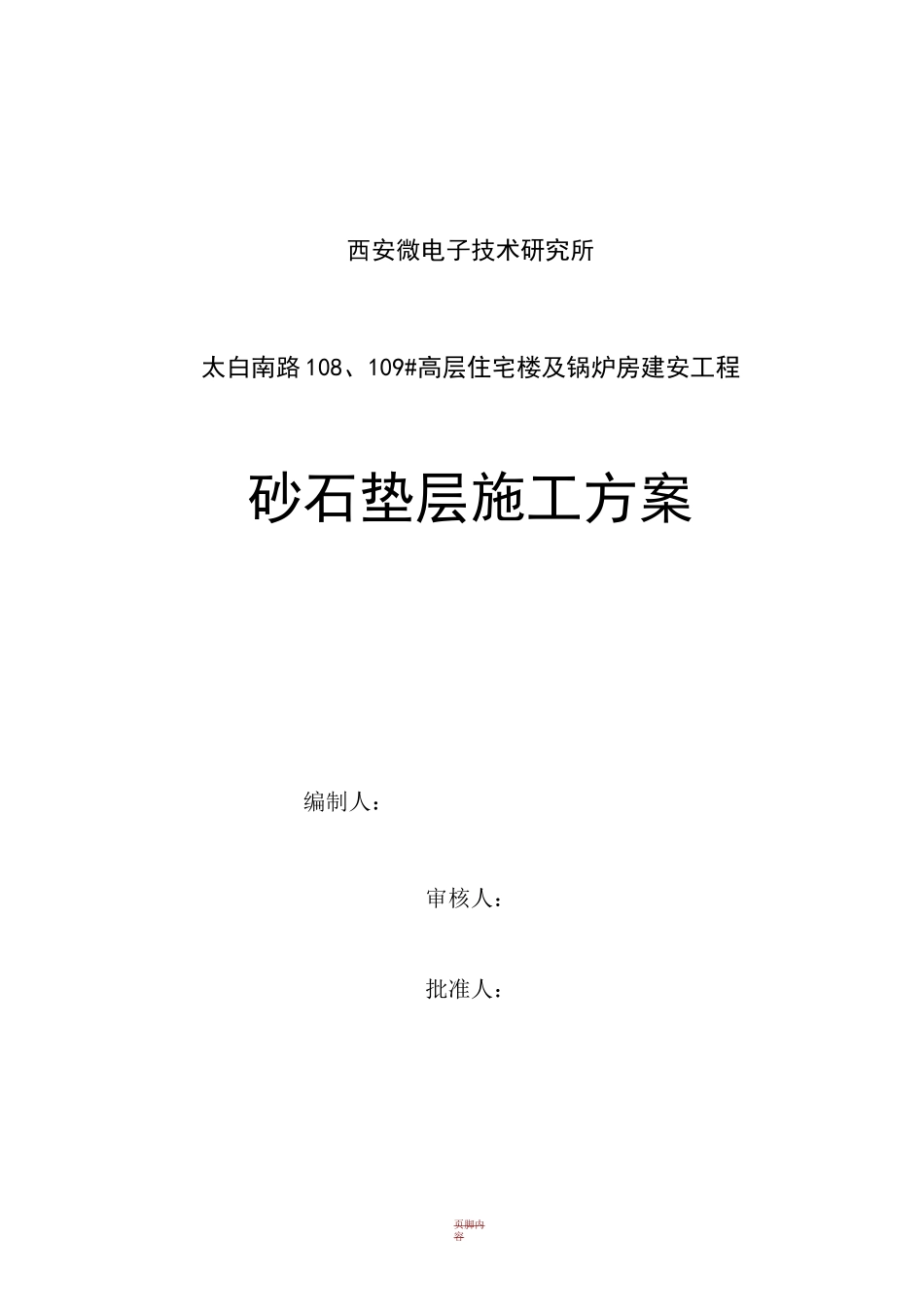

页脚内容西安微电子技术研究所太白南路 108、109#高层住宅楼及锅炉房建安工程砂石垫层施工方案编制人:审核人:批准人:页脚内容陕西省第三建筑工程公司二 O 一 O 年五月十日目录1

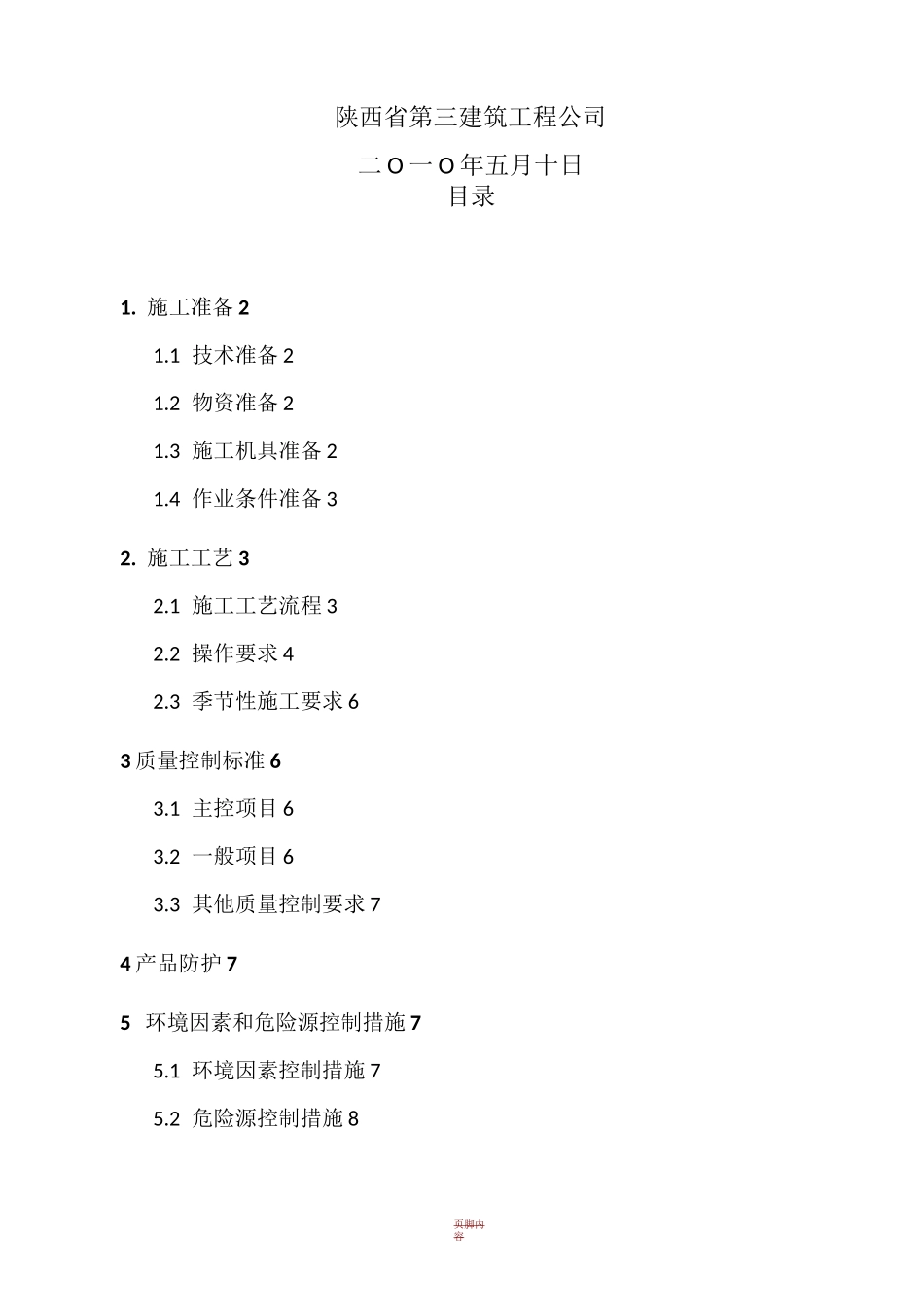

施工准备 21
1 技术准备 21
2 物资准备 21
3 施工机具准备 21
4 作业条件准备 32
施工工艺 32
1 施工工艺流程 32
2 操作要求 42
3 季节性施工要求 63 质量控制标准 63
1 主控项目 63
2 一般项目 63
3 其他质量控制要求 74 产品防护 75 环境因素和危险源控制措施 75
1 环境因素控制措施 75
2 危险源控制措施 8页脚内容6 质量记录错误
砂石垫层施工方案1
1 技术准备1
1 根据设计要求选用砂或砂石材料,经试验检验材料的颗粒级配、有机质含量、含泥量等,确定混合填料的配合比
2 施工前应根据工程特点、设计要求的压实系数、填料种类、施工条件等,进行必要的压实试验,确定砂石料含水量控制范围、摊铺厚度和夯实或碾压遍数、机械碾压速度等参数
根据现场条件确定施工方法
3 向施工人员进行技术、质量、环保、文明施工交底
2 物资准备1
1天然级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑等,有机物含量不超过 5%、含泥量应小于 5%,颗粒级配应良好
2级配砂石材料:不得含有草根、树叶、塑料袋等有机杂物、植物残体及垃圾
用作排水固结地基时,含泥量不宜超过 3%
碎石或卵石最大粒径不得大于垫层或虚铺厚度的 23,并不宜大于 50mm
3施工机具准备1
1 施工机械振动式压路机、装载机、蛙式夯、立式夯等
2 工具用具页脚内容平头铁锹、铁耙、喷水用胶管、小线或细铅丝
3 监测装置水准仪、钢尺等测量放线仪器、质量检测、土工试验设备
4 作业条件准备1
