普通型钢悬挑脚手架技术交底工程名称品茗软件大厦施工单位某某施工单位分项工程名称外脚手架工程交底部位交底时间交底内容主要参数材料:钢管φ48×3
0,可锻铸铁扣件(对接、直角、旋转),脚手板为竹笆片脚手板,栏杆挡板为竹笆片脚手板挡板;搭设:双排脚手架,搭设高度18m,立杆采用单立管,纵距1
5m,横距为1m,步距1
8m;大横杆在上,搭接在小横杆上的大横杆根数为2根,内排架离墙900mm;连墙件采用两步两跨,连墙件连接方式为双扣件连接;脚手板铺设10层(底层、作业层及其上下层)悬挑水平钢梁采用16号工字钢,其中建筑物外悬挑段长度2m,建筑物内锚固段长度2
拉绳为6×19+1型,最小直径17mm,拉点离墙距离1800mm,拉环最小直径20mm,锚固压点压环钢筋直径18mm

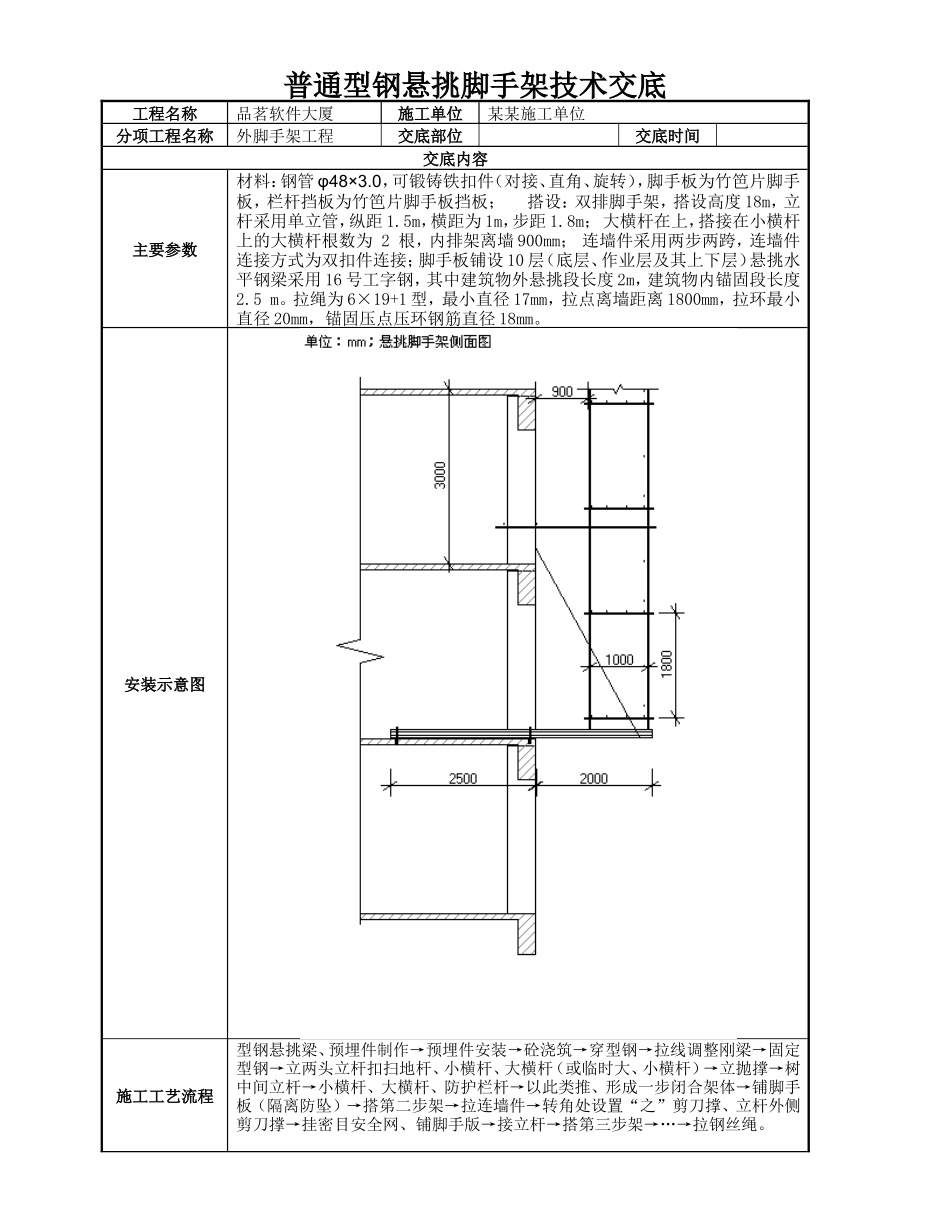

安装示意图施工工艺流程型钢悬挑梁、预埋件制作→预埋件安装→砼浇筑→穿型钢→拉线调整刚梁→固定型钢→立两头立杆扣扫地杆、小横杆、大横杆(或临时大、小横杆)→立抛撑→树中间立杆→小横杆、大横杆、防护栏杆→以此类推、形成一步闭合架体→铺脚手板(隔离防坠)→搭第二步架→拉连墙件→转角处设置“之”剪刀撑、立杆外侧剪刀撑→挂密目安全网、铺脚手版→接立杆→搭第三步架→…→拉钢丝绳

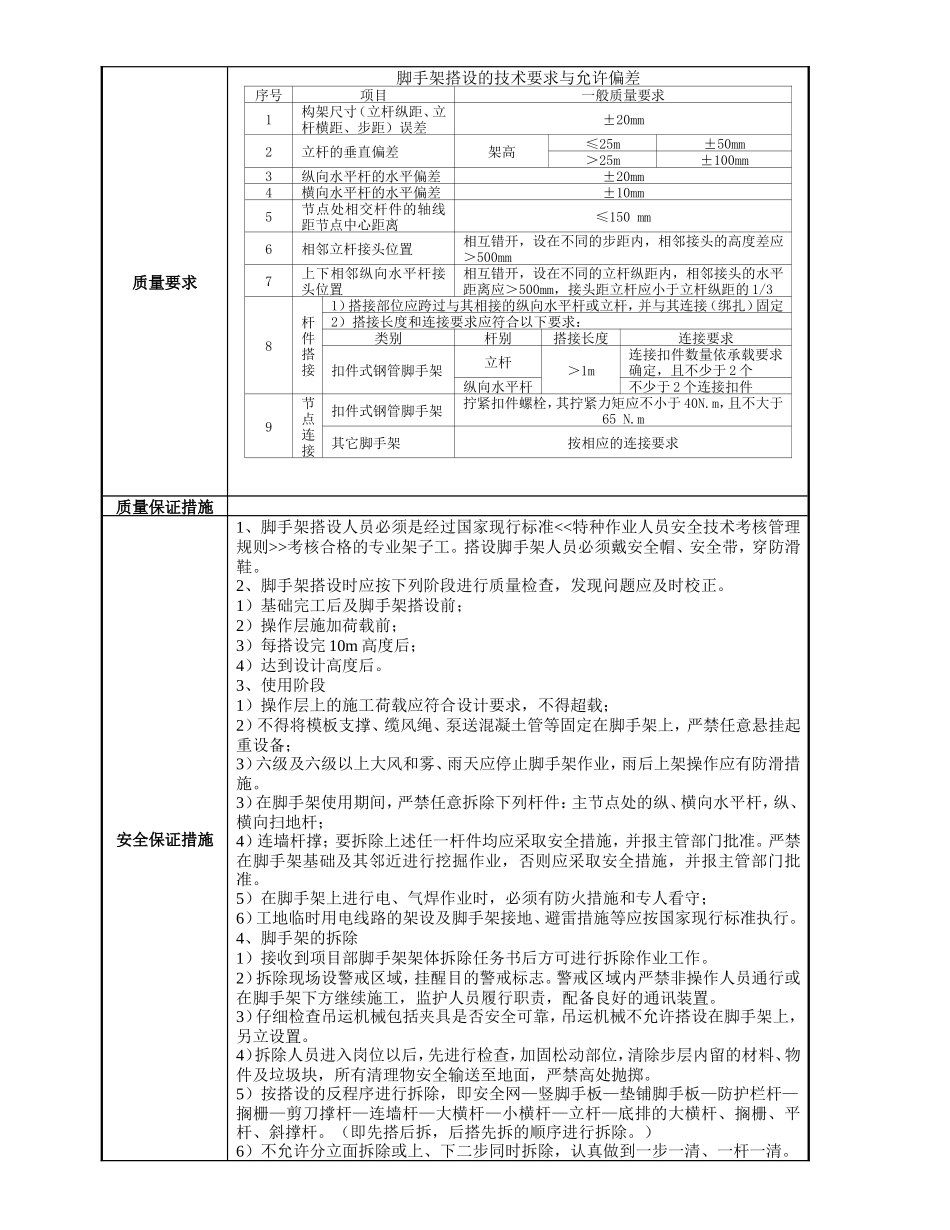

质量要求脚手架搭设的技术要求与允许偏差序号项目一般质量要求1构架尺寸(立杆纵距、立杆横距、步距)误差±20mm2立杆的垂直偏差架高≤25m±50mm>25m±100mm3纵向水平杆的水平偏差±20mm4横向水平杆的水平偏差±10mm5节点处相交杆件的轴线距节点中心距离≤150mm6相邻立杆接头位置相互错开,设在不同的步距内,相邻接头的高度差应>500mm7上下相邻纵向水平杆接头位置相互错开,设在不同的立杆纵距内,相邻接头的水平距离应>500mm,接头距立杆应小于立杆纵距的1/38杆件搭接1)搭接部位应跨过与其相接的纵向水平杆或立杆,并与其连
