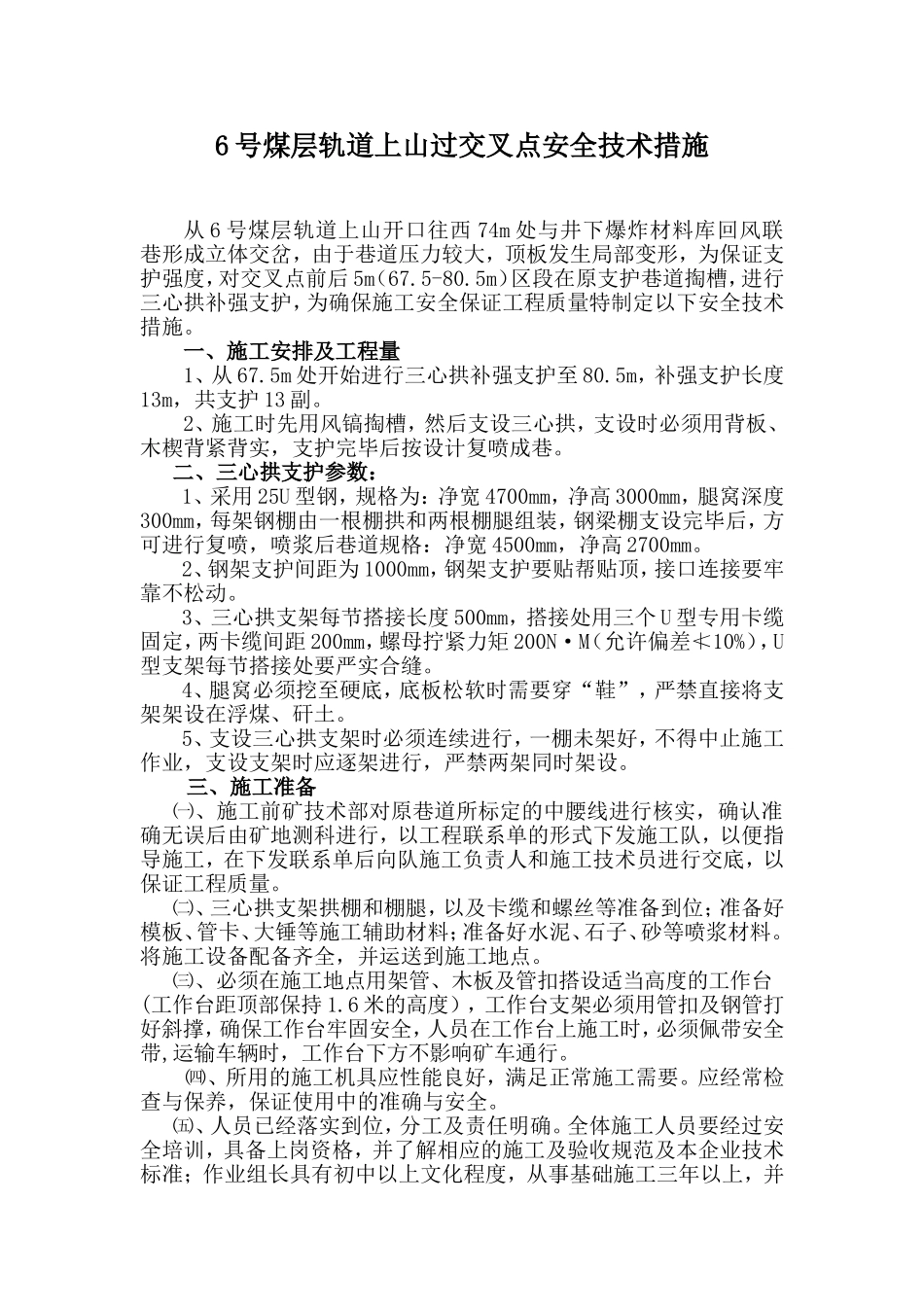

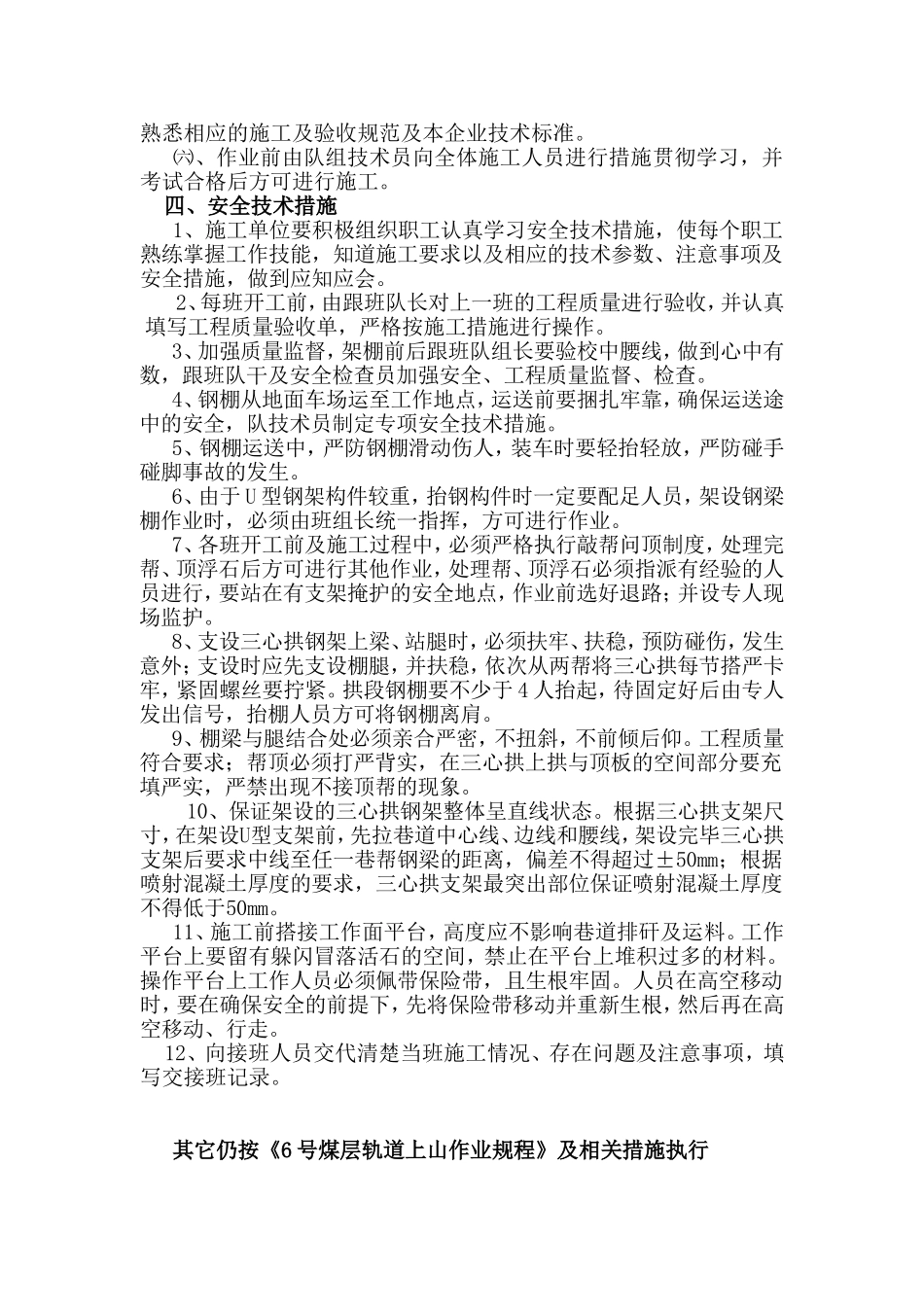

6号煤层轨道上山过交叉点安全技术措施从6号煤层轨道上山开口往西74m处与井下爆炸材料库回风联巷形成立体交岔,由于巷道压力较大,顶板发生局部变形,为保证支护强度,对交叉点前后5m(67
5m)区段在原支护巷道掏槽,进行三心拱补强支护,为确保施工安全保证工程质量特制定以下安全技术措施
一、施工安排及工程量1、从67
5m处开始进行三心拱补强支护至80
5m,补强支护长度13m,共支护13副
2、施工时先用风镐掏槽,然后支设三心拱,支设时必须用背板、木楔背紧背实,支护完毕后按设计复喷成巷
二、三心拱支护参数:1、采用25U型钢,规格为:净宽4700mm,净高3000mm,腿窝深度300mm,每架钢棚由一根棚拱和两根棚腿组装,钢梁棚支设完毕后,方可进行复喷,喷浆后巷道规格:净宽4500mm,净高2700mm
2、钢架支护间距为1000mm,钢架支护要贴帮贴顶,接口连接要牢靠不松动
3、三心拱支架每节搭接长度500mm,搭接处用三个U型专用卡缆固定,两卡缆间距200mm,螺母拧紧力矩200N·M(允许偏差≮10%),U型支架每节搭接处要严实合缝
4、腿窝必须挖至硬底,底板松软时需要穿“鞋”,严禁直接将支架架设在浮煤、矸土
5、支设三心拱支架时必须连续进行,一棚未架好,不得中止施工作业,支设支架时应逐架进行,严禁两架同时架设
三、施工准备㈠、施工前矿技术部对原巷道所标定的中腰线进行核实,确认准确无误后由矿地测科进行,以工程联系单的形式下发施工队,以便指导施工,在下发联系单后向队施工负责人和施工技术员进行交底,以保证工程质量
㈡、三心拱支架拱棚和棚腿,以及卡缆和螺丝等准备到位;准备好模板、管卡、大锤等施工辅助材料;准备好水泥、石子、砂等喷浆材料
将施工设备配备齐全,并运送到施工地点
㈢、必须在施工地点用架管、木板及管扣搭设适当高度的工作台(工作台距顶部保持1
6米的高度),工作
