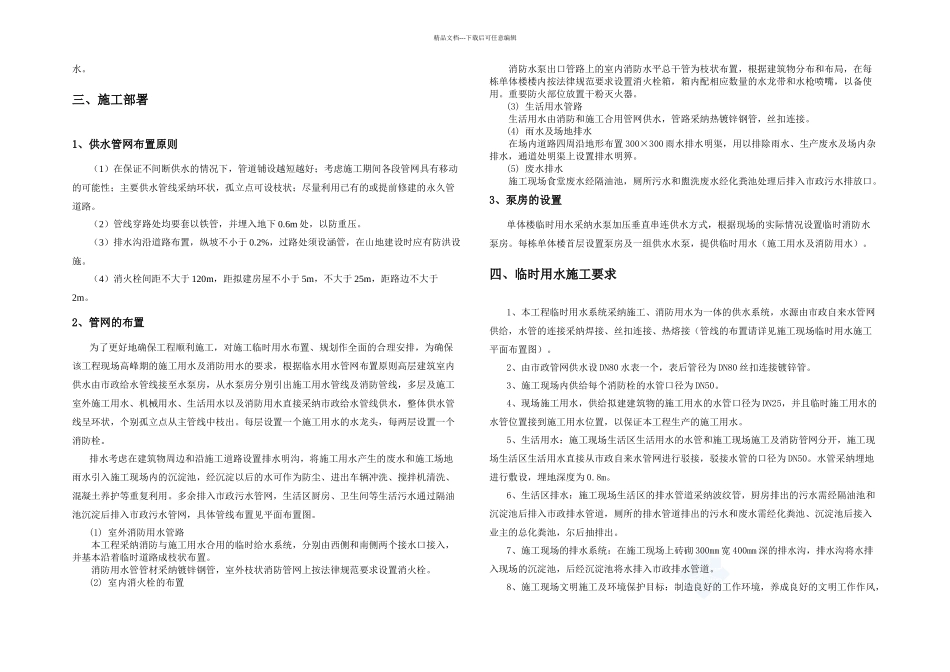

精品文档---下载后可任意编辑一、编制依据 2二、工程概况 1 1 、基本情况 1 2 、临时用水概况 1 三、施工部署 2 1 、供水管网布置原则 2 2 、管网的布置 2 3 、泵房的设置 2 四、临时用水施工要求 2 五、用水量计算 3 1 、施工用水量的计算 3 2 、给水管径的计算 4 六、泵房配置 5 1 、水泵选型 5 2 、水泵房配置 5 七、排水设计 5 1 、生活污废水排放 6 2 、厨房生活污水 6 3 、施工现场临时厕所设置 7 4 、雨水及施工废水 7 八、管理制度 7 1 、消防制度 7 2 、临时用水系统的维护与管理 7 3 、施工临时用水管理规定 7 临时用水专项施工方案一、编制依据1、万科城南区 5#-8#楼及地下室 工程施工组织设计;2、万科城南区 5#-8#楼及地下室设计图纸;3、《建设工程施工现场消防安全技术法律规范》(GB50720-2024);4、《简明施工计算手册》(第三版);5、《混凝土结构工程施工质量验收法律规范》(GB50204-2024);6、《建筑施工安全检查标准》(JGJ59-99);7、《中天建设集团有限公司企业标准》(ZTB104-2024)。二、工程概况1、基本情况。本工程由 3 栋 35 层 , 1 栋 47 层,地下室 2 层。总建筑面积约 11 万 m2,,其中地下室建筑面积约为 2.5 万 m2、地上建筑面积约为 8.5 万 m2。工程名称:万科城南区 5#-8#楼及地下室建设单位:南宁万科城房地产有限公司施工单位:中天建设集团有限公司监理单位:深圳市城建监理有限公司设计单位:广西华蓝设计集团有限公司勘察单位:广西华蓝岩土工程有限公司2、临时用水概况(1)临时用水水源本项目临时用水水源由南宁市市政自来水管网供给。现场管道主要根据南宁市相关要求及业主提供的水表接入,供现场用水使用。(2)现场临时用水组成施工阶段的施工用水,包括施工中的临时供水和施工过程中的排水。施工临时给水主要有施工本身的临水给水,土建混凝土浇注用水,混凝土养护用水,管道试压用水,防水工程隐蔽试水,临时消防供水,施工生活区供水等;施工临时排水主要包括土建工程中:土方开挖泥浆水排放,施工区域的雨水排放,施工过程中的排水如抹灰工序,在楼层少量搅拌砂浆用水,管道试压排水,生活污水包括办公区食堂、厕所用水及施工人员和管理人员的盥洗排精品文档---下载后可任意编辑水。三、施工部署1、供水管网布置原则(1)在保证不间断供水的情况下,管道铺设越短越好;考虑施工期间各段管网具有...
