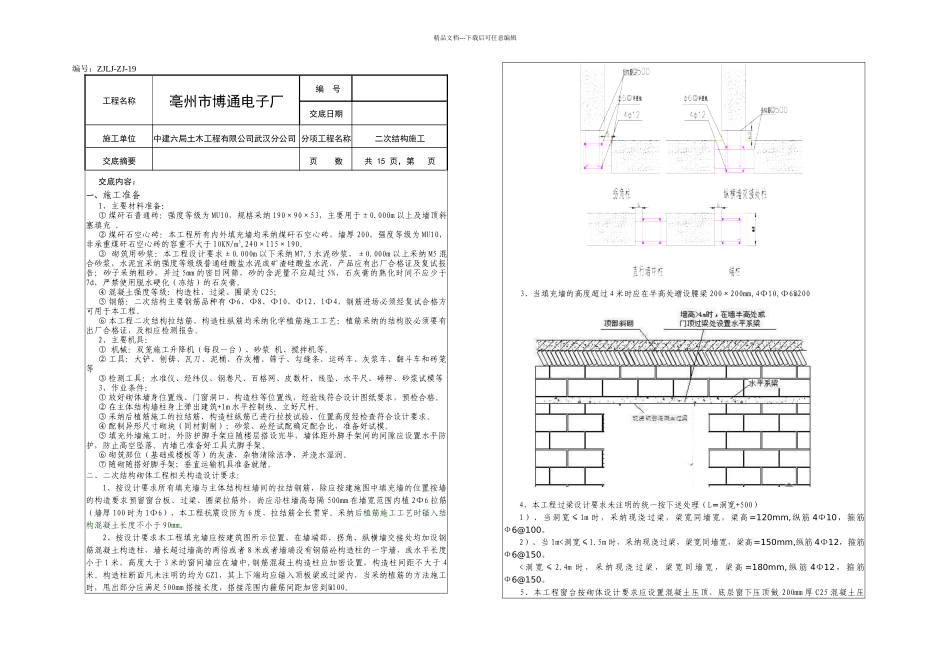

精品文档---下载后可任意编辑编号:ZJLJ-ZJ-19工程名称亳州市博通电子厂编 号交底日期施工单位中建六局土木工程有限公司武汉分公司 分项工程名称二次结构施工交底摘要页 数共 15 页,第 页交底内容:一、施工准备1、主要材料准备: ① 煤矸石普通砖:强度等级为 MU10,规格采纳 190×90×53,主要用于±0
000m 以上及墙顶斜塞填充
② 煤矸石空心砖:本工程所有内外填充墙均采纳煤矸石空心砖,墙厚 200,强度等级为 MU10,非承重煤矸石空心砖的容重不大于 10KN/m3,240×115×190
③ 砌筑用砂浆:本工程设计要求±0
000m 以下采纳 M7
5 水泥砂浆,±0
000m 以上采纳 M5 混合砂浆,水泥宜采纳强度等级级普通硅酸盐水泥或矿渣硅酸盐水泥,产品应有出厂合格证及复试报告;砂子采纳粗砂,并过 5mm 的密目网筛,砂的含泥量不应超过 5%,石灰膏的熟化时间不应少于7d,严禁使用脱水硬化(冻结)的石灰膏
④ 混凝土强度等级:构造柱、过梁、圈梁为 C25;⑤ 钢筋:二次结构主要钢筋品种有 Ф6、Ф8、Ф10、Ф12、1Ф4,钢筋进场必须经复试合格方可用于本工程
⑥ 本工程二次结构拉结筋、构造柱纵筋均采纳化学植筋施工工艺:植筋采纳的结构胶必须要有出厂合格证,及相应检测报告
2、主要机具:① 机械:双笼施工升降机(每段一台)、砂浆 机、搅拌机等
② 工具:大铲、刨锛、瓦刀、泥桶、存灰槽、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等③ 检测工具:水准仪、经纬仪、钢卷尺、百格网、皮数杆、线坠、水平尺、磅秤、砂浆试模等3、作业条件:① 放好砌体墙身位置线、门窗洞口、构造柱等位置线,经验线符合设计图纸要求,预检合格
② 在主体结构墙柱身上弹出建筑+1m 水平控制线,立好尺杆
③ 采纳后植筋施工的拉结筋、构造柱纵筋已进行拉拨试验、位置高度经检查符合设计要求
