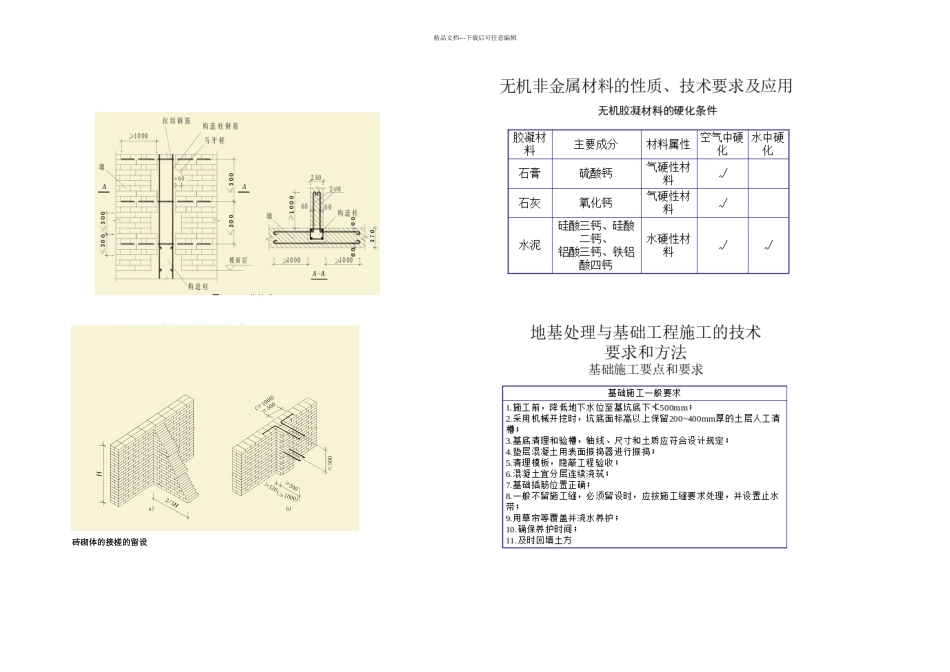

砌筑工程施工(3)砖墙的技术要求图1-11砖砌体的接槎的留设H2/3Ha) 500b)( 1000) 500 500( 1000) 120精品文档---下载后可任意编辑案例一 背景:某工程由 A、B、C、D 四个分项工程组成,分别为施工准备、挖土、砌砖基础、回填土工程,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为 3 天,其中 A、B 施工过程和 B、C施工过程允许平行搭接 1 天,C、D 施工过程之间有 2 天的技术间歇时间
问题:(1)试述等节奏流水施工的特点
(2)该工程用等节奏流水施工方法组织施工,请绘制流水施工横道图
(3)确定等节奏流水施工的流水步距、流水工期及工作队总数
答案:(1)等节奏流水施工的特点是:1)所有流水节拍都彼此相等;2)所有流水步距都彼此相等,而且等于流水节拍;3)每个专业工作队都能够连续作业,施工段没有间歇时间;4)专业工作队数等于施工过程数
(2)流水施工横道图见图 15—1
精品文档---下载后可任意编辑(3)流水步距为 3 天,流水工期为 21 天,施工队总数为 4 个
背景:某工程项目合同工期为 18 个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图
某项目网络计划图由于该工程施工工艺的要求,设计计划中工作 C、工作 H 和工作 J 需共用一台起重施工机械,为此需要对初始网络计划作调整
问题:(1)绘出调整后的网络进度计划图(在原图上作答即可)
(2)假如各项工作均按最早时间安排,起重机械在现场闲置多长时间
为减少机械闲置,工作 C 应作如何安排
(3)该计划执行 3 个月后,施
