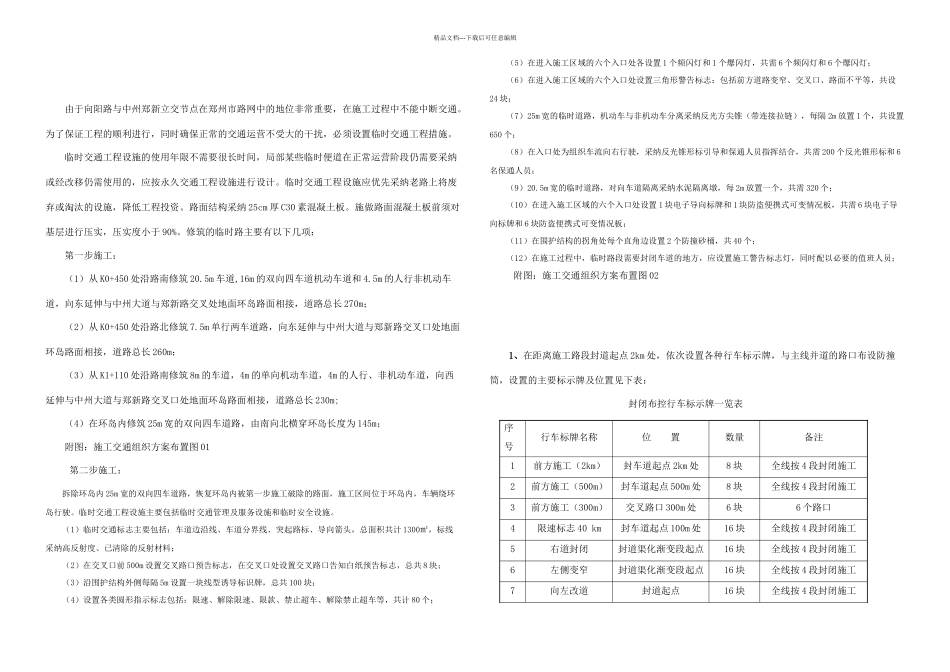

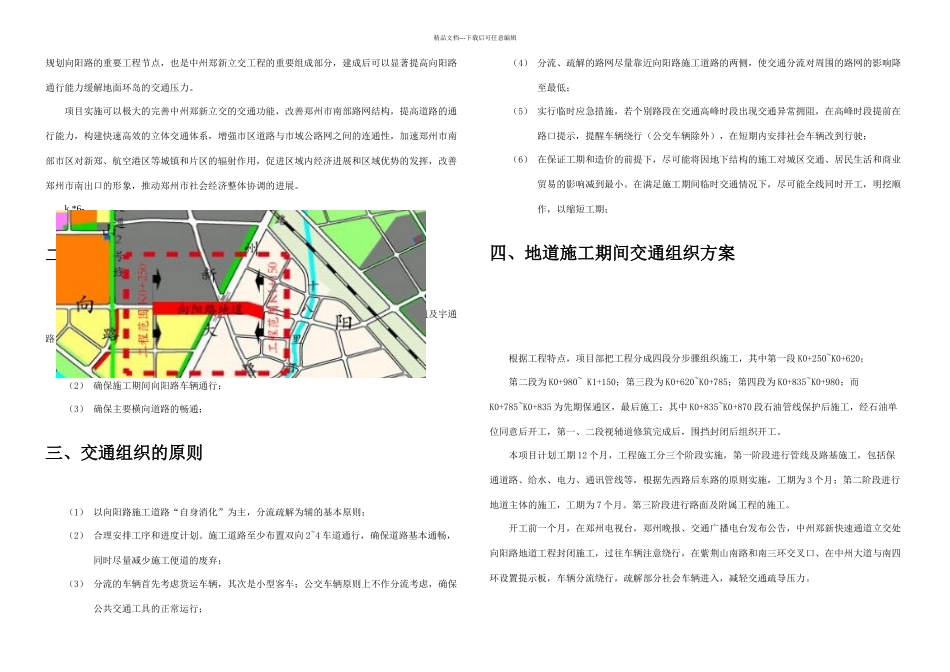

向阳路地道工程施工交通组织实施方案编 制:审 核:审 批:中国建筑第七工程局有限公司郑州市中州郑新立交向阳路地道项目经理部2024 年 03 月 10 日目录一、工程概况- 3 -二、交通组织目标 1 三、交通组织的原则 1 四、地道施工期间交通组织方案 1 总体施工组织方案 1 临时交通工程措施 2 主要交通安全布控方案 2 交通安全布控组织 3 布控施工 3 交通安全布控所需材料、设备、人员一览表: 3 五、安全保证措施 3 组织保证 3 交通组织保证措施 4 交通组织宣传工作 4 5.2.2 围挡封闭工作 4 六、安全应急措施 5 措施 5 应急实施措施 Error: Reference source not found 部分标示标牌规格(一) 6 部分标示标牌规格(二) 7 部分标示标牌规格(三) 8 附图:交通组织布置图 8 一、工程概况向阳路地道工程规划西接环翠路,东至经开第三大街,途经郑州宇通集团公司,是郑州市快速路网中的南三环和南四环之间的主要交通通道,也是郑州市宇通集团所在区域与经济开发区、郑州东新区的主要联系通道,具有一级公路兼顾城市道路的重要功能。项目区域内主要道路有南三环、紫荆山南路、京广快速路、郑新快速通道、中州大道、G310、G107 等。本项目西起霞飞东路,东至十八里河镇中心小学,与中州郑新立交呈立体交叉,是精品文档---下载后可任意编辑规划向阳路的重要工程节点,也是中州郑新立交工程的重要组成部分,建成后可以显著提高向阳路通行能力缓解地面环岛的交通压力。项目实施可以极大的完善中州郑新立交的交通功能,改善郑州市南部路网结构,提高道路的通行能力,构建快速高效的立体交通体系,增强市区道路与市域公路网之间的连通性,加速郑州市南部市区对新郑、航空港区等城镇和片区的辐射作用,促进区域内经济进展和区域优势的发挥,改善郑州市南出口的形象,推动郑州市社会经济整体协调的进展。k *6-项目地理位置图二、交通组织目标工程路线临近郑州市物流园区,现状交通比较繁忙,施工期间必须保证紫荆山南路交通及宇通路的运行,为此,我们拟出项目范围内施工期间交通组织的目标。(1) 确保向阳路地道工程施工顺利进行;(2) 确保施工期间向阳路车辆通行;(3) 确保主要横向道路的畅通;三、交通组织的原则(1) 以向阳路施工道路“自身消化”为主,分流疏解为辅的基本原则;(2) 合理安排工序和进度计划。施工道路至少布置双向 2~4 车道通行,确保道路基本通畅,同时尽量减...
