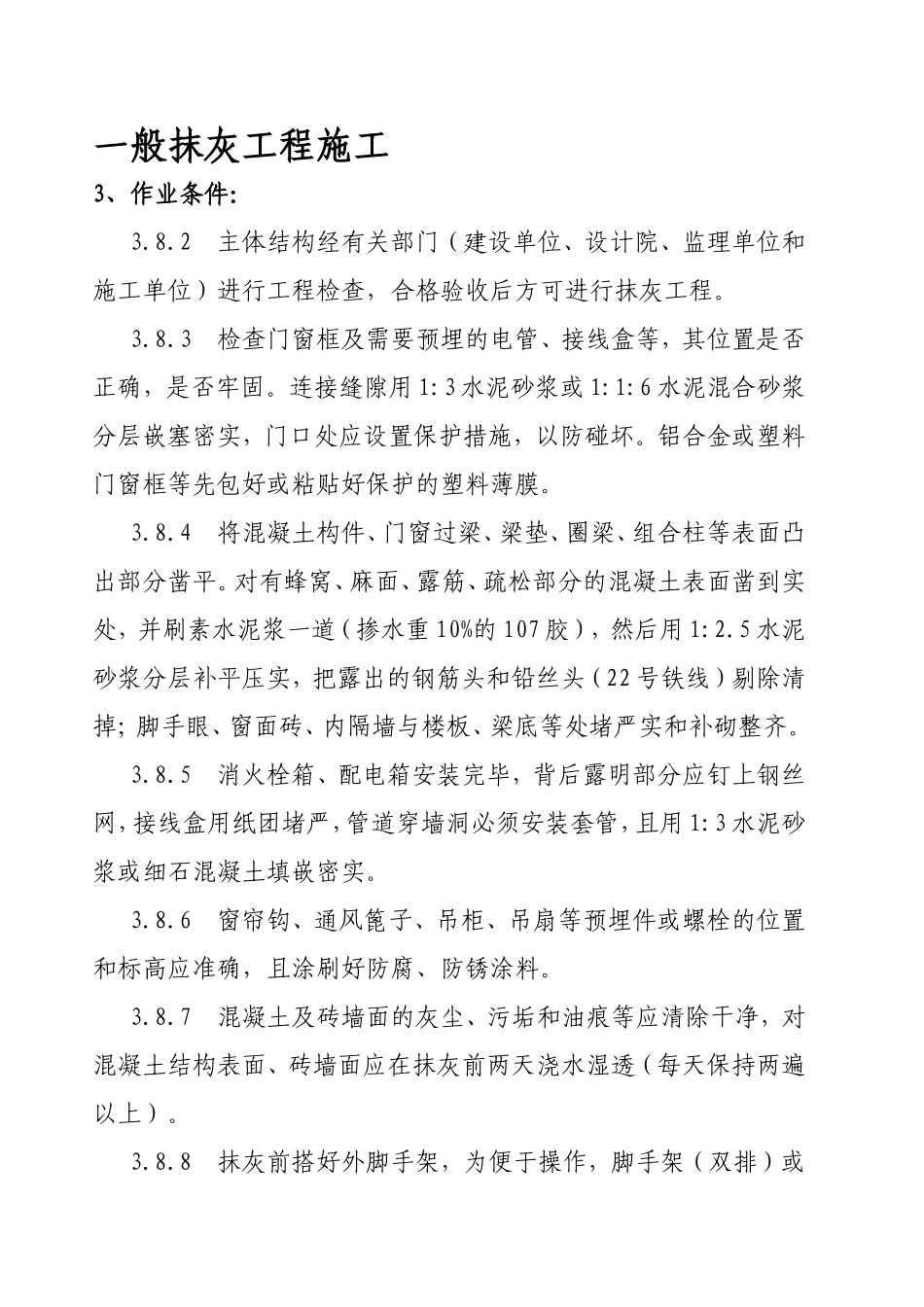

一般抹灰工程施工3、作业条件:3
2主体结构经有关部门(建设单位、设计院、监理单位和施工单位)进行工程检查,合格验收后方可进行抹灰工程
3检查门窗框及需要预埋的电管、接线盒等,其位置是否正确,是否牢固
连接缝隙用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,门口处应设置保护措施,以防碰坏
铝合金或塑料门窗框等先包好或粘贴好保护的塑料薄膜
4将混凝土构件、门窗过梁、梁垫、圈梁、组合柱等表面凸出部分凿平
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(掺水重10%的107胶),然后用1:2
5水泥砂浆分层补平压实,把露出的钢筋头和铅丝头(22号铁线)剔除清掉;脚手眼、窗面砖、内隔墙与楼板、梁底等处堵严实和补砌整齐
5消火栓箱、配电箱安装完毕,背后露明部分应钉上钢丝网,接线盒用纸团堵严,管道穿墙洞必须安装套管,且用1:3水泥砂浆或细石混凝土填嵌密实
6窗帘钩、通风篦子、吊柜、吊扇等预埋件或螺栓的位置和标高应准确,且涂刷好防腐、防锈涂料
7混凝土及砖墙面的灰尘、污垢和油痕等应清除干净,对混凝土结构表面、砖墙面应在抹灰前两天浇水湿透(每天保持两遍以上)
8抹灰前搭好外脚手架,为便于操作,脚手架(双排)或脚手板(跳板)应离开墙面20cm左右为宜

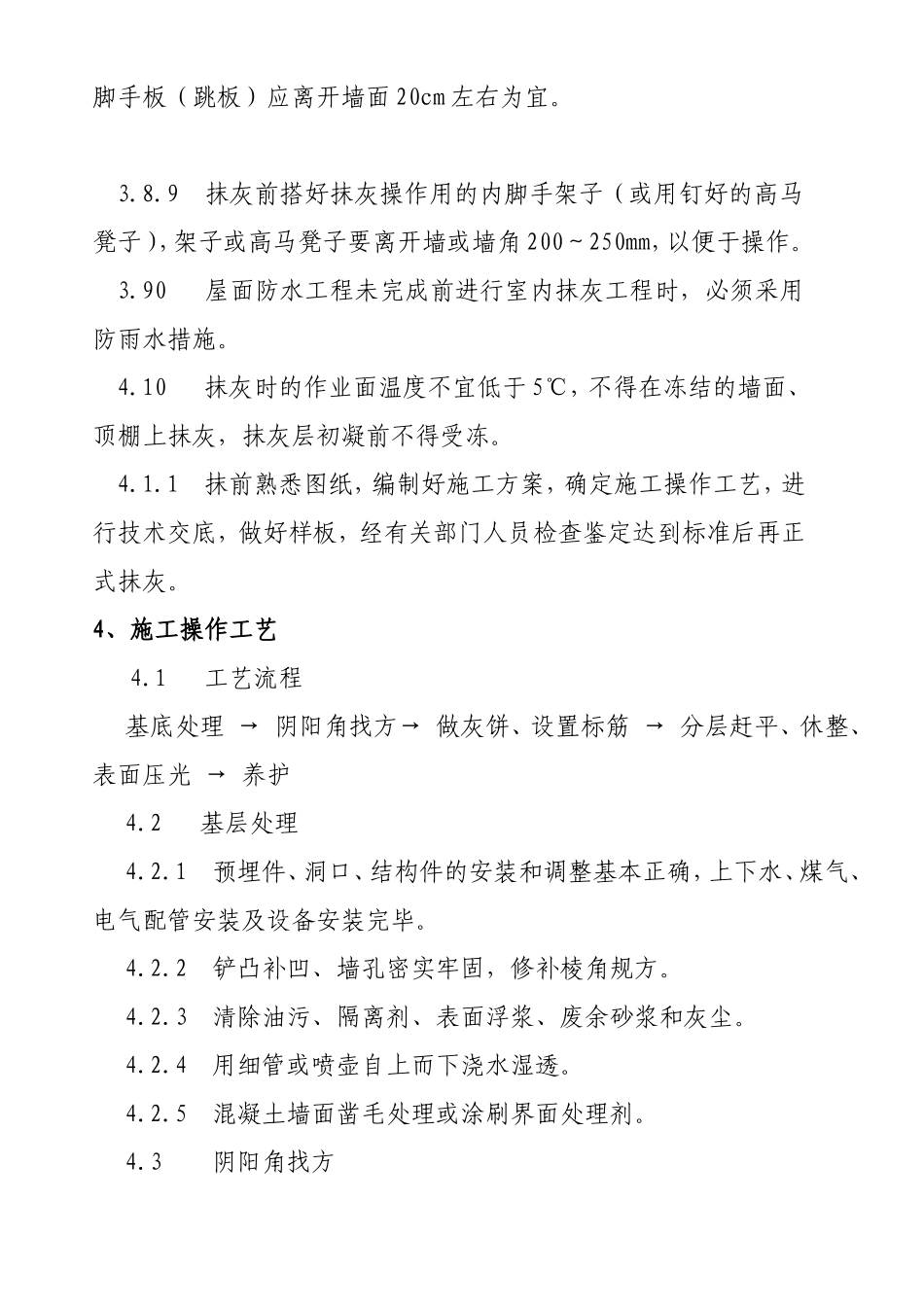

9抹灰前搭好抹灰操作用的内脚手架子(或用钉好的高马凳子),架子或高马凳子要离开墙或墙角200~250mm,以便于操作
90屋面防水工程未完成前进行室内抹灰工程时,必须采用防雨水措施
10抹灰时的作业面温度不宜低于5℃,不得在冻结的墙面、顶棚上抹灰,抹灰层初凝前不得受冻

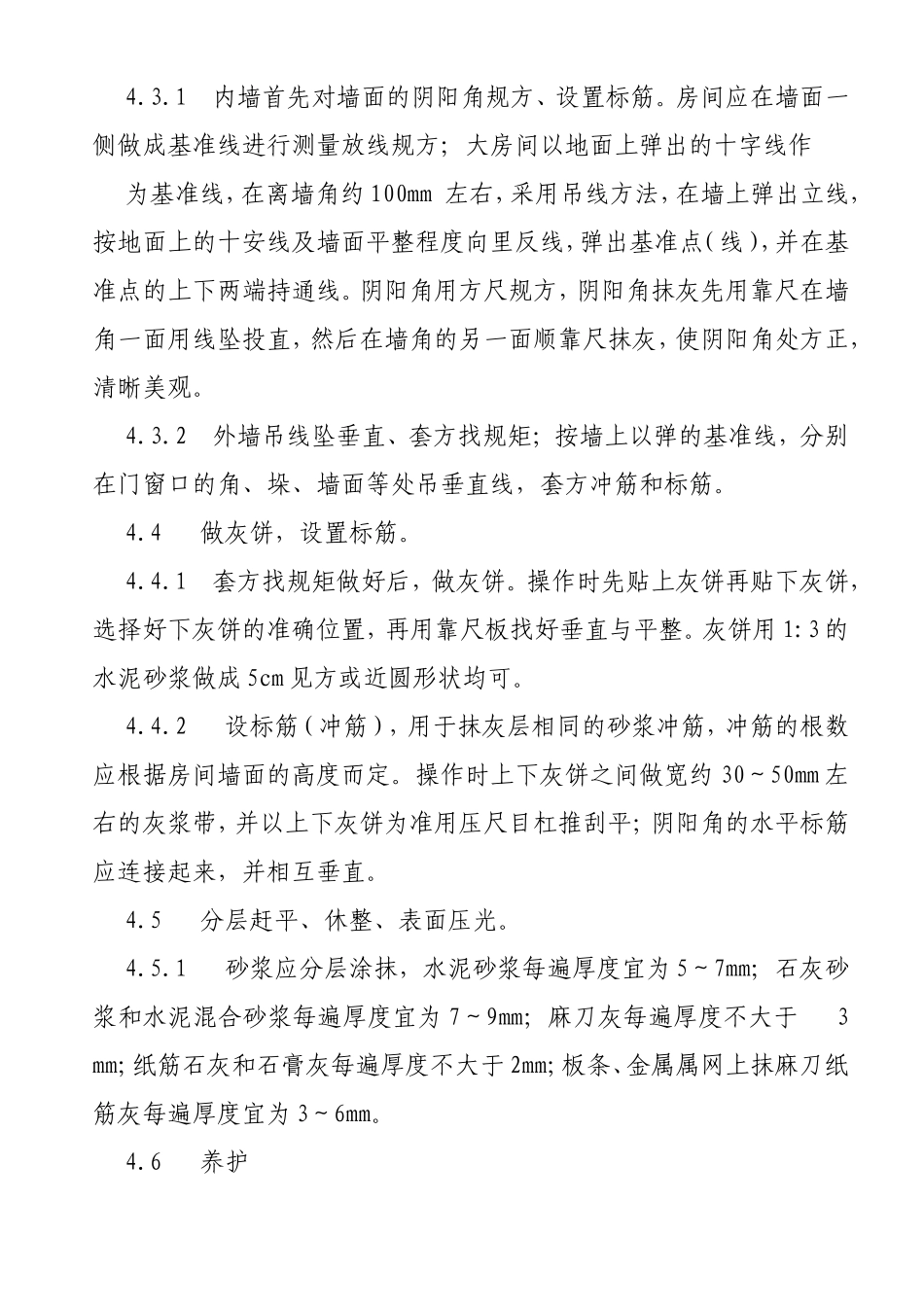

1抹前熟悉图纸,编制好施工方案,确定施工操作工艺,进行技术交底,做好样板,经有关部门人员检查鉴定达到标准后再正式抹灰
4、施工操作工艺4
1工艺流程基底处理→阴阳角找方→做灰饼
