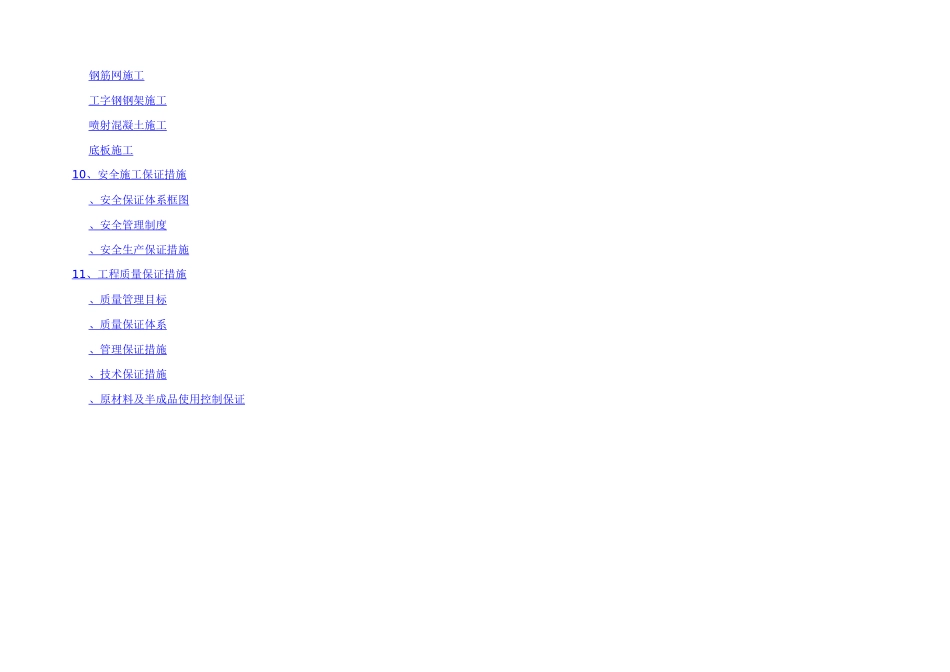

一级公路工程中铁五局(集团)有限公司从贯一级公路工程筹备组2024 年 5 月 ◆ 从江目录1、编制依据 12 、编制原则 3 、引水隧道设计原则 4 、工程概况 隧道走向平面图 隧道纵断面图 施工条件 5 、主要施工内容及工程数量 6 、施工前期准备及进度安排 施工前期准备 总体工期及进度计划安排 7 、隧道衬砌主要参数 8 、主要施工方案 进出洞口开挖 开挖支护及出碴 洞内通风防尘、供风、供水、供电、照明及运输 9 、主要施工工艺 、全断面法施工工艺及流程 、台阶法施工工艺及流程 系统锚杆施工 钢筋网施工 工字钢钢架施工 喷射混凝土施工 底板施工 10 、安全施工保证措施 、安全保证体系框图 、安全管理制度 、安全生产保证措施 11 、工程质量保证措施 、质量管理目标 、质量保证体系 、管理保证措施 、技术保证措施 、原材料及半成品使用控制保证 精品文档---下载后可任意编辑1、编制依据1.1 现行水利水电施工法律规范、验收标准、技术法律规范等1.2 现场施工调查报告2、编制原则2.1 文明施工,保护环境,执行国家和当地政府的各项环保法规,制定严格的环保措施。2.2 坚持施工技术的先进性、针对性,施工管理的科学性、有效性,做到技术先进、设备齐全、科学合理、经济有用。2.3 实施项目法管理,通过对劳力、设备、材料、资金、技术、方案、时间与空间条件的优化配置,并通过自始至终对施工现场进行全过程严密监控,实施全方位动态管理,确保实现质量、工期、安全、成本及社会信誉的预期目标。2.4 遵循企业管理标准优质、高效、重信、守诚,完成业主要求的质量目标。2.5 坚持施工过程严格管理的原则。在施工过程中,严格执行业主及监理工程师的指令。3、引水隧道设计原则改河隧道主要功能为改移高增河和泄洪。改河隧道进水口设置闸门可蓄水作为水库,建成风景区。改河隧道上部山头(k2+955~k3+065)削平至该段路基面,削平的区域与从江至小黄公路相连,交通便利,可作为二次开发使用,例如:① 修建服务区。② 修建餐饮及景点娱乐设施。(该削平区域需挖除红线外石方约。)4、工程概况施工调查情况:高增河常年流水,水流较小,常水位不足 1 米,但汛期水位涨幅较大。 设计情况:根据现场调查结果,改河隧道设计为:隧道全长 128.5m,隧道进水口隧底高程为 290.55m,隧道出水口隧底高程为 283.14m,呈 6%的下坡。隧道设计为直线,过水断面面积为m2(6m×m),直墙式断面,隧道底设...
