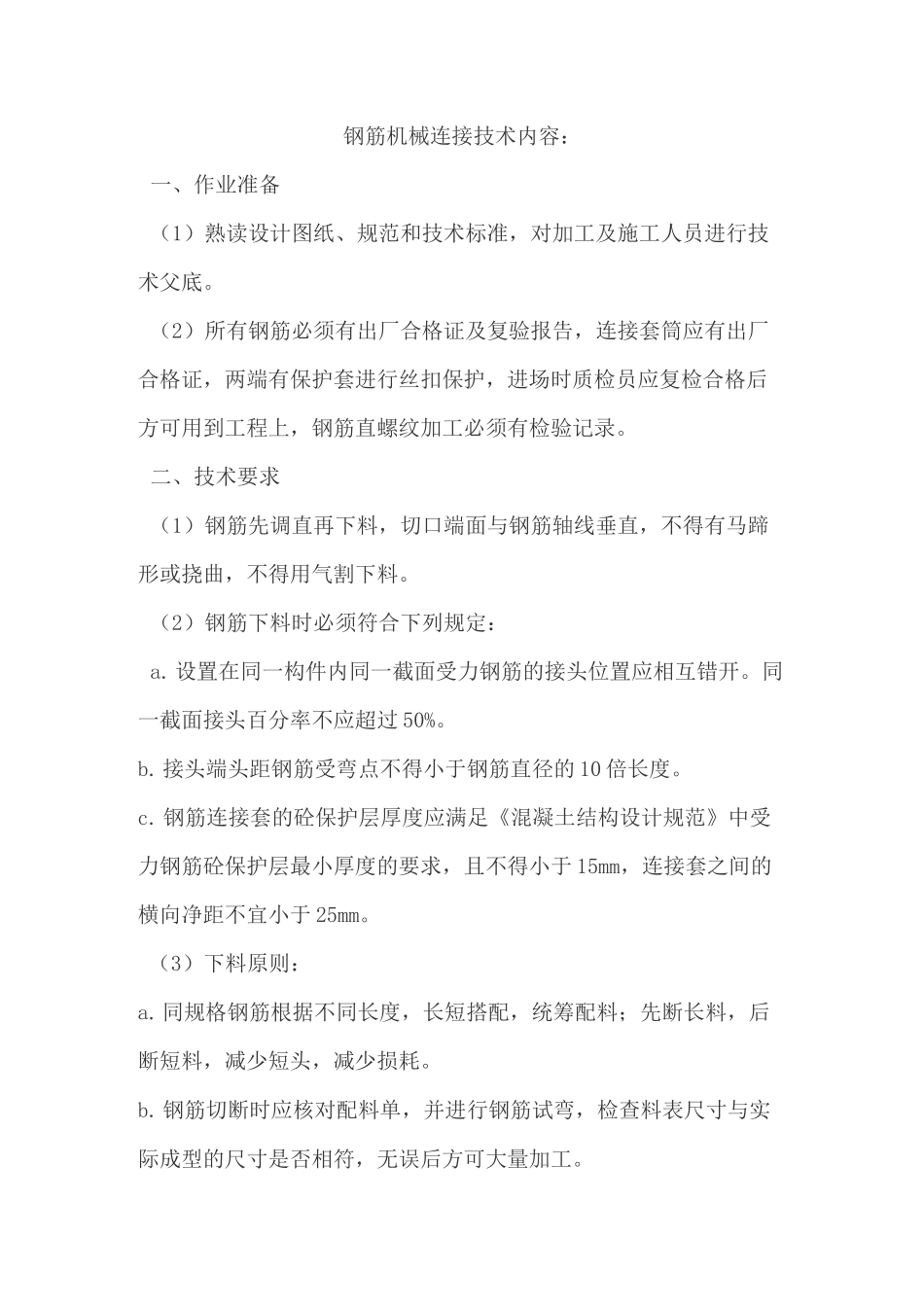

钢筋机械连接技术内容:一、作业准备(1)熟读设计图纸、规范和技术标准,对加工及施工人员进行技术父底
(2)所有钢筋必须有出厂合格证及复验报告,连接套筒应有出厂合格证,两端有保护套进行丝扣保护,进场时质检员应复检合格后方可用到工程上,钢筋直螺纹加工必须有检验记录
二、技术要求(1)钢筋先调直再下料,切口端面与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料
(2)钢筋下料时必须符合下列规定:a
设置在同一构件内同一截面受力钢筋的接头位置应相互错开
同一截面接头百分率不应超过 50%
接头端头距钢筋受弯点不得小于钢筋直径的 10 倍长度
钢筋连接套的砼保护层厚度应满足《混凝土结构设计规范》中受力钢筋砼保护层最小厚度的要求,且不得小于 15mm,连接套之间的横向净距不宜小于 25mm
(3)下料原则:a
同规格钢筋根据不同长度,长短搭配,统筹配料;先断长料,后断短料,减少短头,减少损耗
钢筋切断时应核对配料单,并进行钢筋试弯,检查料表尺寸与实际成型的尺寸是否相符,无误后方可大量加工
在工作台设置控制下料长度的限位挡板,精确控制钢筋的下料长度
钢筋切断时,钢筋和切断机刀口要成垂线,并严格执行操作规程,确保安全,钢筋切割完毕必须经过扫毛去除钢筋端头毛刺
在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头,必须切除
钢筋加工实行“样板制”,由班组加工 90°的钢筋样板,挂在钢筋加工区,以明确加工标准
对复杂的节点情况进行现场放样,如梁柱接头处钢筋,柱拉勾在套筒位置的弯勾情况
加工成形后的钢筋应按规格码放整齐,并做标牌,注明使用部位,以免用错
钢筋加工的形状、尺寸、数量,必须和钢筋的配料单符合,受力钢筋顺长度方向全长的净尺寸允许偏差为土 10mm,弯起钢筋的弯折位置允许偏差土 20mm

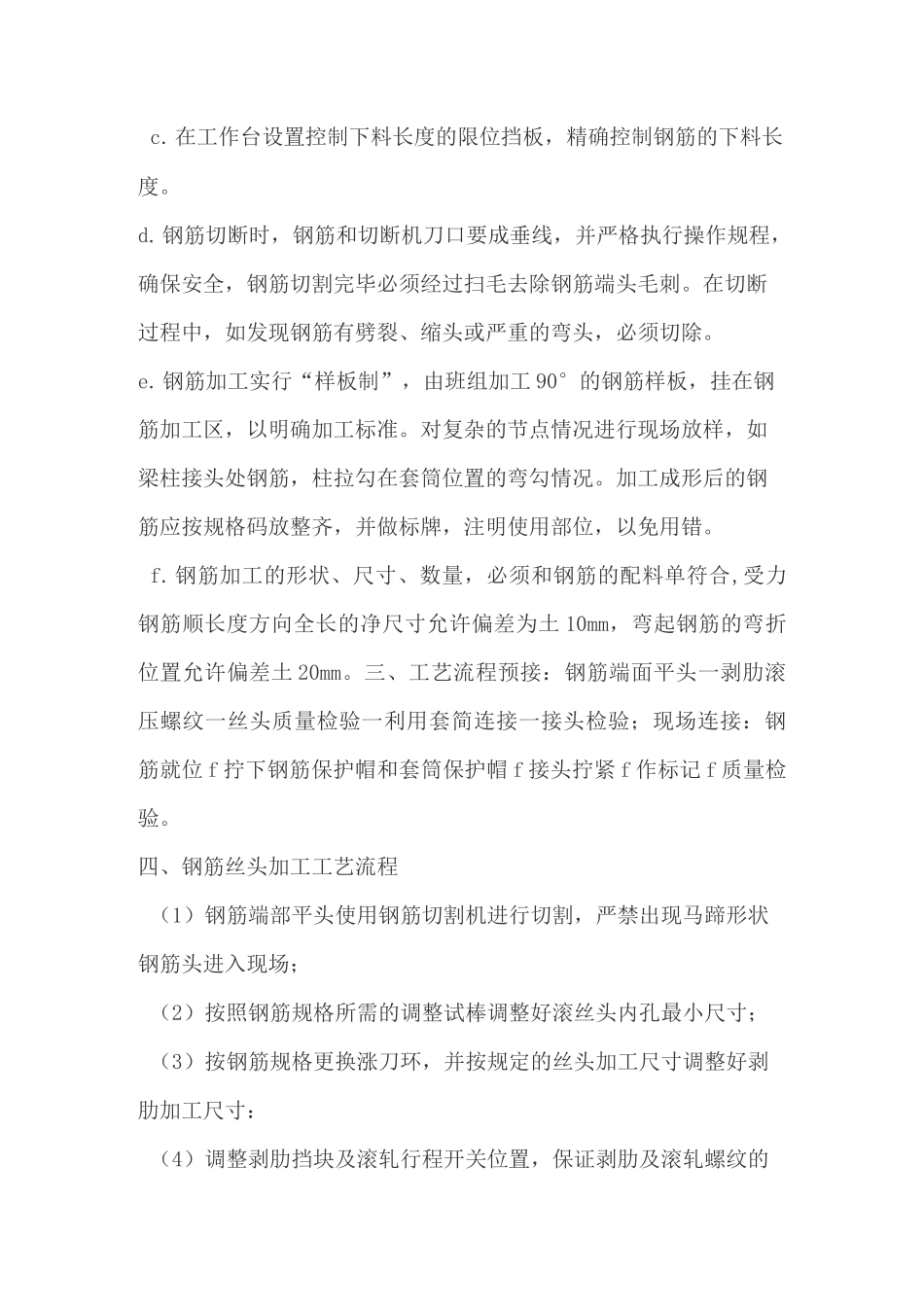

三、工艺流程预接:钢筋端面平头一剥肋滚压螺纹一丝头质量检验一利用套简连接一
