XXXXXXXXXXXXX工程软土地基换填施工方案一、编制依据1
XXXXXXXXXXXXX工程招标书
XXXXXXXXXXXXXXXXXXXXXX工程施工图设计
国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准
二、工程概述XXXXXXXXXXXXX工程主要分为两个部分:1
XXXXXXXX为城市次干路等级
东起梅康路(支路),西至车站南路西线联络线(支线),全长611
662m,路面(包括人行道)宽24m,设计车速30Km/h,双向4车道规模,沥青混凝土路面
XXXXXXXX项目为提质改造工程
道路北起车站南路西线,南至湘铝路,全长110
169m,红线宽度根场地条件灵活变化,从10-13m不等,设计车速30Km/h,双向两车道规模,沥青混凝土路面
拟建道路范围内不良地质现象主要有杂填土、耕土、淤泥,部分地段有水塘分布
根据设计文件要求,对杂填、耕土厚度小于3米的路段,采用清淤分层换填回填,若遇杂填土厚度大于3米的路段,采用挤密碎石桩处理
但根据图纸会审会议纪要精神,杂填土及淤泥大于3米的地段,因考虑到采用碎石桩施工难度大,施工工期长,故本工程软土地基换填路段全部采用清淤分层换填回填的施工方法,换填材料由业主、监理、设计、施工单位根据现场实际地质情况,可采用片石、碎石及素土进行回填
路基侵占水塘地段,全部为半填半挖地段,且东侧路面基本与原地面保持一致,不适宜修建高架桥,故本次处理方案为:道路路基边坡1:1
5放坡,同时设置围堰并抽水挖淤,边坡侵入水塘部分采用浆砌片石及砂砾垫层护坡
三、施工工期工期计划从2017年3月到2017年8月,期间约3个月左右的雨季,有效工期3个月
为完成工期目标,我部计划分多个作业面,将原地基一定深度和范围内的淤泥用挖机分段挖除

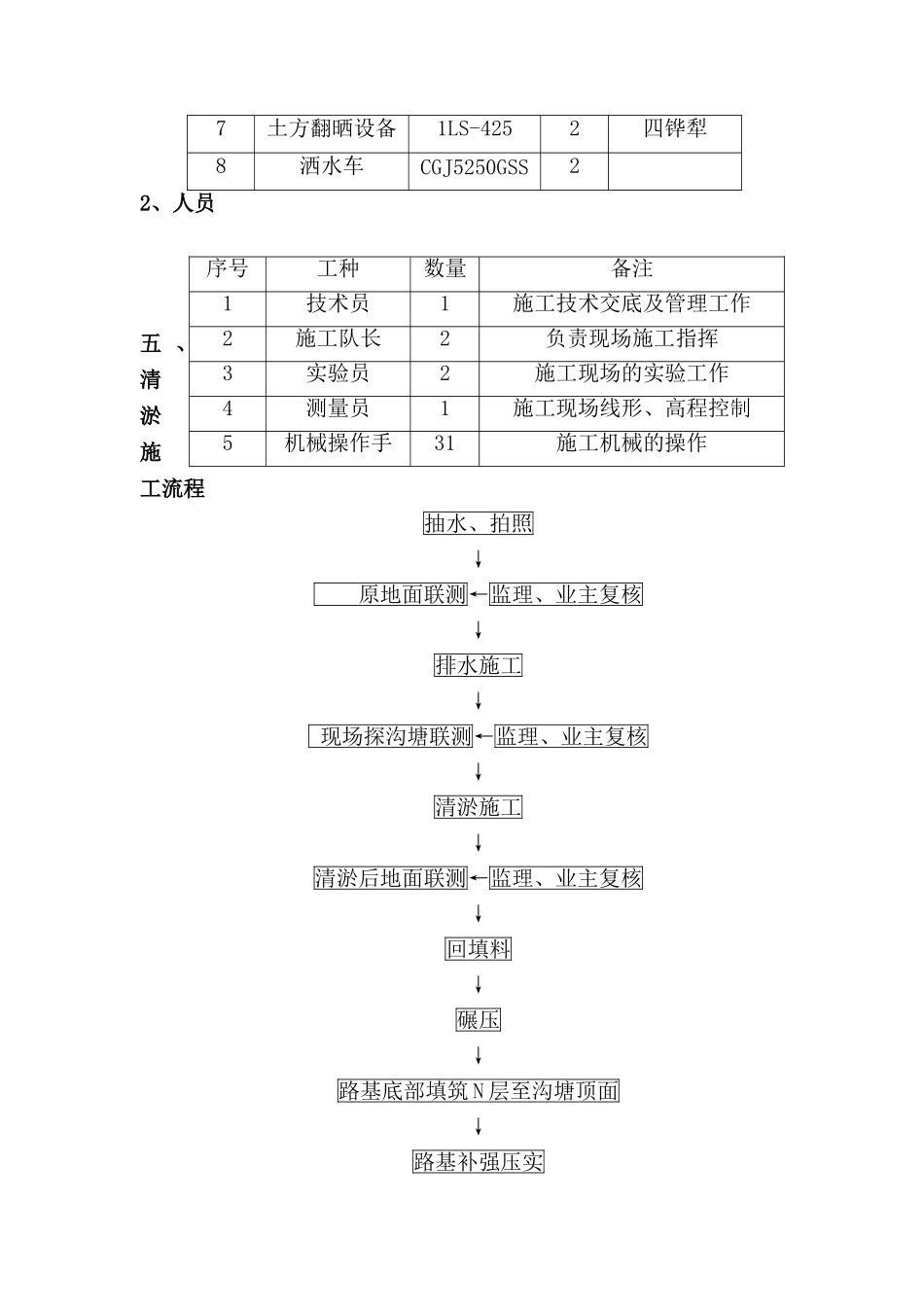

每段清完后换填经检验合格的片石、碎石或土方,从而增加路基的承载力,杜绝路基病害的产生
