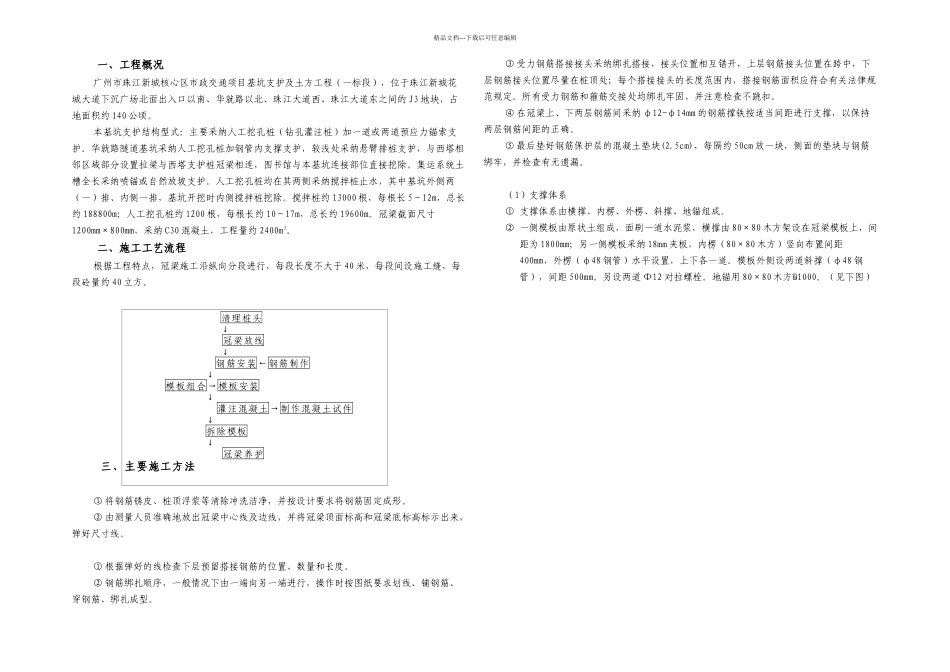

精品文档---下载后可任意编辑一、工程概况广州市珠江新城核心区市政交通项目基坑支护及土方工程(一标段),位于珠江新城花城大道下沉广场北面出入口以南、华就路以北、珠江大道西、珠江大道东之间的 J3 地块,占地面积约 140 公顷
本基坑支护结构型式:主要采纳人工挖孔桩(钻孔灌注桩)加一道或两道预应力锚索支护

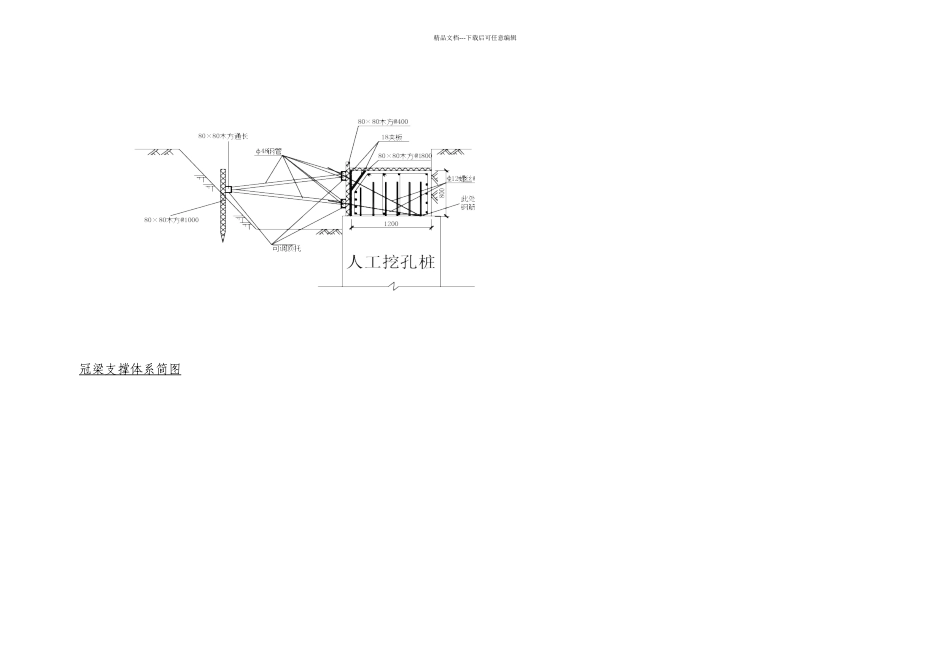

华就路隧道基坑采纳人工挖孔桩加钢管内支撑支护,较浅处采纳悬臂排桩支护,与西塔相邻区域部分设置拉梁与西塔支护桩冠梁相连,图书馆与本基坑连接部位直接挖除
集运系统土槽全长采纳喷锚或自然放坡支护
人工挖孔桩均在其两侧采纳搅拌桩止水,其中基坑外侧两(一)排、内侧一排,基坑开挖时内侧搅拌桩挖除
搅拌桩约 13000 根,每根长 5~12m,总长约 188800m;人工挖孔桩约 1200 根,每根长约 10~17m,总长约 19600m
冠梁截面尺寸1200mm×800mm,采纳 C30 混凝土,工程量约 2400m3
二、施工工艺流程根据工程特点,冠梁施工沿纵向分段进行,每段长度不大于 40 米,每段间设施工缝,每段砼量约 40 立方
清理桩头↓冠梁放线↓钢筋安装←钢筋制作↓模板组合→模板安装↓灌注混凝土→制作混凝土试件↓拆除模板↓冠梁养护三、主要施工方法① 将钢筋锈皮、桩顶浮浆等清除冲洗洁净,并按设计要求将钢筋固定成形
② 由测量人员准确地放出冠梁中心线及边线,并将冠梁顶面标高和冠梁底标高标示出来,弹好尺寸线
① 根据弹好的线检查下层预留搭接钢筋的位置、数量和长度
② 钢筋绑扎顺序,一般情况下由一端向另一端进行,操作时按图纸要求划线、铺钢筋、穿钢筋、绑扎成型
③ 受力钢筋搭接接头采纳绑扎搭接,接头位置相互错开,上层钢筋接头位置在跨中,下层钢筋接头位置尽量在桩顶处;每个搭接接头的长度范围内,搭接钢筋面积应符合有关法律规范规定
所有受力钢筋和箍筋交接处均绑扎牢固,并注意检查不跳扣
