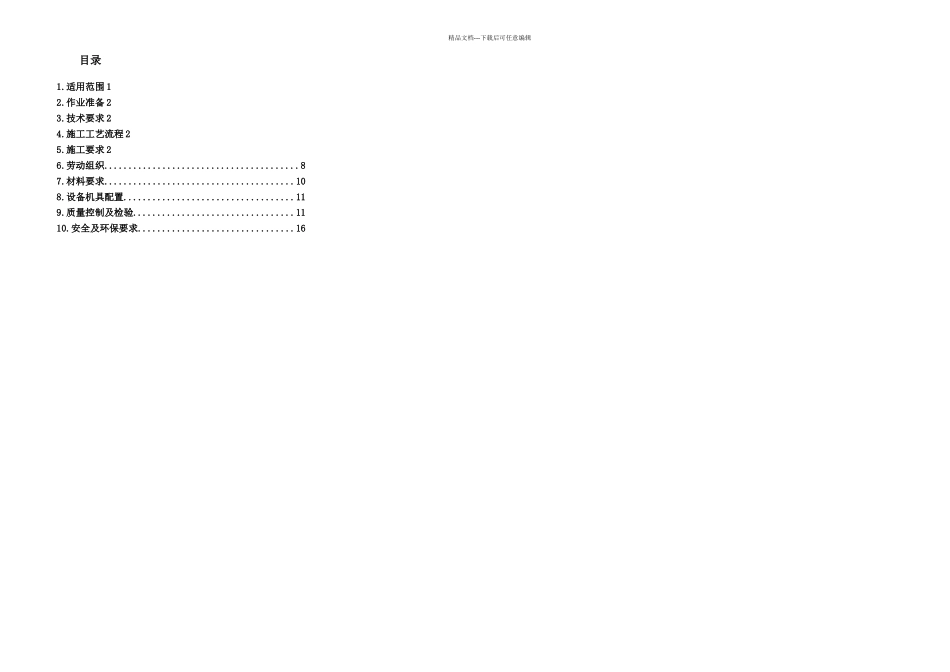

精品文档---下载后可任意编辑MHTJ-17 标段路基工程编号:MHTJ-17-LJZY02基床底层填筑施工作业指导书单位:中铁六局集团有限公司蒙华铁路 MHTJ-17 标段项目经理部编制:审核:批准:2024 年 03 月 14 日发布 2024 年 03 月 15 日实施精品文档---下载后可任意编辑目录1
适用范围 12
作业准备 23
技术要求 24
施工工艺流程 25
施工要求 26
设备机具配置
质量控制及检验
安全及环保要求
16精品文档---下载后可任意编辑1
作业准备内业技术准备外业技术准备3
施工工艺流程施工程序工艺流程5
施工要求施工准备施工工艺表 5
1 路基沉降观测频次观测阶段观测频次填筑或堆载一般1 次/天沉降量突变2~3 次/天两侧填筑间隔时间较长1 次/3 天堆载预压或路基施工完毕第 1~3 个月1 次/周第 4~6 个月1 次/2 周6 个月以后1 次/月轨道铺设后第 1 个月1 次/2 周第 2~3 个月1 次/月3 个月以后1 次/3 月6
劳动组织表 6
1 人员配置表(每个作业施工场地)序号工种或职务人数1作业队长12技术负责人13专职质检员14专职安全员15技术、质检、测量、材料及试验人员56工班长27领工员38机械工、普工207
设备机具配置表 8
1 机具设备配置表(每个作业施工场地)序号机具、设备
