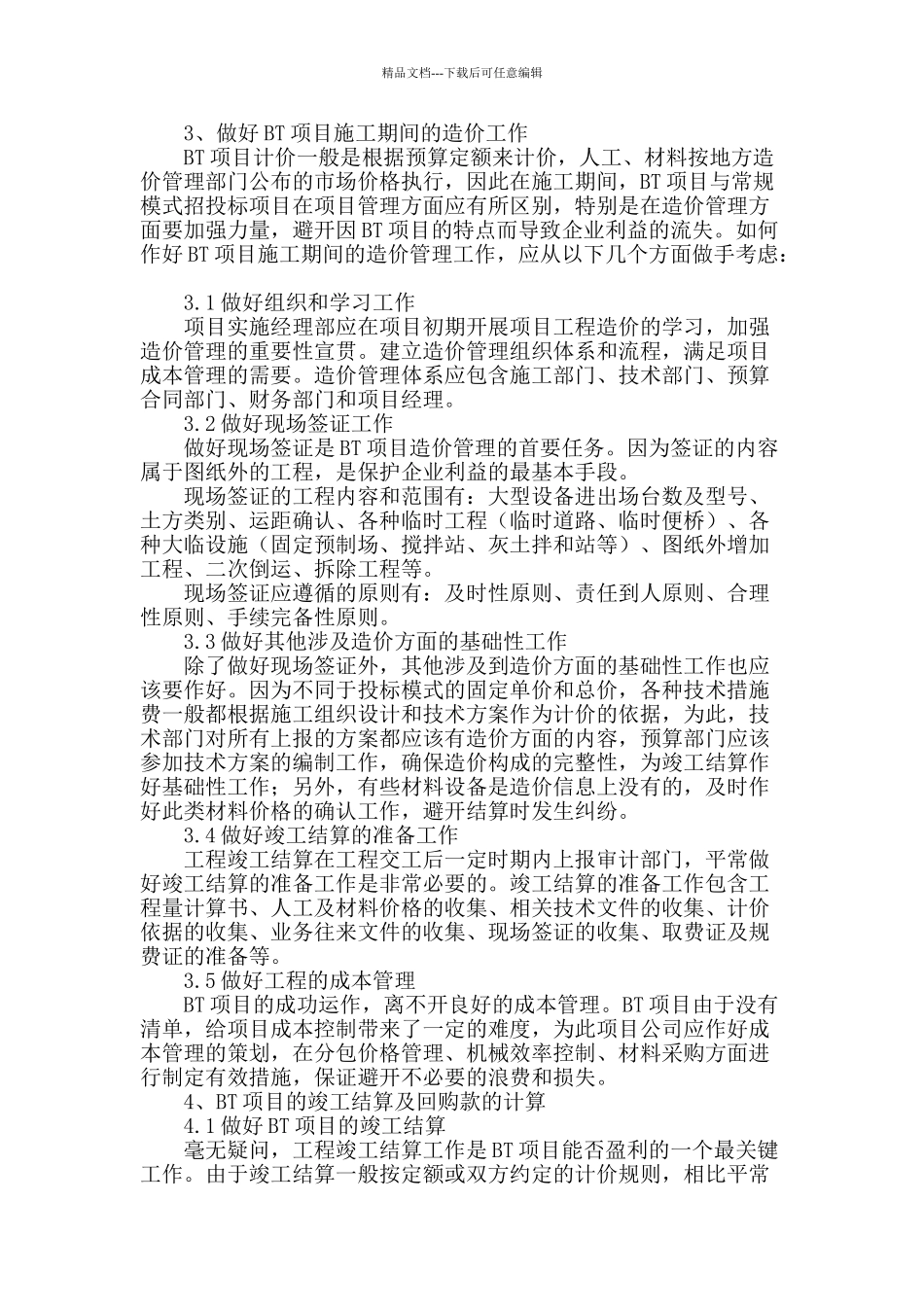

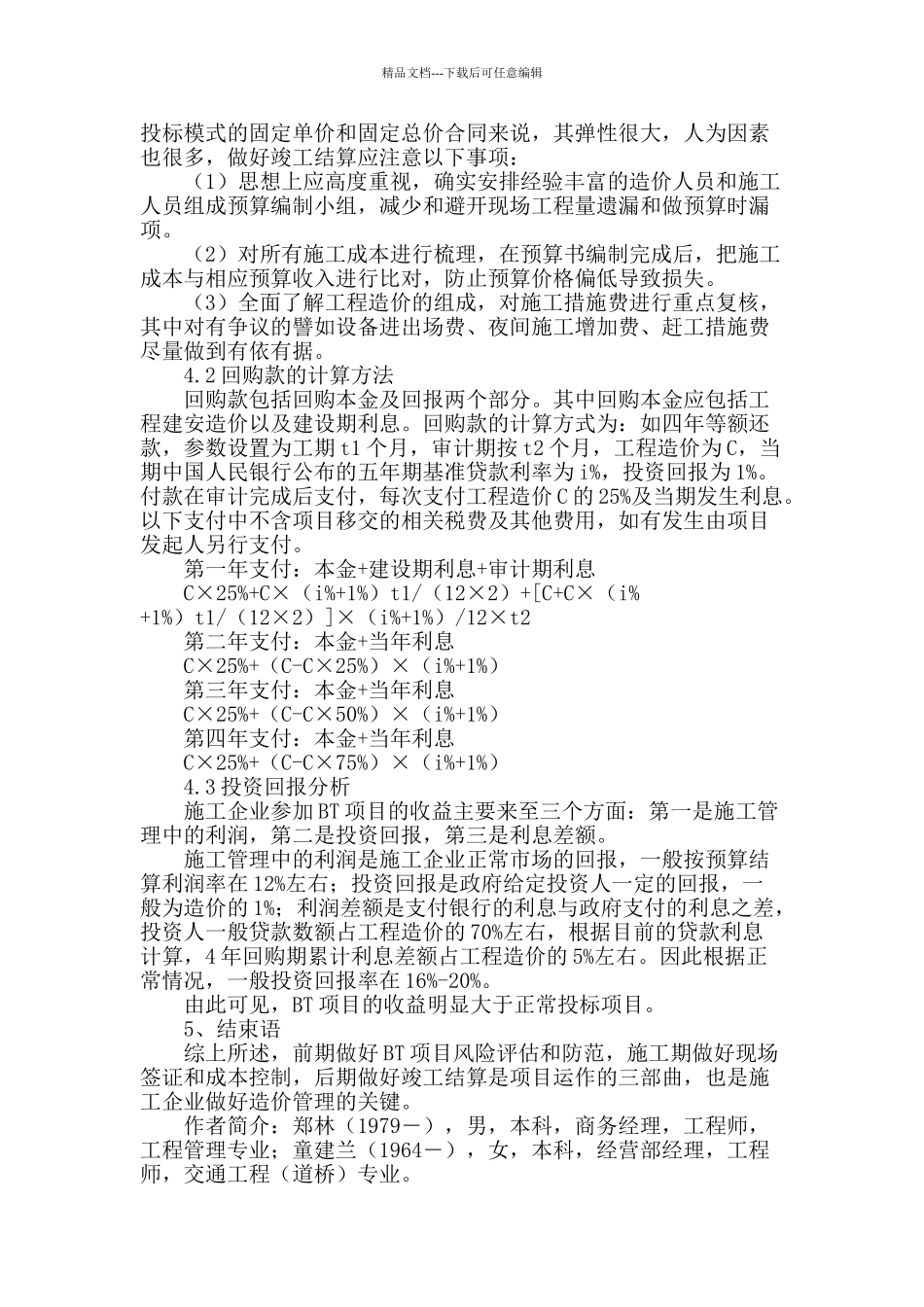

精品文档---下载后可任意编辑施工企业如何做好 BT 项目的造价管理施工企业如何做好 BT 项目的造价管理 (中交一航局第四工程有限公司) 摘要:随着我国基础设施建设领域投融资体制的改革,以及竞争日趋白热化的建筑市场,施工企业参加 BT 项目的机会越来越多
做好现场签证和成本控制竣工结算是施工企业进行造价管理的关键
关键词:BT 项目 造价管理 1、 BT 项目的定义 1
1BT 项目的定义 BT 即 Build-Transfer( 建设-转让),是政府通过特许协议,引入社会资金进行政府的基础设施建设,建设完工后,该项目设施的有关权利按协议由政府分期收回,期间没有运营环节
2 施工企业运作 BT 的特别意义 随着我国基础设施建设领域投融资体制的改革,以及竞争日趋白热化的建筑市场,施工企业积极拓展多元化的经营模式,合理运作 BT 项目,以投资带动经营,将是施工企业谋求更大市场份额和利润,拓展生存空间的一条新路
另外,运作一个成功的 BT 项目,对提高企业的管理水平和人才的培育也具有重要意义
2、BT 项目前期造价工作 2
1 首先应了解 BT 项目运作程序和法律相关文件 施工企业作为投资人参加 BT 项目的运作,必须了解 BT 项目的运作程序和法律相关文件,避开因手续不完备和法律风险导致项目的运作失败和巨大经济损失
BT 项目一般包含的程序有项目的前期调研、招投标、合同谈判、合同签订(担保合同的签订)、项目立项、施工许可和开工手续、施工单位的选定、监理的选定、施工、工程移交、回购款收复等
2 分析 BT 项目存在的风险,并制定规避和减小风险的措施 BT 项目的风险一般来至两个方面,一是合同的风险,包含合同主体是否合法,合同条款是否完善和有利于投资方等
应做好项目所有必备的工作,防止因项目程序不合法或其他原因导致投资合同为无效合同,使投资的权利得不到法律保护
