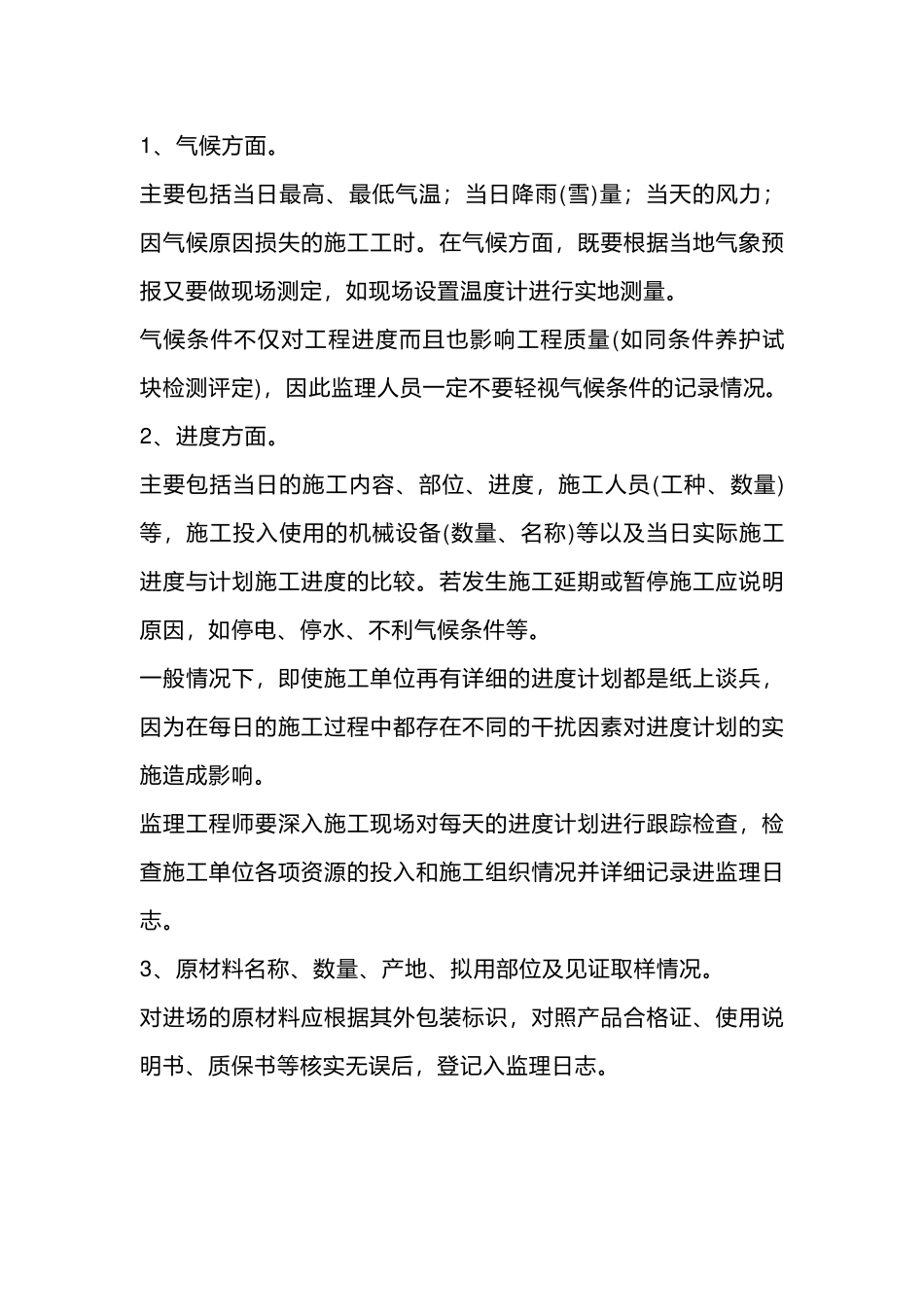

1、气候方面
主要包括当日最高、最低气温;当日降雨(雪)量;当天的风力;因气候原因损失的施工工时
在气候方面,既要根据当地气象预报又要做现场测定,如现场设置温度计进行实地测量
气候条件不仅对工程进度而且也影响工程质量(如同条件养护试块检测评定),因此监理人员一定不要轻视气候条件的记录情况
2、进度方面
主要包括当日的施工内容、部位、进度,施工人员(工种、数量)等,施工投入使用的机械设备(数量、名称)等以及当日实际施工进度与计划施工进度的比较
若发生施工延期或暂停施工应说明原因,如停电、停水、不利气候条件等
一般情况下,即使施工单位再有详细的进度计划都是纸上谈兵,因为在每日的施工过程中都存在不同的干扰因素对进度计划的实施造成影响
监理工程师要深入施工现场对每天的进度计划进行跟踪检查,检查施工单位各项资源的投入和施工组织情况并详细记录进监理日志
3、原材料名称、数量、产地、拟用部位及见证取样情况
对进场的原材料应根据其外包装标识,对照产品合格证、使用说明书、质保书等核实无误后,登记入监理日志
在数量方面,必要时进行复核;需要进行见证取样的,应及时取样送检,并将取样数量、部位及取样送检人记录清楚
该部分内容应与材料/设备/构配件报验单闭合
4、混凝土、砂浆试块的留置、数量、取样部位,配合比检查结果
混凝土的养护情况、混凝土、砂浆试块涉及结构安全性能,因此试块制取工作必须在监理方见证下进行,该部分内容记录务必真实、详细;混凝土试块取样要记录清楚取样部位、组数、取样人;在记录时要强调监理日志中的试块取样日期、部位,必须要做到与旁站记录、平行检测和试验报告单相吻合一致
5、分部、分项检验批验收情况
要记录清楚验收参加人员、验收时间及结果
及时记录验收、巡视中发现的问题,以及处理意见和处理结果
工序验收情况是监理日志中可记载内容最丰富的部分;分部工程记录参验的建设、勘察、设计、施工、监理
