精品文档---下载后可任意编辑“百日劳动竞赛”活动计划书为实现“夺巴渝杯,创鲁班奖”的质量目标,及实现年总体工期与生产产值计划,某大桥项目经理部决定紧紧围绕工程质量和工期进行精心组织,统筹安排、布置,以劳动竞赛促进目标管理和生产任务的完成,开展以“大干、快干、多干、保质创优”为主题的“百日劳动竞赛”活动
第一部份 “百日劳动竞赛”活动计划一、活动纲要1、活动时间:年 10 月 01 日~年 01 月 08 日 (100 天)2、活动主题:大干、快干、多干、保质创优3、活动范围:某大桥项目经理部及各施工队4、活动目标各队先自报百日大干生产计划,然后由项目经理部核审下发各队正式《“百日劳动竞赛”阶段施工进度计划》及完成产值,力争超额完成“百日劳动竞赛”计划
5、活动阶段考评划分准备阶段(“快干”考评月):积极准备、解决各项施工中难题,制造工作面,为大干制造条件
成果阶段(“大干”考评月):掀起施工高潮,有重点地完成 70%的目标任务
冲刺阶段(“多干”考评月):针对百日目标任务找差距,挖潜力,再掀施工高潮,再创成绩,确保百日劳动竞赛整体目标的实现
二、活动组织保障1、领导责任片区划分设北碚岸、东阳岸施工片区,设区域进度、质量、安全责任领导,每阶段考评由片区责任领导进行工作述评,并对责任领导的执行及完成情况按第三部份“百日劳动竞赛考核细则”(以下简称“考核细则”)进行奖惩
2、领导关键分部工程责任划分设预制场(XXX)、主桥墩(XXX)、0#块(XXX)、墩身桩基础(XXX)四个关键分部工程责任领导,实行所管分部工程百日生产总值目标划定,进行责任追溯,经济奖惩

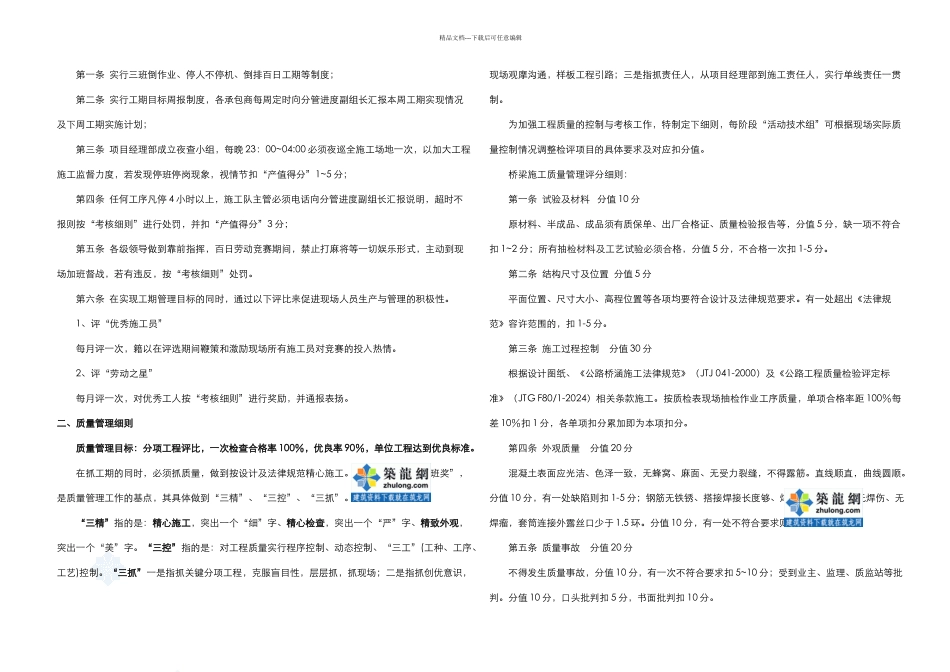

3、活动组织机构活动评审组:XXX(组长)、XXX(副组长)、组员见第三部份第五条活动进度组:XXX(组长)、XXX(副组长)、XXX(副组长)、组员待定(必含各承包商)活动技术组:XXX(组长)、XXX(副组长)、组员待
