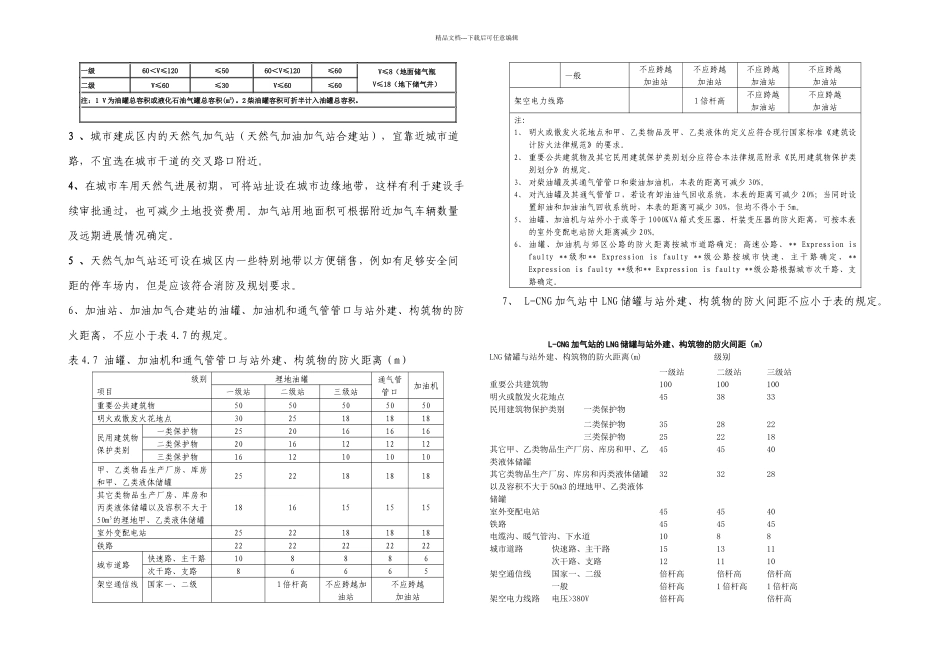

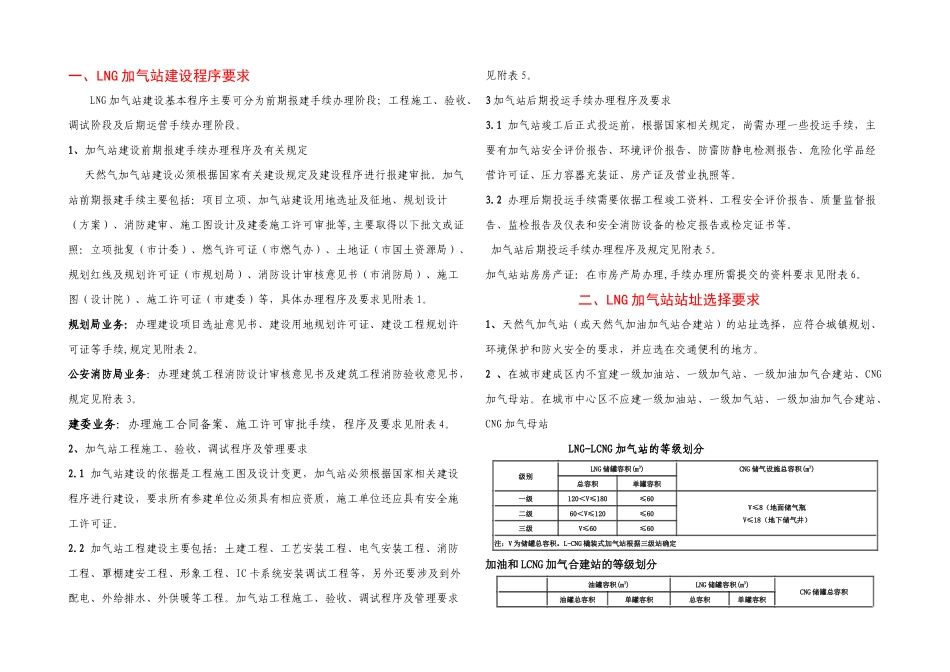

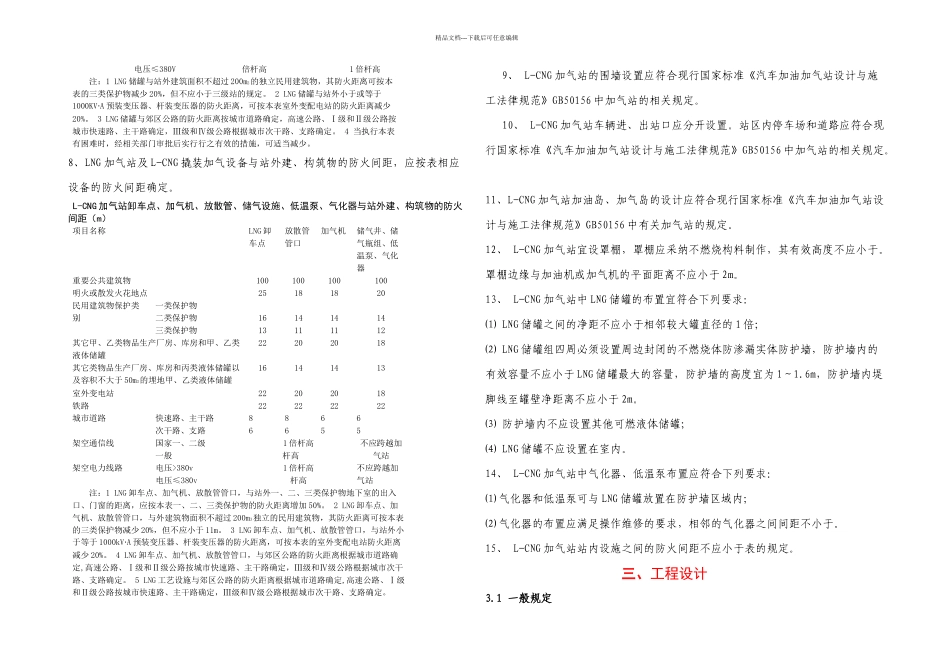

一、LNG 加气站建设程序要求LNG 加气站建设基本程序主要可分为前期报建手续办理阶段;工程施工、验收、调试阶段及后期运营手续办理阶段。1、加气站建设前期报建手续办理程序及有关规定天然气加气站建设必须根据国家有关建设规定及建设程序进行报建审批。加气站前期报建手续主要包括:项目立项、加气站建设用地选址及征地、规划设计(方案)、消防建审、施工图设计及建委施工许可审批等,主要取得以下批文或证照:立项批复(市计委)、燃气许可证(市燃气办)、土地证(市国土资源局)、规划红线及规划许可证(市规划局)、消防设计审核意见书(市消防局)、施工图(设计院)、施工许可证(市建委)等,具体办理程序及要求见附表 1。规划局业务:办理建设项目选址意见书、建设用地规划许可证、建设工程规划许可证等手续,规定见附表 2。公安消防局业务:办理建筑工程消防设计审核意见书及建筑工程消防验收意见书,规定见附表 3。建委业务:办理施工合同备案、施工许可审批手续,程序及要求见附表 4。2、加气站工程施工、验收、调试程序及管理要求2.1 加气站建设的依据是工程施工图及设计变更,加气站必须根据国家相关建设程序进行建设,要求所有参建单位必须具有相应资质,施工单位还应具有安全施工许可证。2.2 加气站工程建设主要包括:土建工程、工艺安装工程、电气安装工程、消防工程、罩棚建安工程、形象工程、IC 卡系统安装调试工程等,另外还要涉及到外配电、外给排水、外供暖等工程。加气站工程施工、验收、调试程序及管理要求见附表 5。3 加气站后期投运手续办理程序及要求3.1 加气站竣工后正式投运前,根据国家相关规定,尚需办理一些投运手续,主要有加气站安全评价报告、环境评价报告、防雷防静电检测报告、危险化学品经营许可证、压力容器充装证、房产证及营业执照等。3.2 办理后期投运手续需要依据工程竣工资料、工程安全评价报告、质量监督报告、监检报告及仪表和安全消防设备的检定报告或检定证书等。 加气站后期投运手续办理程序及规定见附表 5。加气站站房房产证:在市房产局办理,手续办理所需提交的资料要求见附表 6。二、LNG 加气站站址选择要求1、天然气加气站(或天然气加油加气站合建站)的站址选择,应符合城镇规划、环境保护和防火安全的要求,并应选在交通便利的地方。2 、在城市建成区内不宜建一级加油站、一级加气站、一级加油加气合建站、CNG加气母站。在城市中心区不应建一级加油站、一级加气站、一级...
