1 目的 应急组织机构 应急预案的启动流程 第九章支架计算书 支架模板验算 支架承载力验算 桥梁支架搭设安全专项施工方案第一章 工程概况工程概况大农跨线桥属于双碑大桥东引道工程的大农路立交内,在 Yk9+460- Yk9+480 处跨越主线,与主线斜交 106°
桥梁布置成 27+35m 预应力钢筋砼连续箱梁,分左右两幅,结构上各自分开,单幅箱梁宽 11
5 米,其构造如下:箱梁采纳斜腹式单箱双室截面,箱梁跨中顶板宽 11
5 米,底板宽 6
5 米,梁高 2
0 米,顶板厚 0
25 米,底板厚0
22 米,腹板厚度 0
5 米;箱梁端部顶板宽 11
5 米,底板宽 6
5 米,梁高 2
0 米,顶板厚 0
45 米,腹板厚度 0
大农路跨线桥和主线净空高度最高约 6 米,最低约 5 米

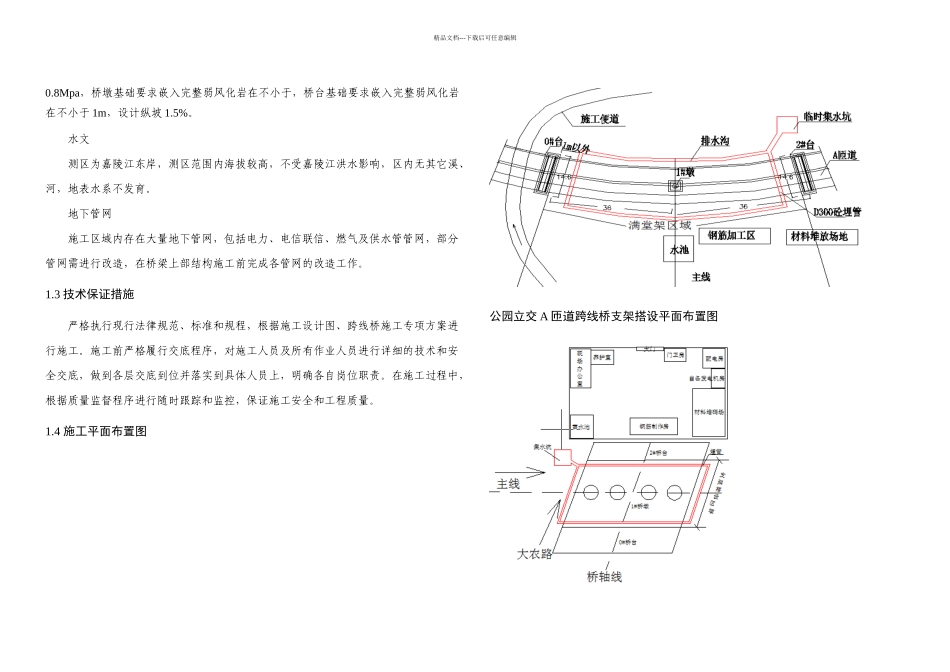

公园立交在主线 Yk9+960 处设有跨主线桥梁一座,与主线斜交 43°,桥梁部位:公园立交 A 匝道(K0+177
82-K0+251
82),桥梁布置成 2*36m 预应力钢筋砼连续箱梁,全长 74m
桥面全【横向布置为:0
5 米(防撞护栏)+9
