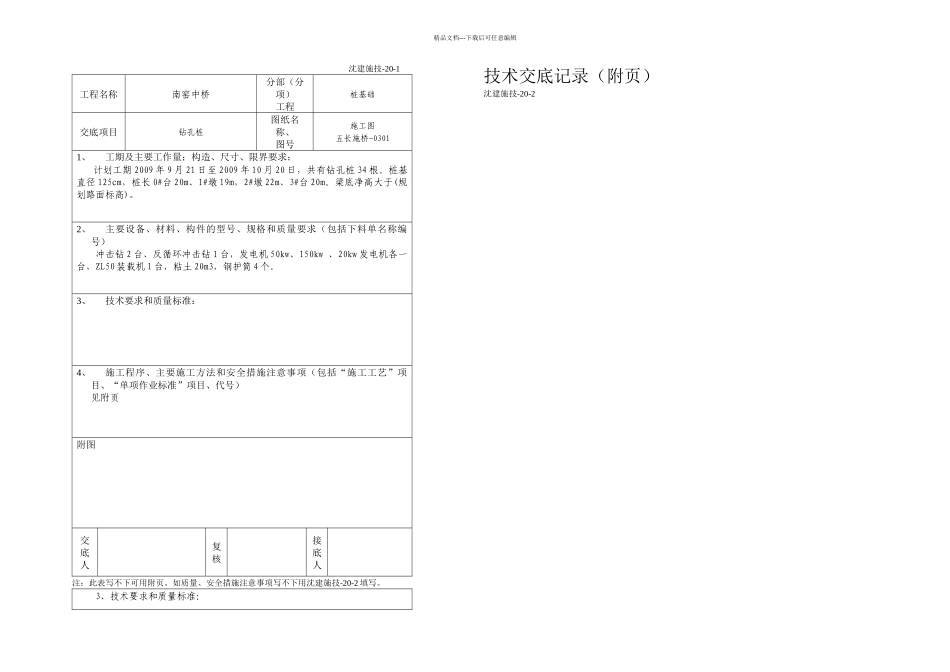

精品文档---下载后可任意编辑沈建施技-20-1工程名称南窑中桥分部(分项)工程桩基础交底项目钻孔桩图纸名称、图号施工图五长施桥-03011、工期及主要工作量;构造、尺寸、限界要求:计划工期 2009 年 9 月 21 日至 2009 年 10 月 20 日,共有钻孔桩 34 根
桩基直径 125cm,桩长 0#台 20m、1#墩 19m,2#墩 22m、3#台 20m
梁底净高大于(规划路面标高)
2、主要设备、材料、构件的型号、规格和质量要求(包括下料单名称编号)冲击钻 2 台、反循环冲击钻 1 台,发电机 50kw、150kw 、20kw 发电机各一台,ZL50 装载机 1 台,粘土 20m3,钢护筒 4 个
3、技术要求和质量标准:4、施工程序、主要施工方法和安全措施注意事项(包括“施工工艺”项目、“单项作业标准”项目、代号)见附页附图交底人复核接底人注:此表写不下可用附页
如质量、安全措施注意事项写不下用沈建施技-20-2 填写

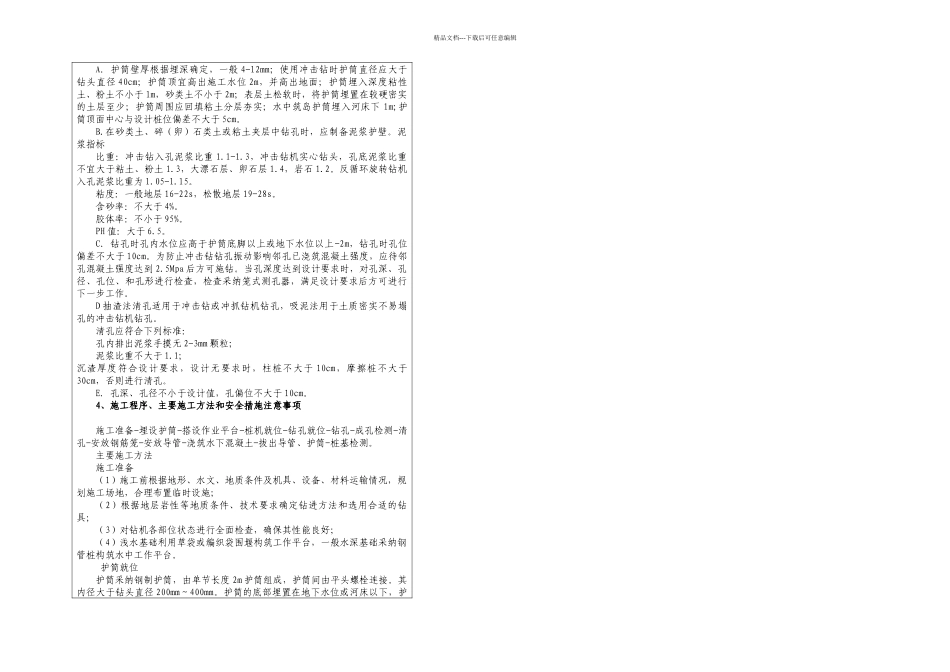

技术交底记录(附页)沈建施技-20-23、技术要求和质量标准:精品文档---下载后可任意编辑A.护筒壁厚根据埋深确定,一般 4-12mm;使用冲击钻时护筒直径应大于钻头直径 40cm;护筒顶宜高出施工水位 2m,并高出地面;护筒埋入深度粘性土、粉土不小于 1m,砂类土不小于 2m;表层土松软时,将护筒埋置在较硬密实的土层至少;护筒周围应回填粘土分层夯实;水中筑岛护筒埋入河床下 1m;护筒顶面中心与设计桩位偏差不大于 5cm
在砂类土、碎(卵)石类土或粘土夹层中钻孔时,应制备泥浆护壁
泥浆指标比重:冲击钻入孔泥浆比重 1
3,冲击钻机实心钻头,孔底泥浆比重不宜大于粘土、粉土 1
3,大漂石层、卵石层 1
4,岩石 1
反循环旋转钻机入孔泥浆比重为 1

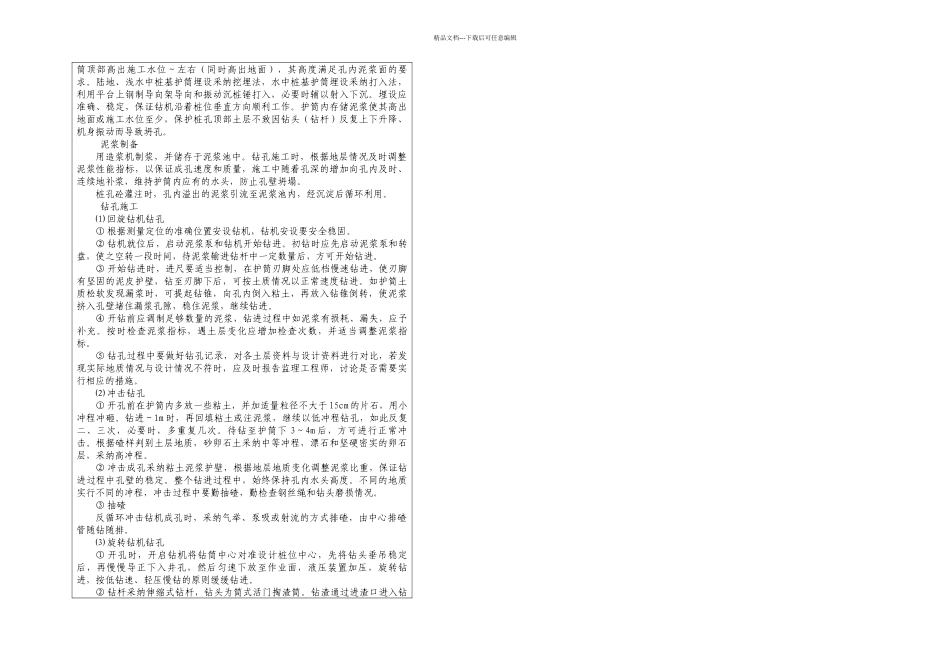

粘度:一般地层 16-22s,松散地层 19-28s
