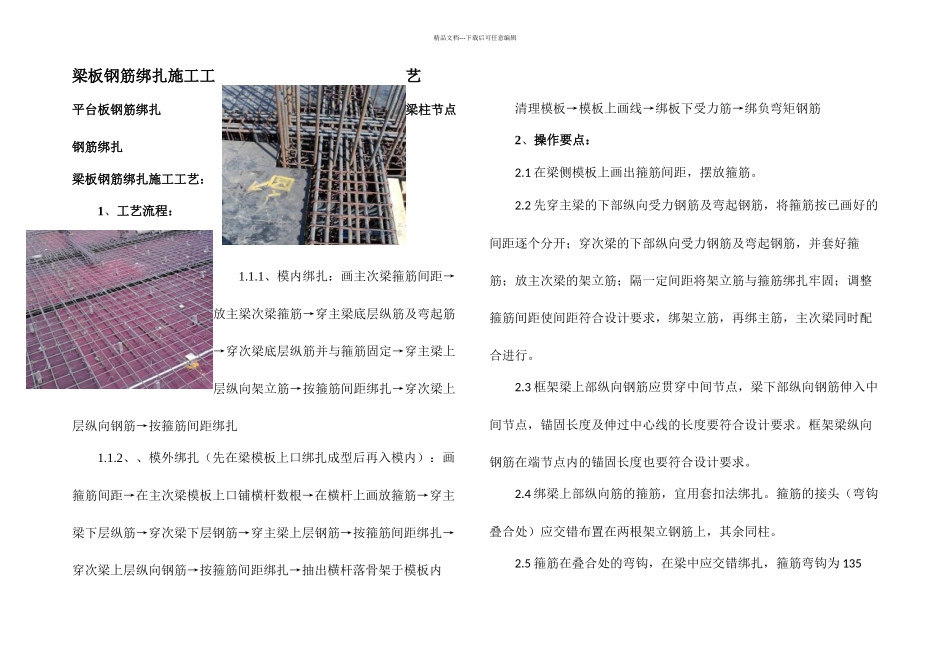

精品文档---下载后可任意编辑梁板钢筋绑扎施工工艺平台板钢筋绑扎 梁柱节点钢筋绑扎梁板钢筋绑扎施工工艺:1、工艺流程:1
1、模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎1
2、、模外绑扎(先在梁模板上口绑扎成型后再入模内):画箍筋间距→在主次梁模板上口铺横杆数根→在横杆上画放箍筋→穿主梁下层纵筋→穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎→抽出横杆落骨架于模板内清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋2、操作要点:2

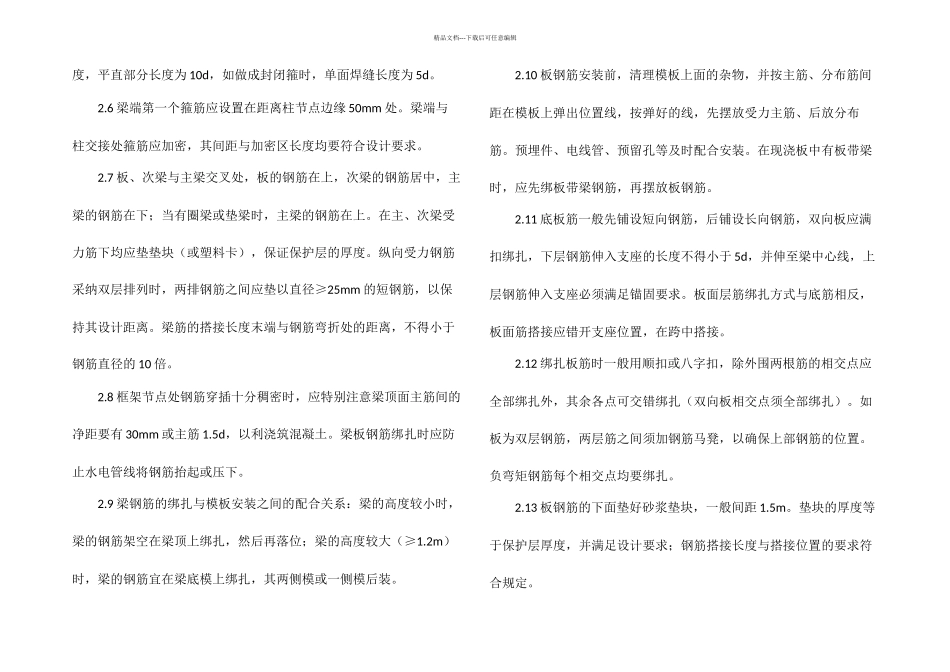

1 在梁侧模板上画出箍筋间距,摆放箍筋
2 先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行
3 框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点,锚固长度及伸过中心线的长度要符合设计要求
框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求
4 绑梁上部纵向筋的箍筋,宜用套扣法绑扎
箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,其余同柱
5 箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为 135精品文档---下载后可任意编辑度,平直部分长度为 10d,如做成封闭箍时,单面焊缝长度为 5d
6 梁端第一个箍筋应设置在距离柱节点边缘 50mm 处
梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求
7 板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上
在主、次梁受力筋下均应垫垫块(或塑料卡),保
