太阳能监控供电系统施工方案第一章地基施工一、太阳能监控施工地点选择首先对安装施工地点气候及周围环境考察,确定施工方案实施的可行性

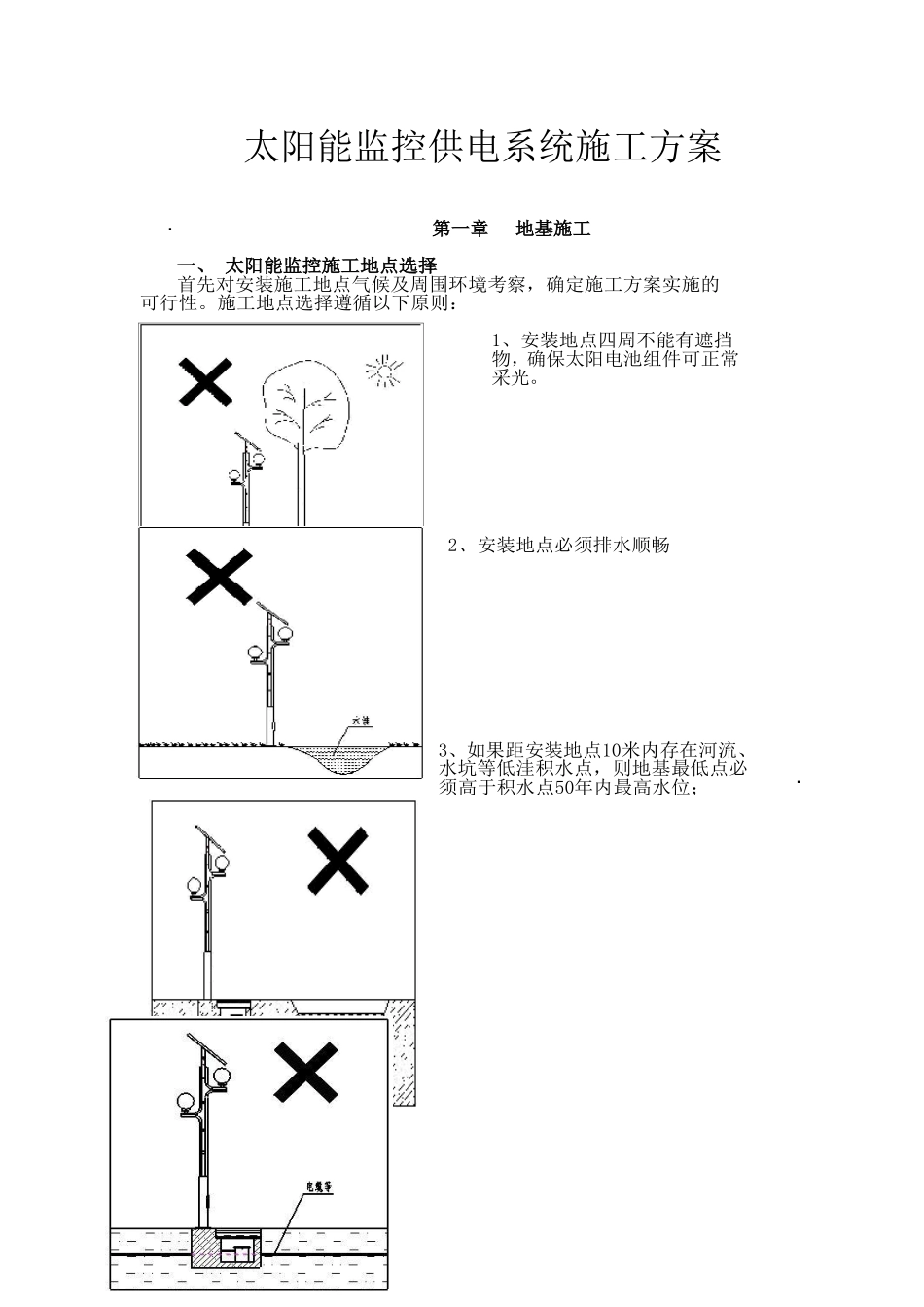

施工地点选择遵循以下原则:1、安装地点四周不能有遮挡物,确保太阳电池组件可正常采光
2、安装地点必须排水顺畅3、如果距安装地点10米内存在河流、水坑等低洼积水点,则地基最低点必须高于积水点50年内最高水位;4、安装地点地下不能铺设有电缆、光缆等公共设施,影响施工安装

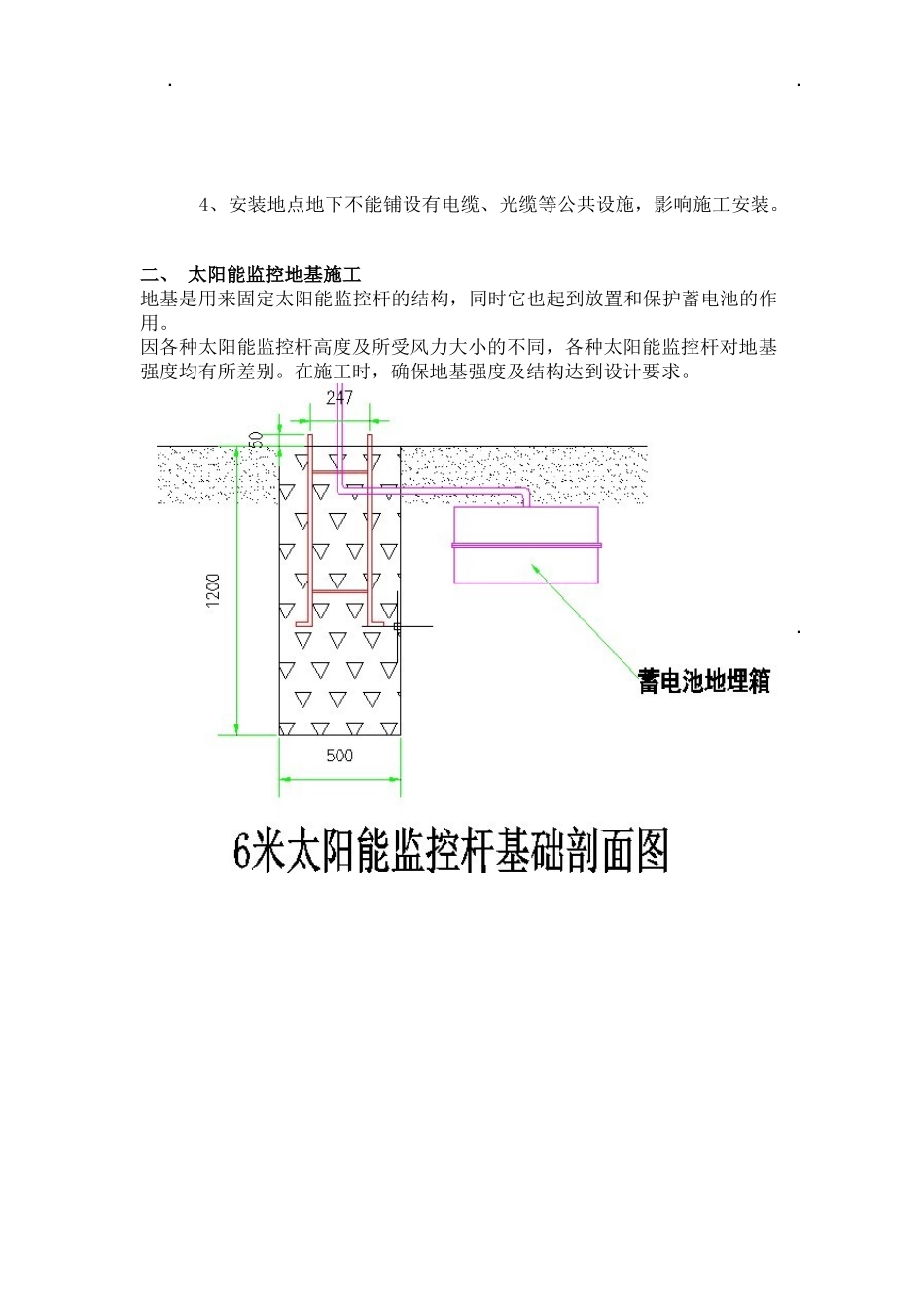

二、太阳能监控地基施工地基是用来固定太阳能监控杆的结构,同时它也起到放置和保护蓄电池的作用
因各种太阳能监控杆高度及所受风力大小的不同,各种太阳能监控杆对地基强度均有所差别
在施工时,确保地基强度及结构达到设计要求

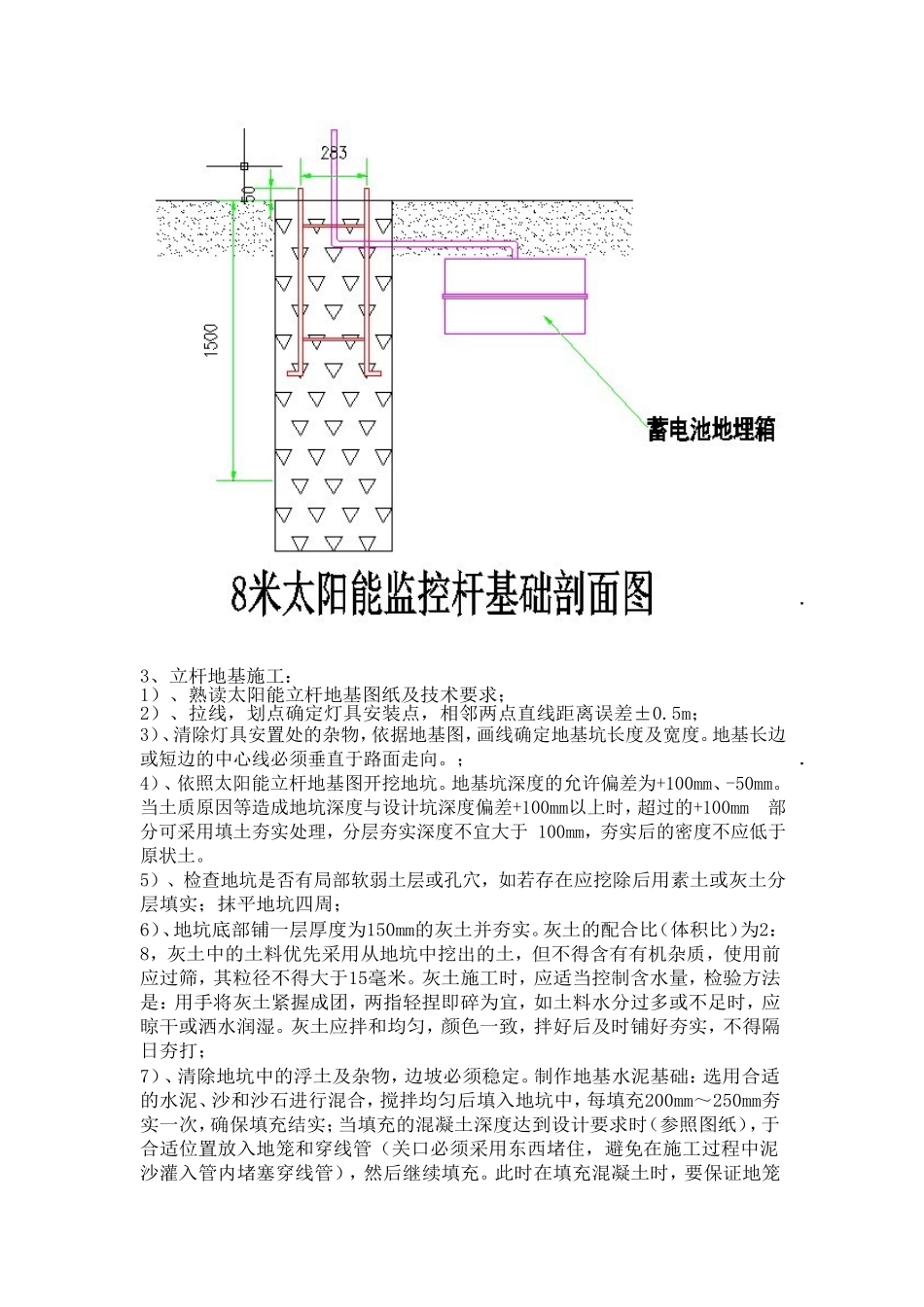

3、立杆地基施工:1)、熟读太阳能立杆地基图纸及技术要求;2)、拉线,划点确定灯具安装点,相邻两点直线距离误差±0
5m;3)、清除灯具安置处的杂物,依据地基图,画线确定地基坑长度及宽度
地基长边或短边的中心线必须垂直于路面走向
;4)、依照太阳能立杆地基图开挖地坑
地基坑深度的允许偏差为+100mm、-50mm
当土质原因等造成地坑深度与设计坑深度偏差+100mm以上时,超过的+100mm部分可采用填土夯实处理,分层夯实深度不宜大于100mm,夯实后的密度不应低于原状土
5)、检查地坑是否有局部软弱土层或孔穴,如若存在应挖除后用素土或灰土分层填实;抹平地坑四周;6)、地坑底部铺一层厚度为150mm的灰土并夯实
灰土的配合比(体积比)为2:8,灰土中的土料优先采用从地坑中挖出的土,但不得含有有机杂质,使用前应过筛,其粒径不得大于15毫米
灰土施工时,应适当控制含水量,检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足时,应晾干或洒水润湿
灰土应拌和均匀,颜色一致,拌好后及时铺好夯实,不得隔日夯打;7)、清除地坑中的浮土及杂物,边坡必须稳定
制作地基水泥
