工程名称海政文工团综合楼加层改造项目交底日期交底提要房间地面铺砖施工交底内容:一、施工准备1、材料准备:地砖砂浆(干拌地面砂浆)、瓷砖,抗压抗折强度及规格尺寸符合设计要求,颜色一致,表面平整,无凸凹不平和翘曲现象
2、机具准备:手推车、瓷砖切割机、平铁锹、木刮杠、小水桶、小杠、喷壶、橡皮锤、水平尺、盒尺等
二、作业条件1、1000mm水平控制线并校核无误
2、瓷砖使用前应提前清擦干净表面浮尘
3、砖表面应光滑,颜色一致,板砖的长、宽、厚、允许偏差不得超过0

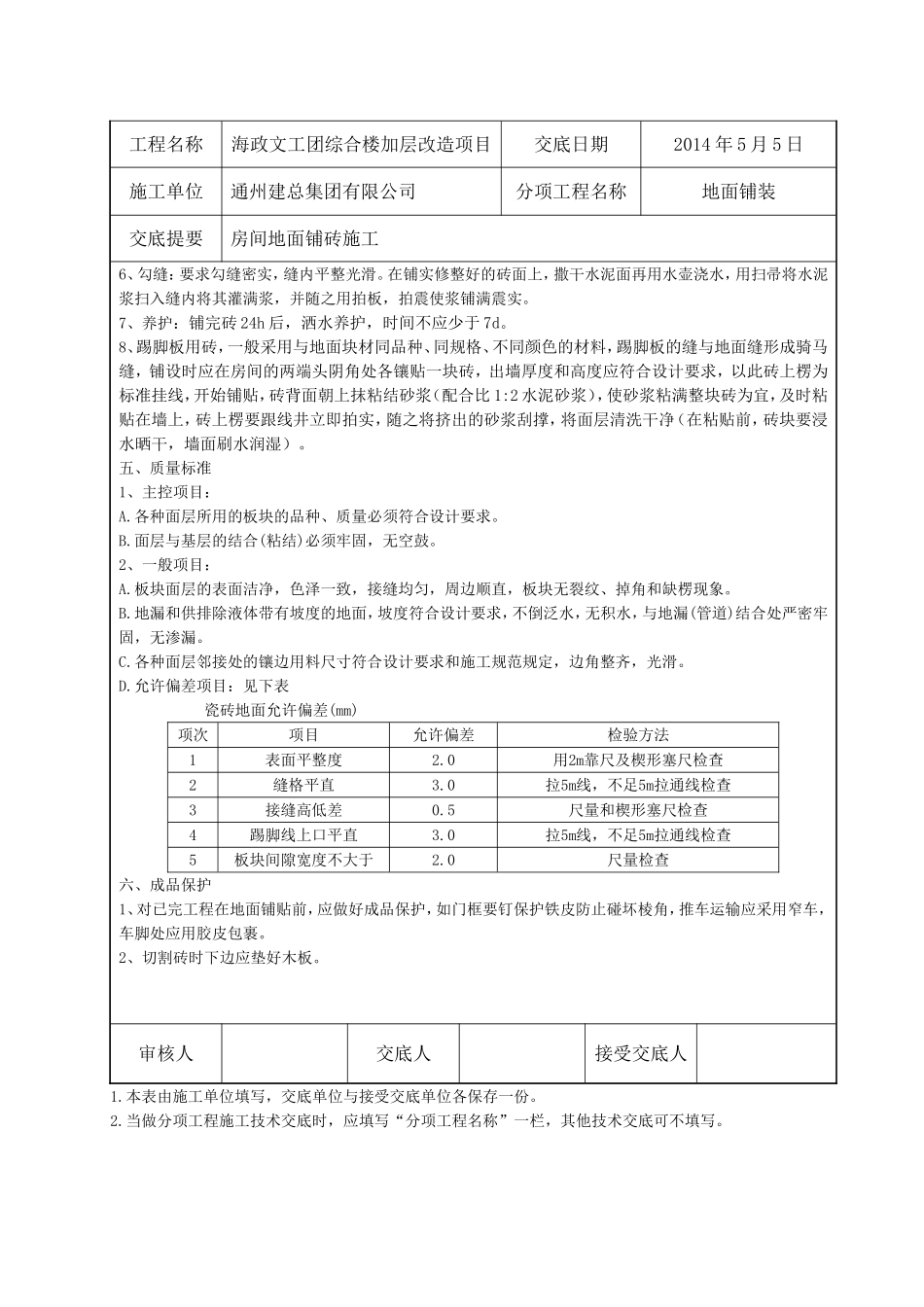

5mm,平整度用直尺检查空隙不得超过±0
4、地面垫层以及预埋在地面内各种管线已做完并通过隐蔽验收
三、工艺流程基层清理→抹底层砂浆→弹线、找规矩、弹好铺砖的控制线→铺砖→拨缝、修整→勾缝→养护→踢脚板安装四、施工要点1、基层清理:将房间地面的落灰、污物等清理干净,并应将表面凹坑内的污物剔刷干净
2、抹底层砂浆:A干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量
结合层的厚度:一般采用水泥砂浆结合层,厚度为10~25mm;铺设厚度以放上面砖时高出面层标高线3~4mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大)
3、找规矩、弹线:沿走道纵横两个方向排好尺寸,当尺寸不足整块砖的倍数时可裁割半块砖用于边角处;4、铺砖:从起始控制线开始,纵向先铺几行砖,找好位置及标高,以此为筋,拉线、铺砖,无特殊要求留1
铺砖的操作程序是:A
在底灰上刷水泥浆;B
砖的背面朝上,抹地砖砂浆
因砂浆强度高,硬结快,应随拌随用,防止假凝后影响砂浆的粘结
抹好灰的砖,码砌到刷好水泥浆的底灰上,砖上楞应跟线找正、找直
用橡皮锤拍实
5、拨缝、修整:将已铺好的砖块,拉线调整2mm拨砖缝,找直,并将缝内多余的砂浆扫出,将砖拍实
审核人交底人接受交底人1
本表由施工单位填写,交底
