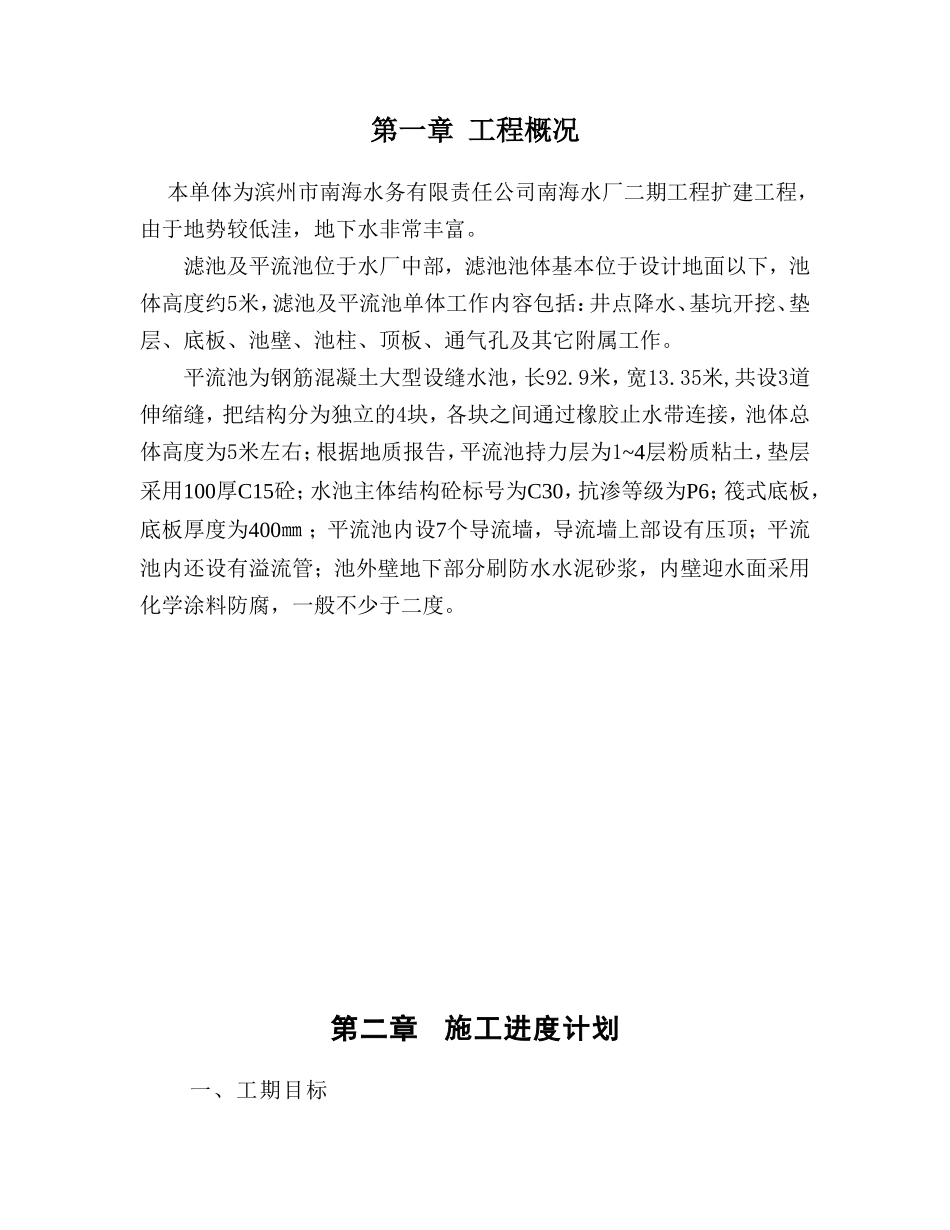

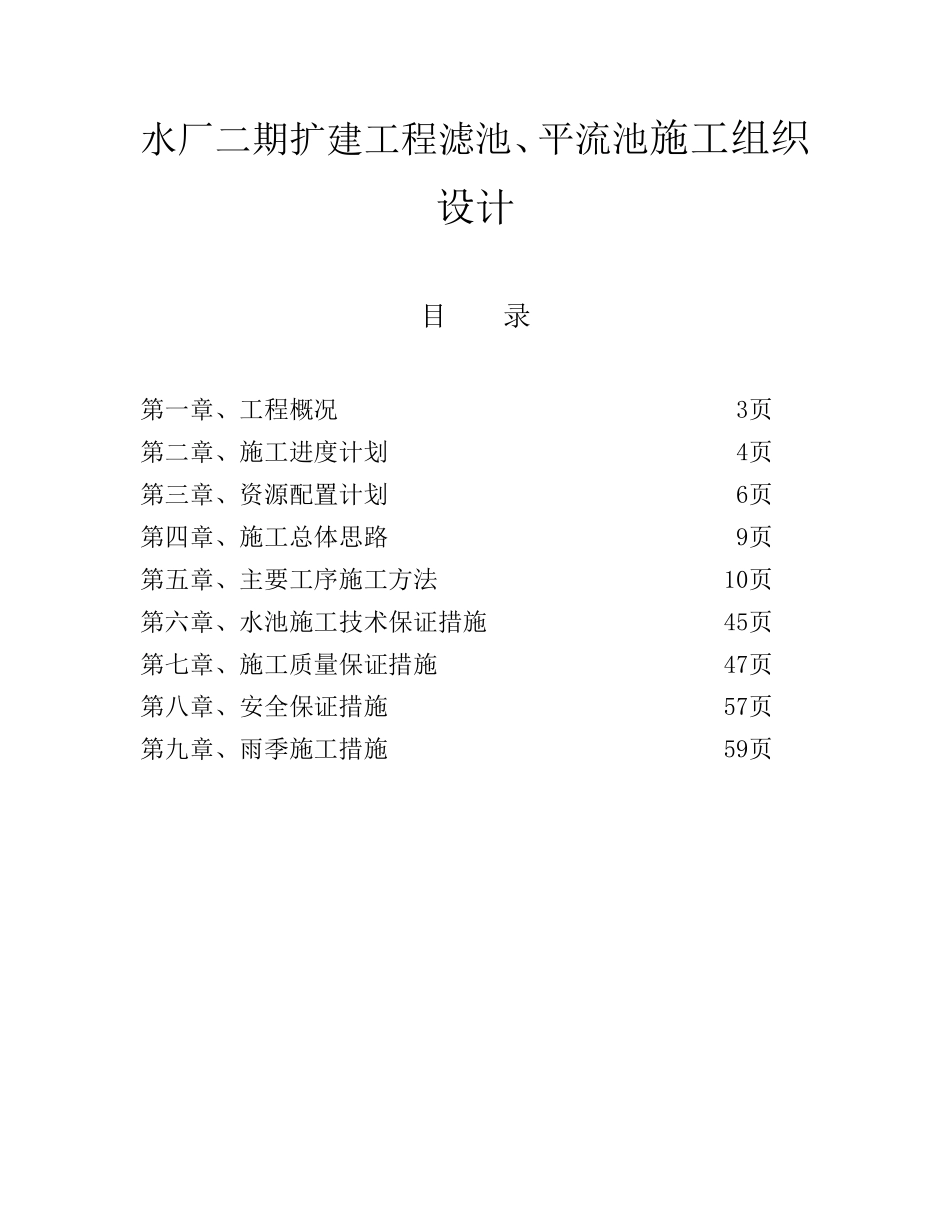

水厂二期扩建工程滤池、平流池施工组织设计目录第一章、工程概况3页第二章、施工进度计划4页第三章、资源配置计划6页第四章、施工总体思路9页第五章、主要工序施工方法10页第六章、水池施工技术保证措施45页第七章、施工质量保证措施47页第八章、安全保证措施57页第九章、雨季施工措施59页第一章工程概况本单体为滨州市南海水务有限责任公司南海水厂二期工程扩建工程,由于地势较低洼,地下水非常丰富
滤池及平流池位于水厂中部,滤池池体基本位于设计地面以下,池体高度约5米,滤池及平流池单体工作内容包括:井点降水、基坑开挖、垫层、底板、池壁、池柱、顶板、通气孔及其它附属工作
平流池为钢筋混凝土大型设缝水池,长92
9米,宽13
35米,共设3道伸缩缝,把结构分为独立的4块,各块之间通过橡胶止水带连接,池体总体高度为5米左右;根据地质报告,平流池持力层为1~4层粉质粘土,垫层采用100厚C15砼;水池主体结构砼标号为C30,抗渗等级为P6;筏式底板,底板厚度为400㎜;平流池内设7个导流墙,导流墙上部设有压顶;平流池内还设有溢流管;池外壁地下部分刷防水水泥砂浆,内壁迎水面采用化学涂料防腐,一般不少于二度

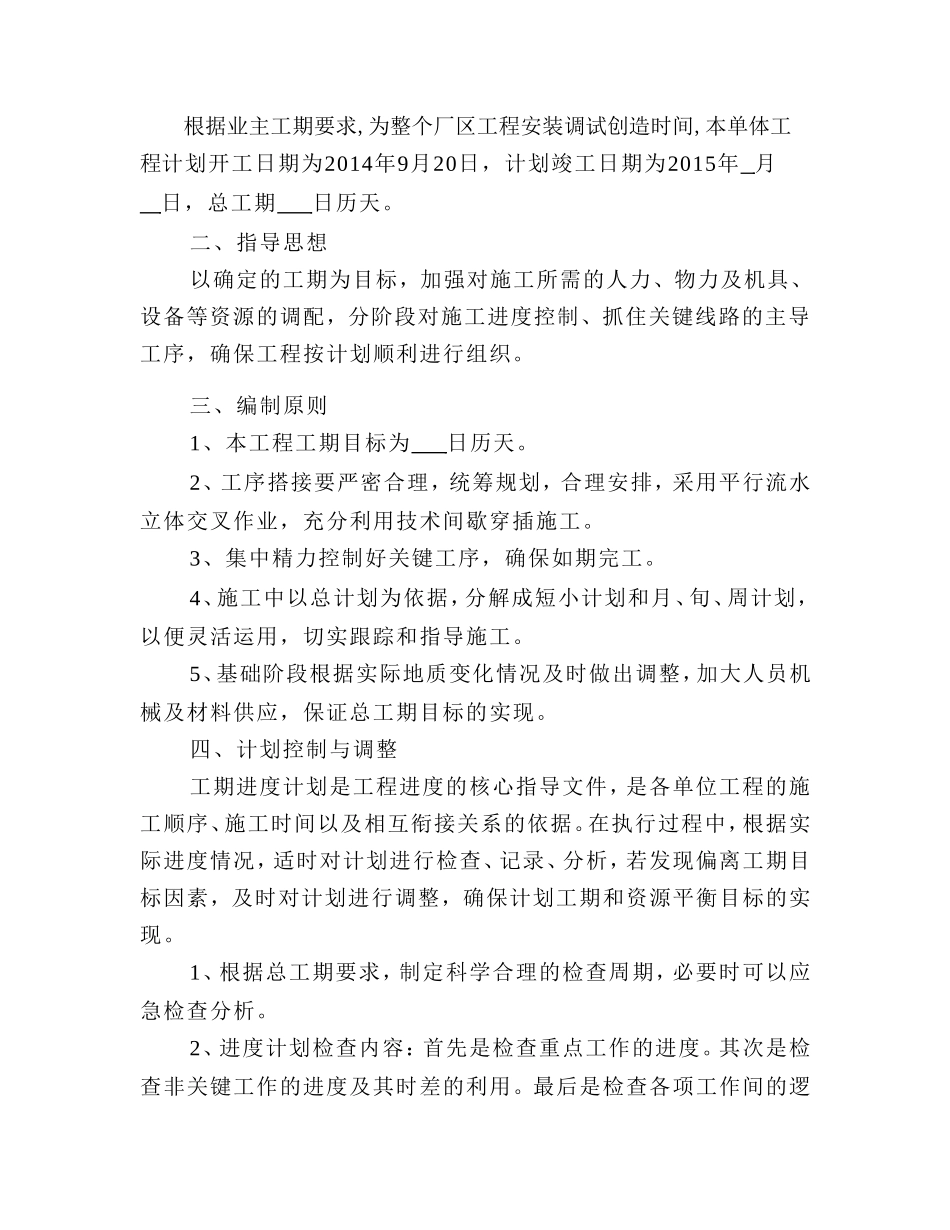

第二章施工进度计划一、工期目标根据业主工期要求,为整个厂区工程安装调试创造时间,本单体工程计划开工日期为2014年9月20日,计划竣工日期为2015年月日,总工期日历天
二、指导思想以确定的工期为目标,加强对施工所需的人力、物力及机具、设备等资源的调配,分阶段对施工进度控制、抓住关键线路的主导工序,确保工程按计划顺利进行组织
三、编制原则1、本工程工期目标为日历天
2、工序搭接要严密合理,统筹规划,合理安排,采用平行流水立体交叉作业,充分利用技术间歇穿插施工
3、集中精力控制好关键工序,确保如期完工
4、施工中以总计划为依据,分解成短小计划和月、旬、周计划,以便灵活运用,切实跟踪和指导施工
