学院附属医院病房大楼工期延误签证VIP免费

学院附属医院病房大楼工期延误签证_第1页
1/9
学院附属医院病房大楼工期延误签证_第2页
2/9
学院附属医院病房大楼工期延误签证_第3页
3/9

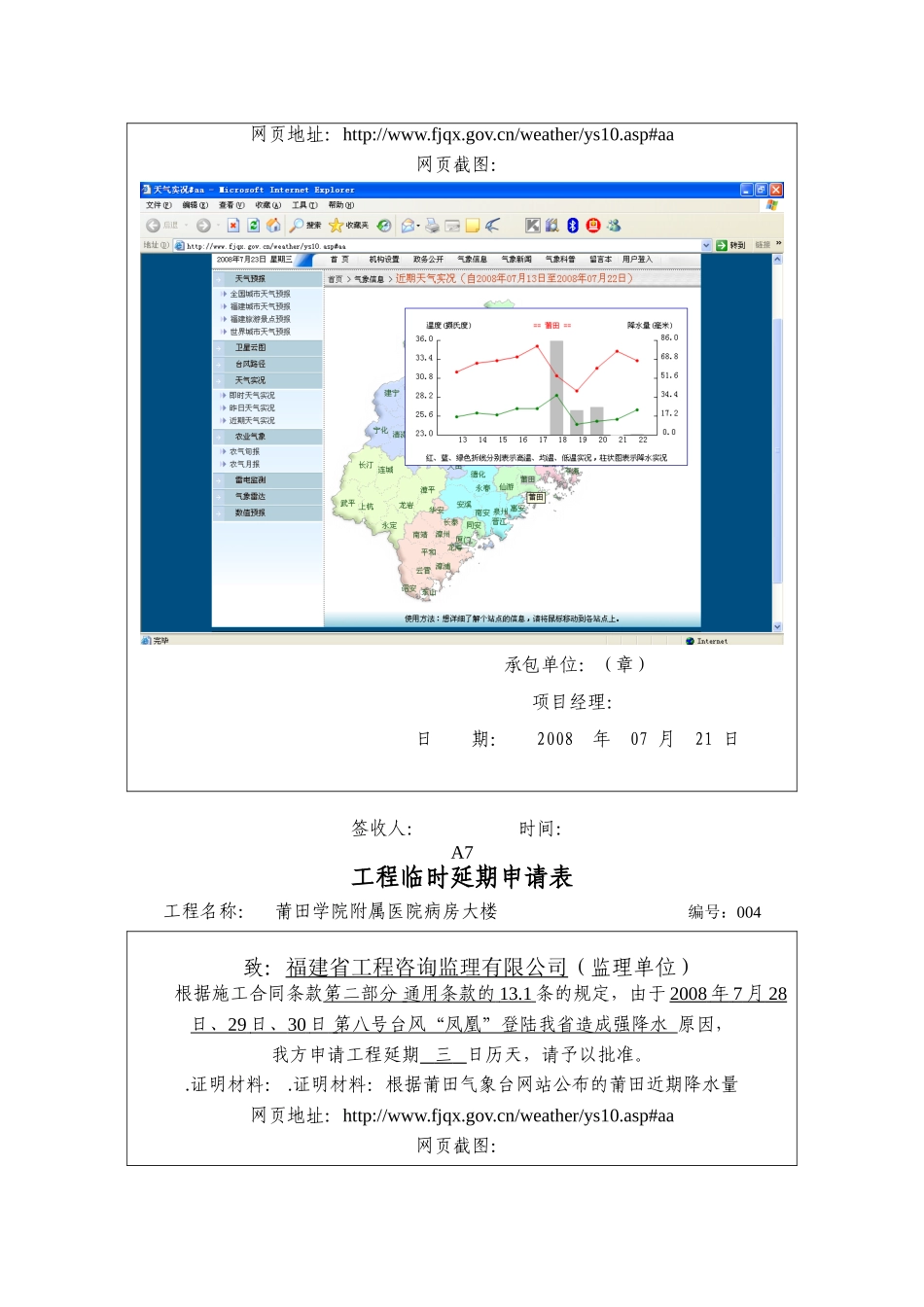

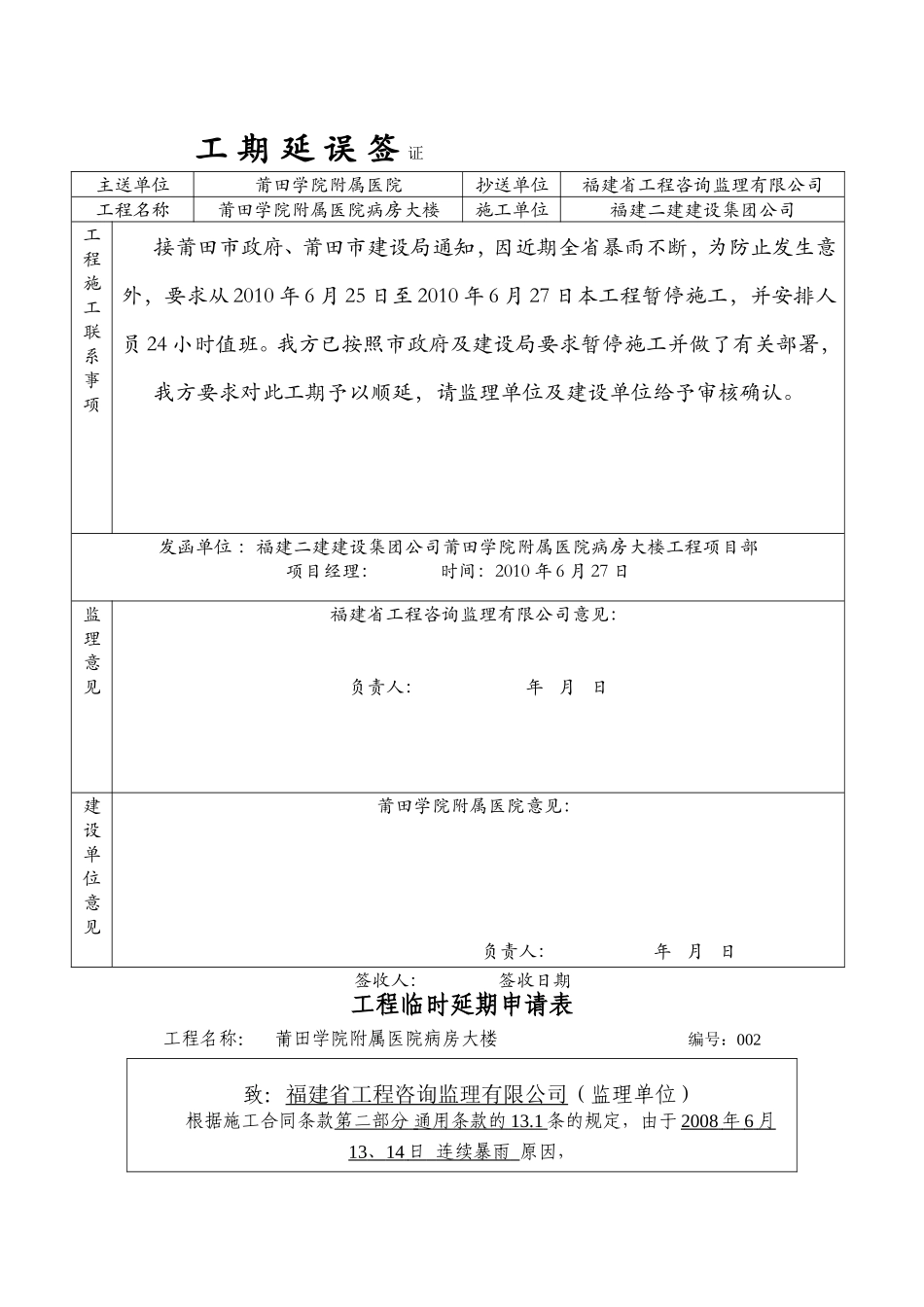

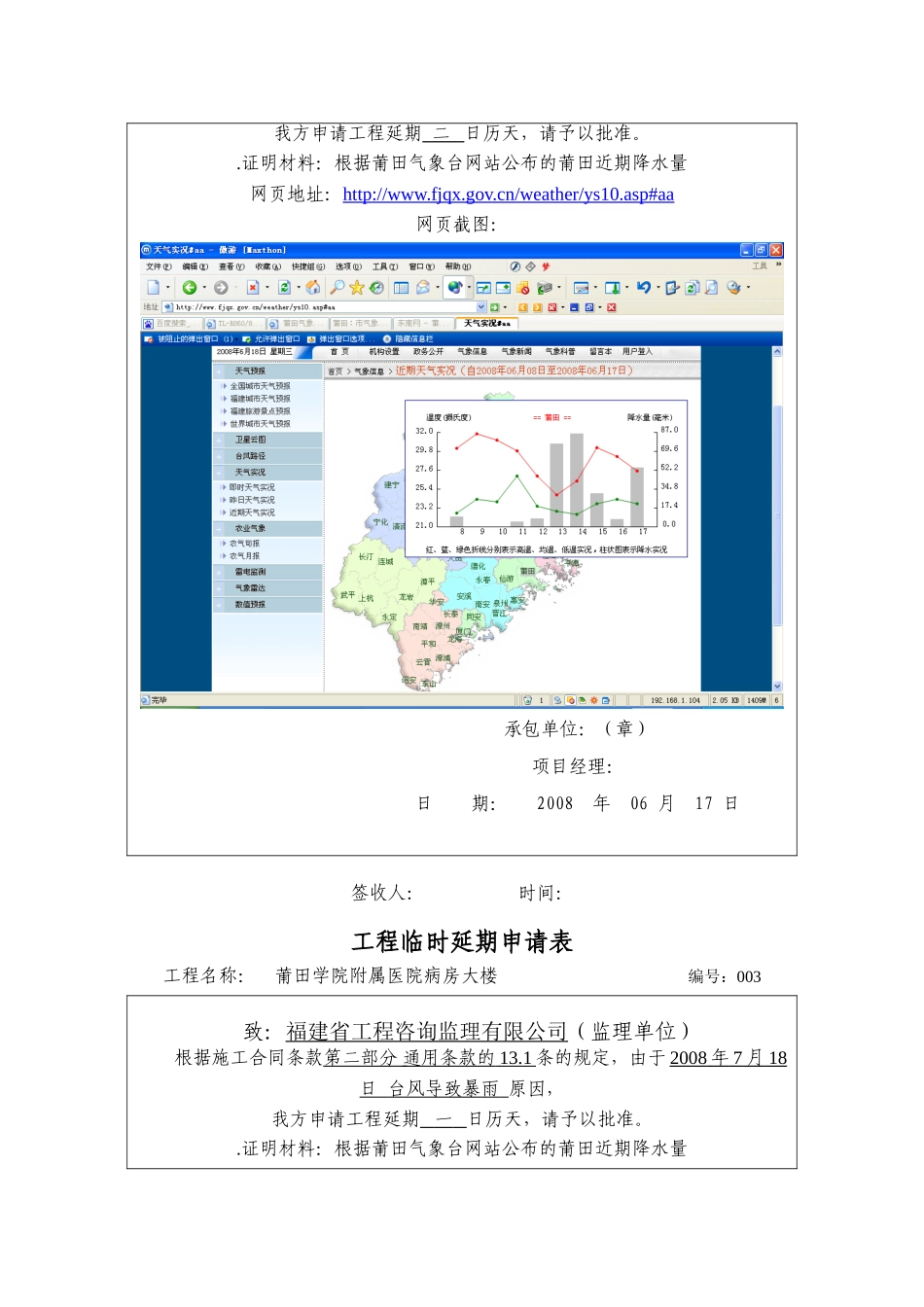

工期延误签证主送单位莆田学院附属医院抄送单位福建省工程咨询监理有限公司工程名称莆田学院附属医院病房大楼施工单位福建二建建设集团公司工程施工联系事项接莆田市政府、莆田市建设局通知,因近期全省暴雨不断,为防止发生意外,要求从2010年6月25日至2010年6月27日本工程暂停施工,并安排人员24小时值班。我方已按照市政府及建设局要求暂停施工并做了有关部署,我方要求对此工期予以顺延,请监理单位及建设单位给予审核确认。发函单位:福建二建建设集团公司莆田学院附属医院病房大楼工程项目部项目经理:时间:2010年6月27日监理意见福建省工程咨询监理有限公司意见:负责人:年月日建设单位意见莆田学院附属医院意见:负责人:年月日签收人:签收日期工程临时延期申请表工程名称:莆田学院附属医院病房大楼编号:002致:福建省工程咨询监理有限公司(监理单位)根据施工合同条款第二部分通用条款的13.1条的规定,由于2008年6月13、14日连续暴雨原因,我方申请工程延期二日历天,请予以批准。.证明材料:根据莆田气象台网站公布的莆田近期降水量网页地址:http://www.fjqx.gov.cn/weather/ys10.asp#aa网页截图:承包单位:(章)项目经理:日期:2008年06月17日签收人:时间:工程临时延期申请表工程名称:莆田学院附属医院病房大楼编号:003致:福建省工程咨询监理有限公司(监理单位)根据施工合同条款第二部分通用条款的13.1条的规定,由于2008年7月18日台风导致暴雨原因,我方申请工程延期一日历天,请予以批准。.证明材料:根据莆田气象台网站公布的莆田近期降水量网页地址:http://www.fjqx.gov.cn/weather/ys10.asp#aa网页截图:承包单位:(章)项目经理:日期:2008年07月21日签收人:时间:A7工程临时延期申请表工程名称:莆田学院附属医院病房大楼编号:004致:福建省工程咨询监理有限公司(监理单位)根据施工合同条款第二部分通用条款的13.1条的规定,由于2008年7月28日、29日、30日第八号台风“凤凰”登陆我省造成强降水原因,我方申请工程延期三日历天,请予以批准。.证明材料:.证明材料:根据莆田气象台网站公布的莆田近期降水量网页地址:http://www.fjqx.gov.cn/weather/ys10.asp#aa网页截图:承包单位:(章)项目经理:日期:2008年07月31日签收人:时间:工程临时延期申请表工程名称:莆田学院附属医院病房大楼编号:005致:福建省工程咨询监理有限公司(监理单位)根据施工合同条款第二部分通用条款的13.1条的规定,由于2008年十月31日莆田市妈祖文化节,市政府要求商混站停止向市内所有工地供应混凝土原因,我方申请工程延期一日历天,请予以批准。承包单位:(章)项目经理:日期:2008年06月08日A7工程延期申请表工程名称:莆田学院附属医院病房大楼编号:006致:福建省工程咨询监理有限公司(监理单位)根据施工合同条款第二部分通用条款的13.1条的规定,由于工程图纸无法及时提供原因,我方申请工程延期二十八日历天,请予以批准。说明如下:我方于2008年12月17日监理例会至今各次例会已在提出的图纸问题:1、净化手术室图纸(包括地下室无菌品存放库等)2、污被服管道3、烟囱等问题,至今均未得到解决。现今我方主题结构砖砌体已基本施工完毕,而以上三个问题相关的各项砌体工程至今无法进行施工。给我方造成了较大的经济损失,同时也造成了工期的延误。我方要求给予工期延误确认28天。同时我方保留要求经济赔偿的权利,并请业主尽快解决以上图纸问题。承包单位:(章)项目经理:日期:2009年04月24日A7工程延期申请表工程名称:莆田学院附属医院病房大楼编号:007致:福建省工程咨询监理有限公司(监理单位)根据施工合同条款第二部分通用条款的13.1条的规定,由于工程图纸无法及时提供原因,我方申请工程延期十八日历天,请予以批准。说明如下:我方于2008年12月17日监理例会至今各次例会已在提出的图纸问题:1、净化手术室图纸(包括地下室无菌品存放库等)2、污被服管道3、烟囱等问题,至今均未得到解决。4、4月13日病房大楼幕墙图纸会审中,提出图纸上的有关问题设计院答复待补充图纸,但设计院至今未答复。且5月7日所提供的新图纸《莆田学...
