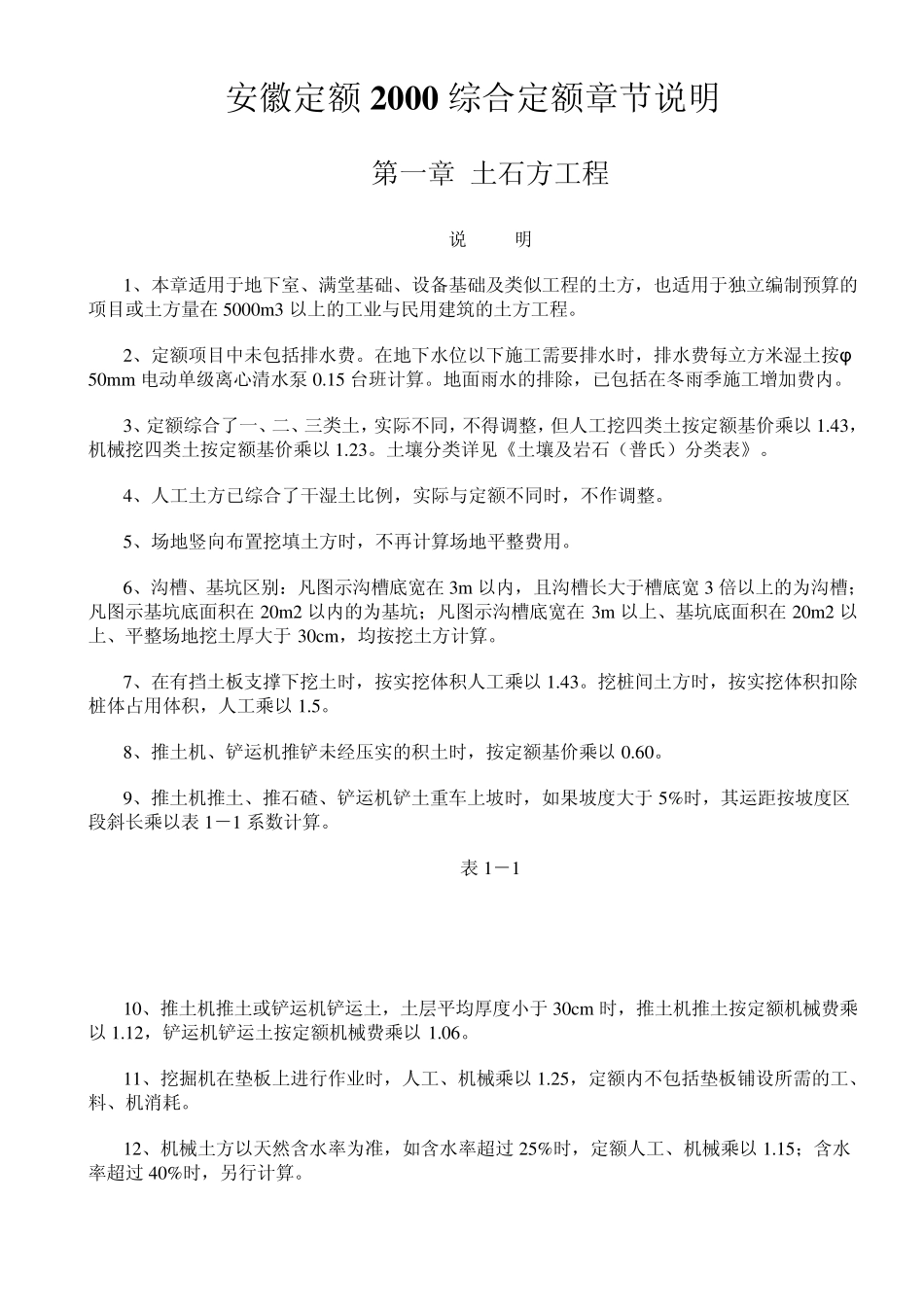

安徽定额2 0 0 0 综合定额章节说明 第一章 土石方工程 说 明 1、本章适用于地下室、满堂基础、设备基础及类似工程的土方,也适用于独立编制预算的项目或土方量在 5000m 3 以上的工业与民用建筑的土方工程
2、定额项目中未包括排水费
在地下水位以下施工需要排水时,排水费每立方米湿土按φ50m m 电动单级离心清水泵 0
15 台班计算
地面雨水的排除,已包括在冬雨季施工增加费内
3、定额综合了一、二、三类土,实际不同,不得调整,但人工挖四类土按定额基价乘以 1
43,机械挖四类土按定额基价乘以 1
土壤分类详见《土壤及岩石(普氏)分类表》
4、人工土方已综合了干湿土比例,实际与定额不同时,不作调整
5、场地竖向布置挖填土方时,不再计算场地平整费用
6、沟槽、基坑区别:凡图示沟槽底宽在 3m 以内,且沟槽长大于槽底宽 3 倍以上的为沟槽;凡图示基坑底面积在 20m 2 以内的为基坑;凡图示沟槽底宽在 3m 以上、基坑底面积在 20m 2 以上、平整场地挖土厚大于 30cm ,均按挖土方计算
7、在有挡土板支撑下挖土时,按实挖体积人工乘以 1

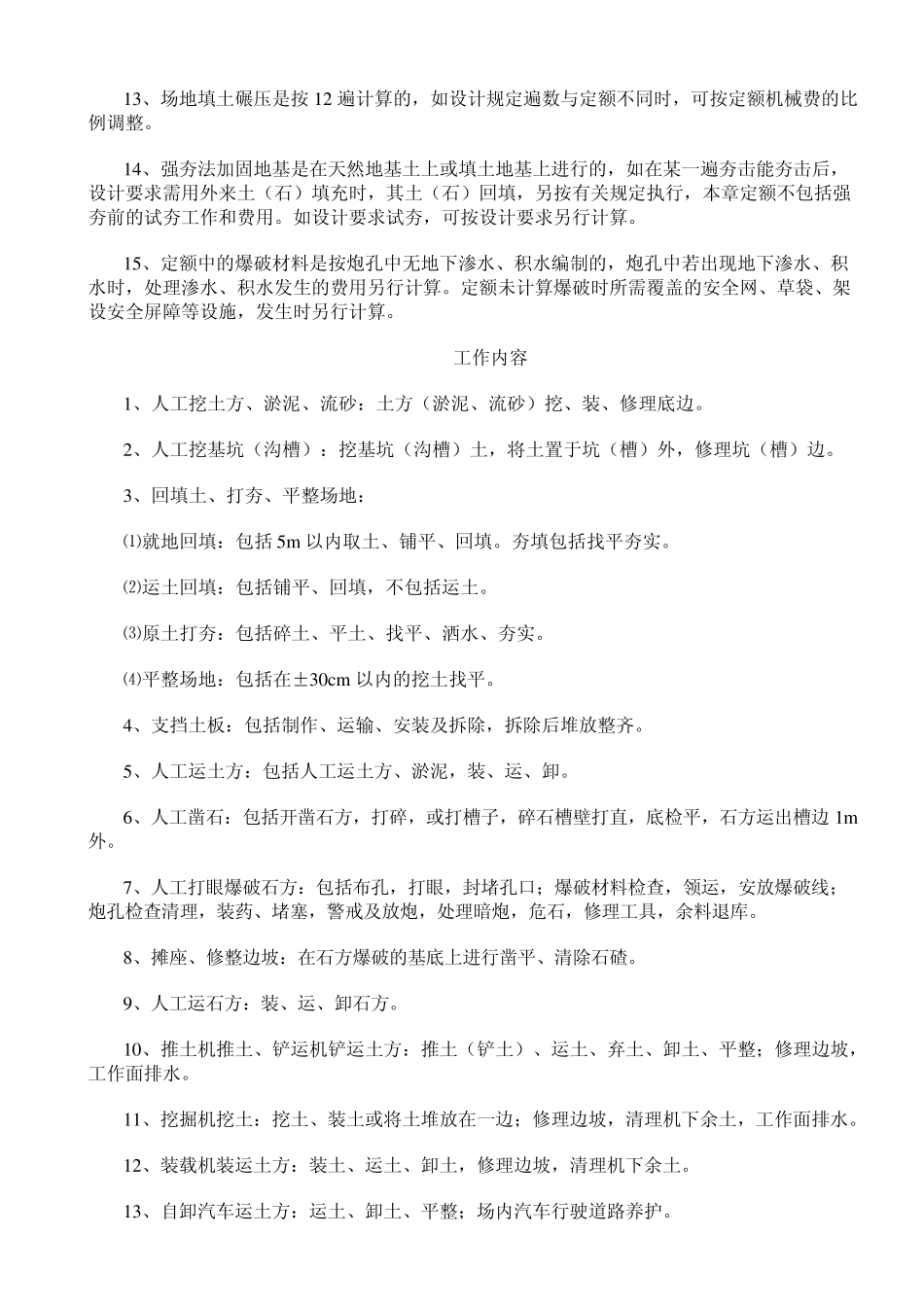

挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘以 1

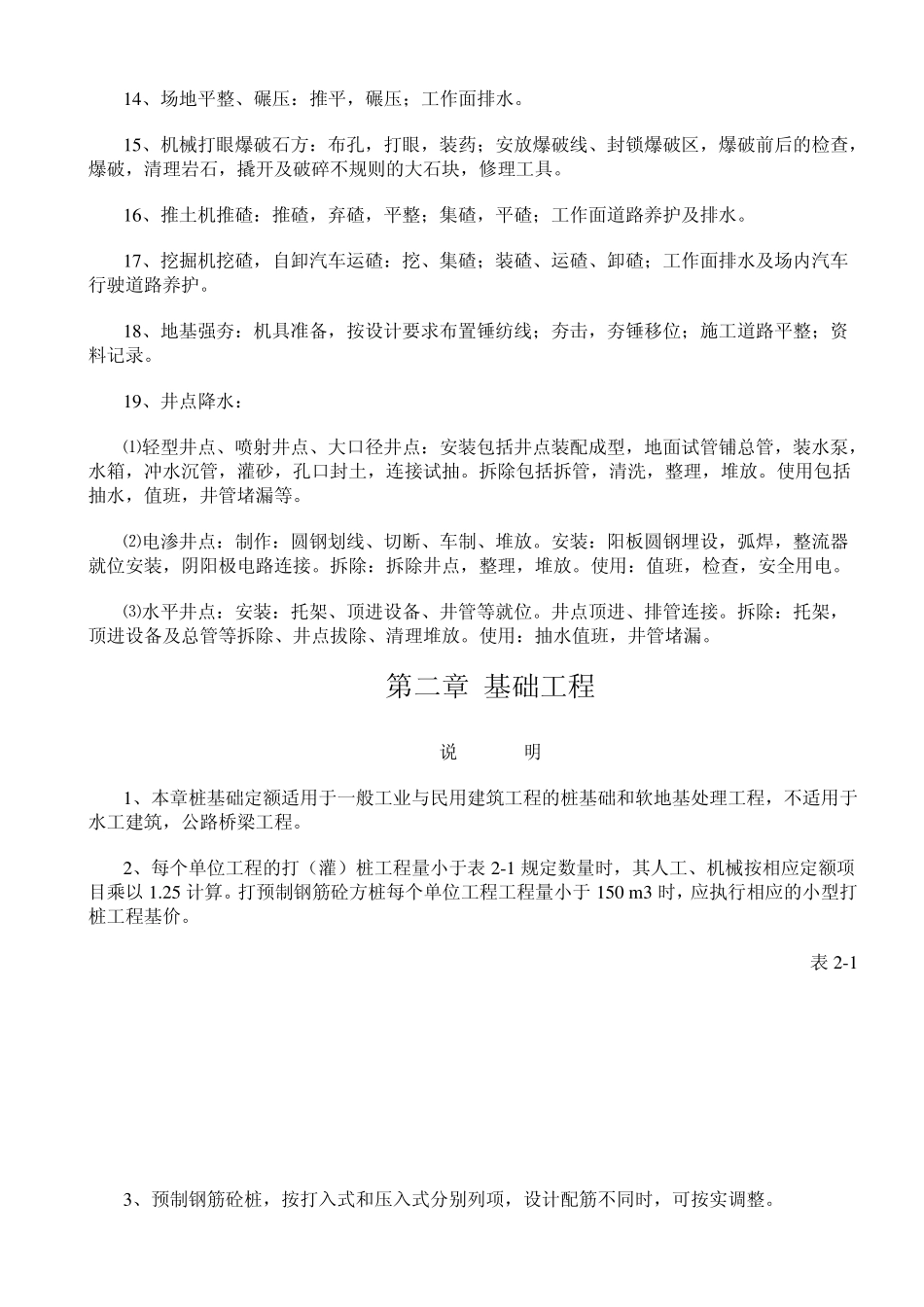

8、推土机、铲运机推铲未经压实的积土时,按定额基价乘以 0
9、推土机推土、推石碴、铲运机铲土重车上坡时,如果坡度大于 5%时,其运距按坡度区段斜长乘以表 1-1 系数计算
表 1-1 10、推土机推土或铲运机铲运土,土层平均厚度小于 30cm 时,推土机推土按定额机械费乘以 1
12,铲运机铲运土按定额机械费乘以 1
11、挖掘机在垫板上进行作业时,人工、机械乘以 1
25,定额内不包括垫板铺设所需的工、料、机消耗
12、机械土方以天然含水率为准,如含水率超过 25%时,定额人工、机械乘以 1
15;含水率超过 40%时,另
