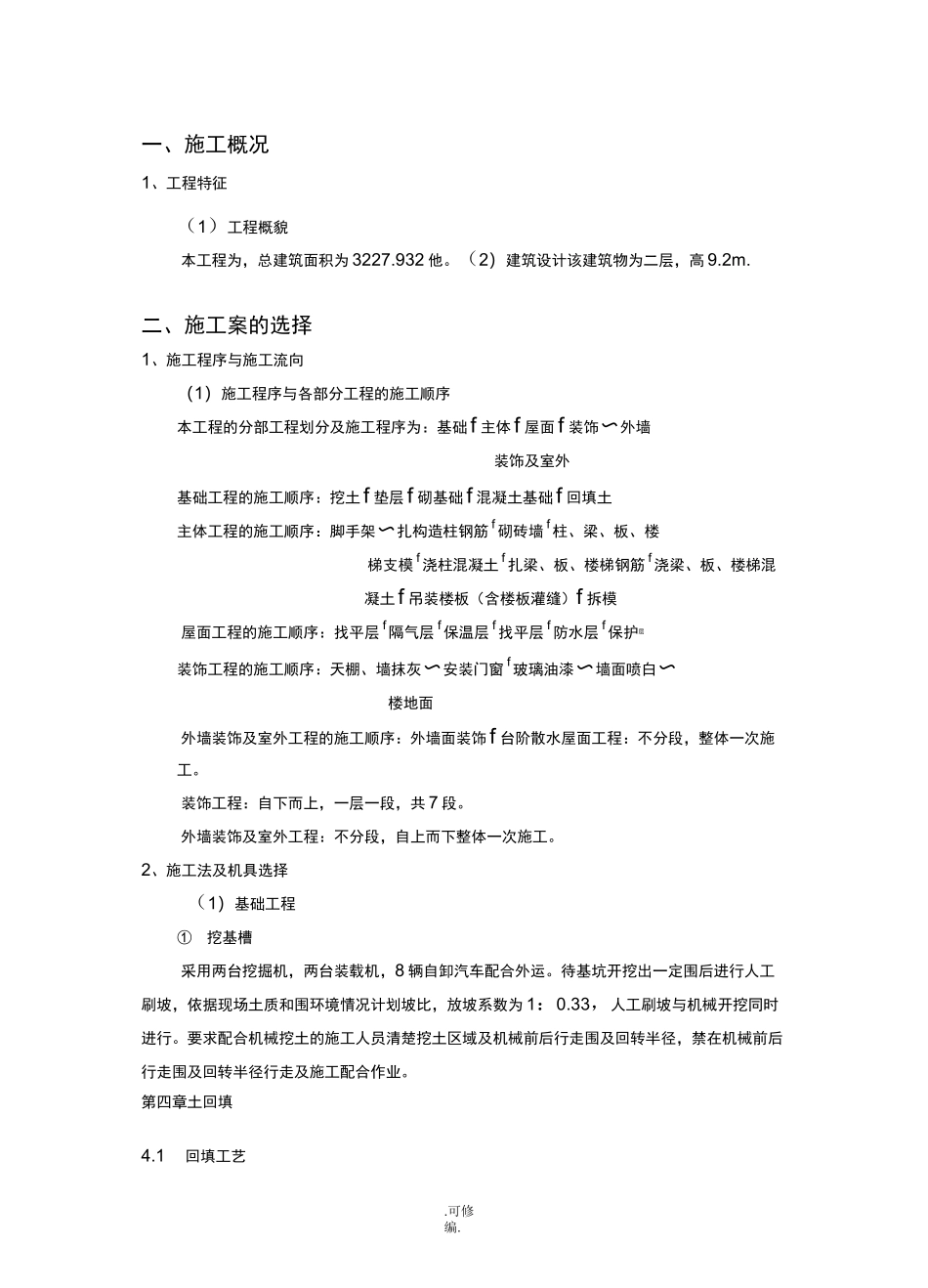

.可修编.一、施工概况1、工程特征(1)工程概貌本工程为,总建筑面积为 3227.932 他。(2)建筑设计该建筑物为二层,高 9.2m.二、施工案的选择1、施工程序与施工流向(1)施工程序与各部分工程的施工顺序本工程的分部工程划分及施工程序为:基础f 主体f 屋面f 装饰〜外墙装饰及室外基础工程的施工顺序:挖土f 垫层f 砌基础f 混凝土基础f 回填土主体工程的施工顺序:脚手架〜扎构造柱钢筋 f 砌砖墙 f 柱、梁、板、楼梯支模 f 浇柱混凝土 f 扎梁、板、楼梯钢筋 f 浇梁、板、楼梯混凝土f 吊装楼板(含楼板灌缝)f 拆模屋面工程的施工顺序:找平层 f 隔气层 f 保温层 f 找平层 f 防水层 f 保护层装饰工程的施工顺序:天棚、墙抹灰〜安装门窗 f 玻璃油漆〜墙面喷白〜楼地面外墙装饰及室外工程的施工顺序:外墙面装饰f 台阶散水屋面工程:不分段,整体一次施工。装饰工程:自下而上,一层一段,共 7 段。外墙装饰及室外工程:不分段,自上而下整体一次施工。2、施工法及机具选择(1)基础工程①挖基槽采用两台挖掘机,两台装载机,8 辆自卸汽车配合外运。待基坑开挖出一定围后进行人工刷坡,依据现场土质和围环境情况计划坡比,放坡系数为 1:0.33,人工刷坡与机械开挖同时进行。要求配合机械挖土的施工人员清楚挖土区域及机械前后行走围及回转半径,禁在机械前后行走围及回转半径行走及施工配合作业。第四章土回填4.1回填工艺.可修编.4.1.1 土回填应分层进行,每层厚度不超过 250mm,并逐层夯实。回填的填料种类、密实度要求、虚铺厚度和压实遍数等应符合设计要求;施工前,应做好水平标志,以控制回填的高度或厚度。格控制材料容重、含水率等指标。4.1.2回填时加强对天气的监测,了解当天的天气预报,做到雨天停止室外回填施工,并采取相应措施对受潮回填土层进行处理。4.2回填土质回填前需找好土源,对淤泥、腐殖土、耕植土和有机含量大于 8%的土,不得作为回填土,回填前检验回填土的含水率是否最优(检验法为:用手将灰紧捏成团,两指轻捏即碎)。若含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;若含水率偏低,采用预先洒水润湿等措施。抄好标高,格控制回填土厚度、标高和平整度。4.2回填夯实4.2.1人力打夯前将填土初步整平,打夯按一定向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。4.2.2夯实基槽及地平时,夯实路线由四边开始,然后再夯向中间。夯实机具采用立式打夯机,...
