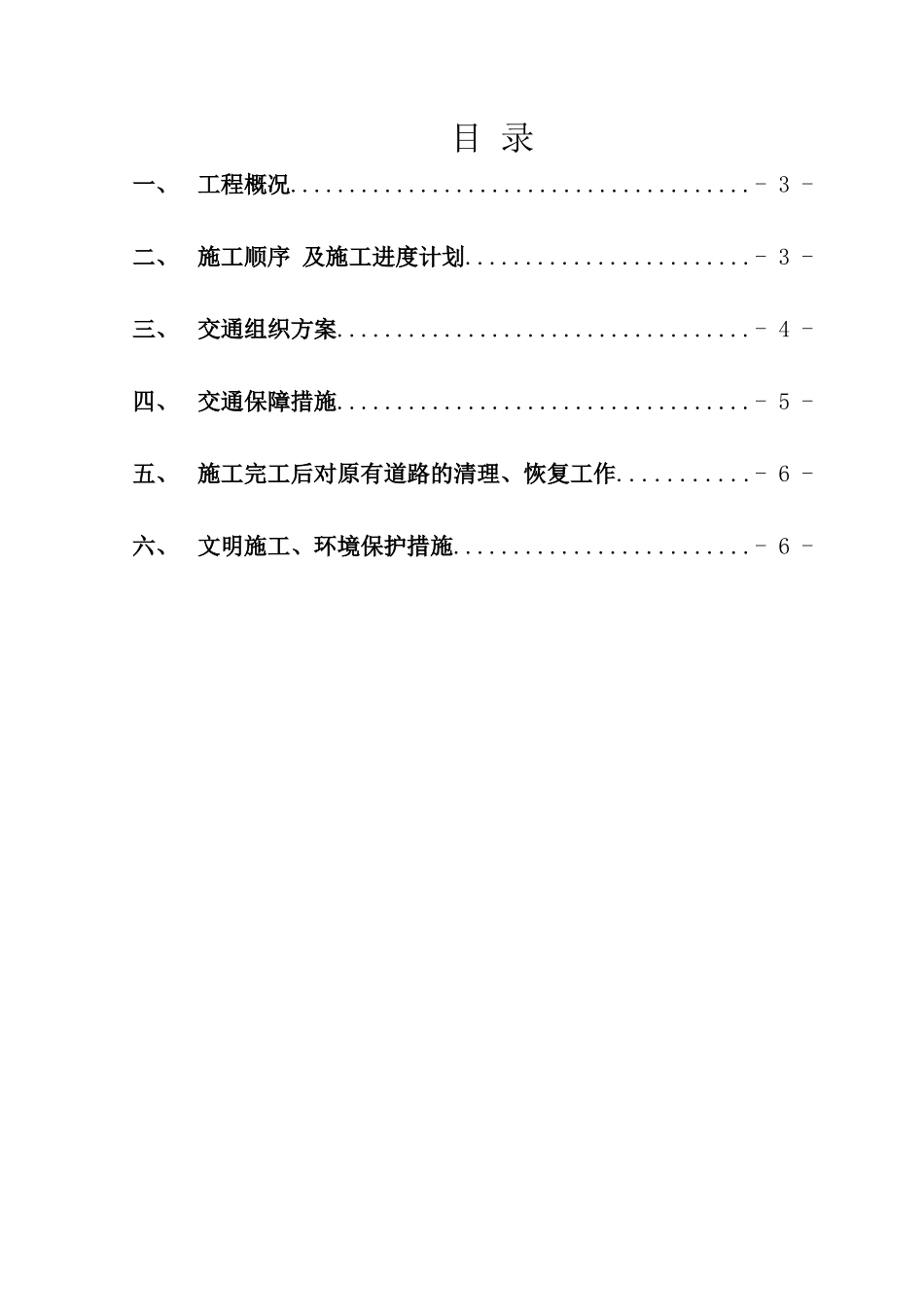

目录一、工程概况
-3-二、施工顺序及施工进度计划
-3-三、交通组织方案
-4-四、交通保障措施
-5-五、施工完工后对原有道路的清理、恢复工作
-6-六、文明施工、环境保护措施
-6-施工期间交通组织方案一、工程概况张柏2号高架桥起讫桩号为K1+612~K4+210,桥长2598m,本桥平面位于R=4000m右偏圆曲线上,纵断面位于R=4000m的凸曲线上
主线高架桥在本标段内为南北走向,上跨金山大道转盘路口,考虑到钻孔桩、承台、墩柱及钢箱梁的施工,需采取必要的交通管制
二、施工顺序及施工进度计划1、施工顺序如下:(1)施工准备:内容包括材料准备;交通组织方案审批及协调;封闭隔离设施的搭设;交通管制标示标牌准备、设备进场等;(2)交通管制标示标牌的设立;(3)搭设封闭隔离设施;(4)钻孔桩施工(5)承台施工(6)墩柱施工(7)支架门洞的搭设、钢箱梁施工;(8)拆除封闭隔离设施;(9)原有道路回复
2、施工进度计划钻孔灌注桩施工:2016年3月1日-2016年3月31日承台墩柱施工:2016年3月25日-2016年4月31日梁体施工:2016年5月1日-2016年5月31日支架拆除:2016年6月1日-2016年6月15日三、交通组织方案为确保交通安全和尽量减少影响正常交通通行,隔离设施搭设、施工时必须进行交通管制,以便施工和通车的安全

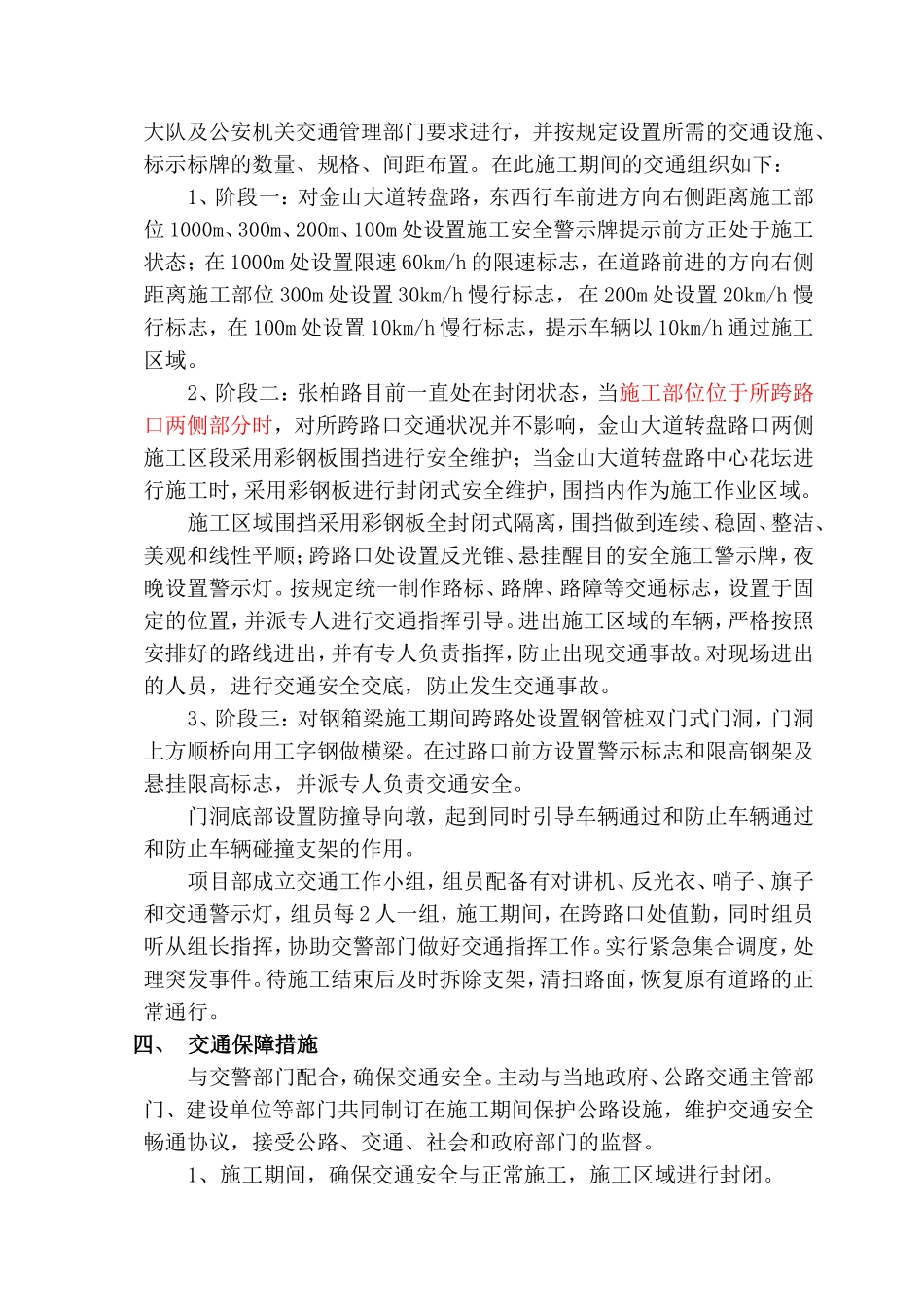

交通管制按照区交警大队及公安机关交通管理部门要求进行,并按规定设置所需的交通设施、标示标牌的数量、规格、间距布置
