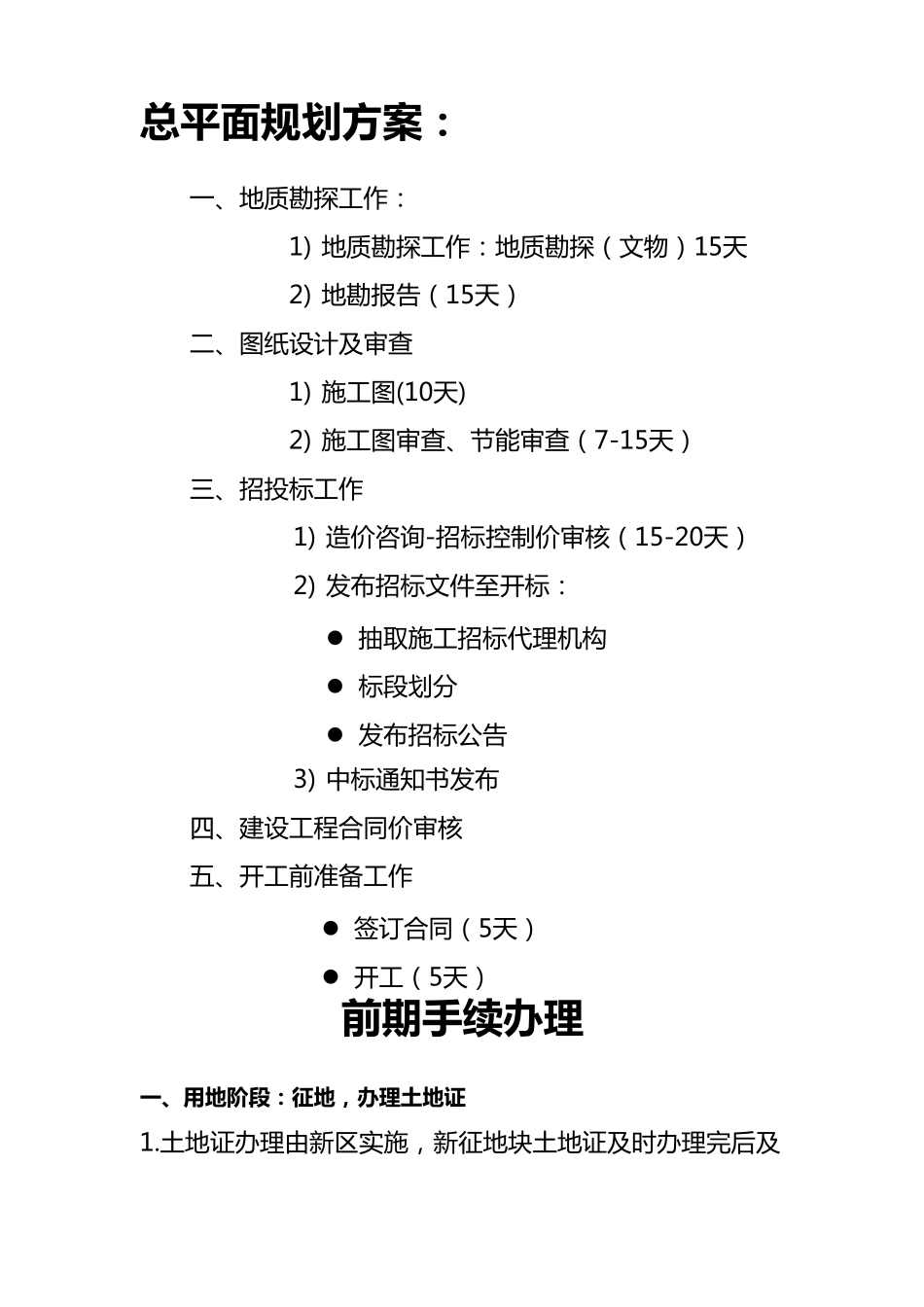

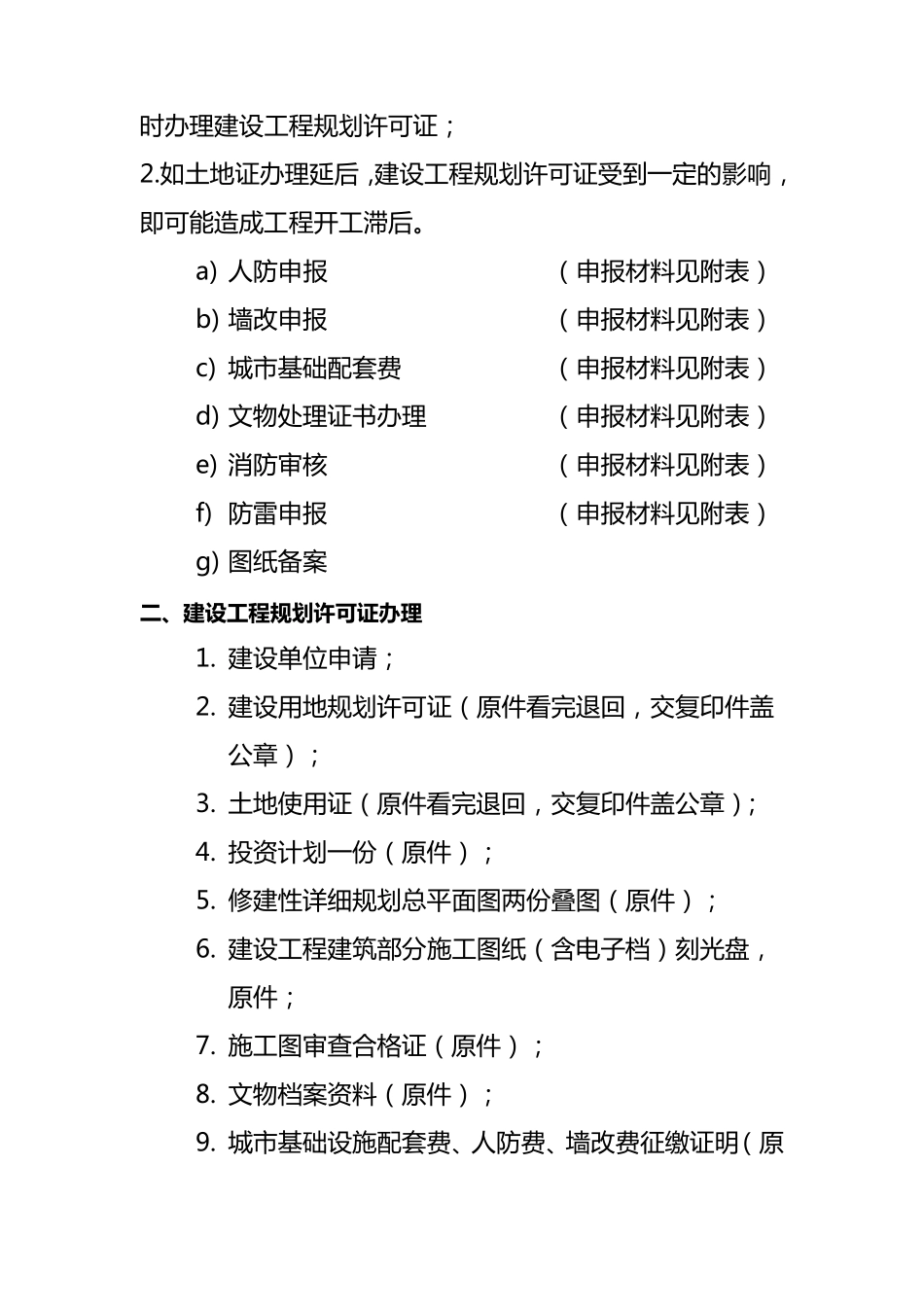

总 平 面 规 划 方 案 : 一 、地质勘探工作: 1) 地质勘探工作:地质勘探(文物)15天 2) 地勘报告(15天) 二、图纸设计及审查 1) 施工图(10天) 2) 施工图审查、节能审查(7-15天) 三、招投标工作 1) 造价咨询-招标控制价审核(15-20天) 2) 发布招标文件至开标: 抽取施工招标代理机构 标段划分 发布招标公告 3) 中标通知书发布 四、建设工程合同价审核 五、开工前准备工作 签订合同(5天) 开工(5天) 前 期 手 续 办 理 一 、用地阶段: 征地,办 理 土地证 1.土地证办理由新区实施,新征地块土地证及时办理完后及 时 办 理 建 设 工 程 规 划 许 可 证 ; 2.如 土 地 证 办 理 延 后 ,建 设 工 程 规 划 许 可 证 受 到 一 定 的 影 响 ,即 可 能 造 成 工 程 开 工 滞 后 。 a) 人 防 申 报 ( 申 报 材 料 见 附 表 ) b) 墙 改 申 报 ( 申 报 材 料 见 附 表 ) c) 城 市 基 础 配 套 费 ( 申 报 材 料 见 附 表 ) d) 文 物 处 理 证 书 办 理 ( 申 报 材 料 见 附 表 ) e) 消 防 审 核 ( 申 报 材 料 见 附 表 ) f) 防 雷 申 报 ( 申 报 材 料 见 附 表 ) g) 图 纸 备 案 二 、建设工程规划许可证办理 1. 建 设 单 位 申 请 ; 2. 建 设 用 地 规 划 许 可 证 ( 原 件 看 完 退 回 , 交 复 印 件 盖公 章 ) ; 3. 土 地 使 用 证 ( 原 件 看 完 退 回 , 交 复 印 件 盖 公 章 ) ; 4. 投 资 计 划 一 份 ( 原 件 ) ; 5. 修 建 性 详 细 规 划 总 平 面 图 两 份 叠 图 ( 原 件 ) ; 6. 建 设 工 程 建 筑 部 分 施 工 图 纸 ( 含 电 子 档 ) 刻 光 盘 ,原 件 ; 7. 施 工 图 审 查 合 格 证 ( 原 件 ) ; 8. 文 物 档 案 资 料 ( 原 件 ) ; 9. 城 市 基 础 设 施 配 套 费 、人 防 费 、墙 改 费 征缴证 明( 原 件 ) ; 10. 审 定 的 建 筑 设 计 方 案 ( 效 果 图 总 体 、单体 都要)( 原件 ) ; 三 、建设社保、质检、安检、进场交易确认书、缴纳农民工工资保障金 四...
