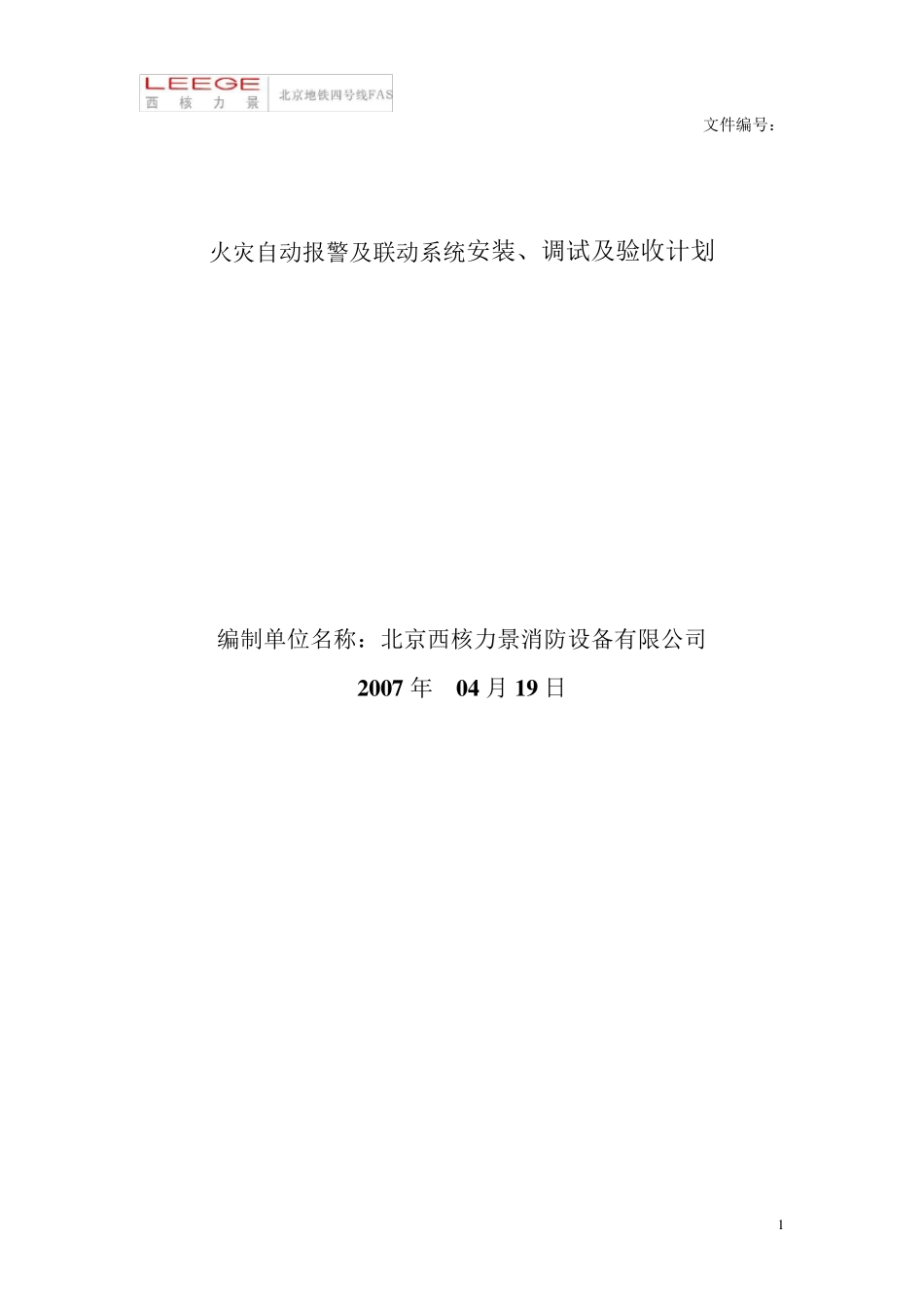

1 文件编号: 火灾自动报警及联动系统安装、调试及验收计划 编制单位名称:北京西核力景消防设备有限公司 2 0 0 7 年 0 4 月 1 9 日 2 版本控制 A2 编制:王海燕 审核: 批准: 使用范围 FAS专业承包商、市政设计院、建管公司、京港公司等 3 BJ408 火灾自动报警及联动系统 安装、调试及验收计划 V 1

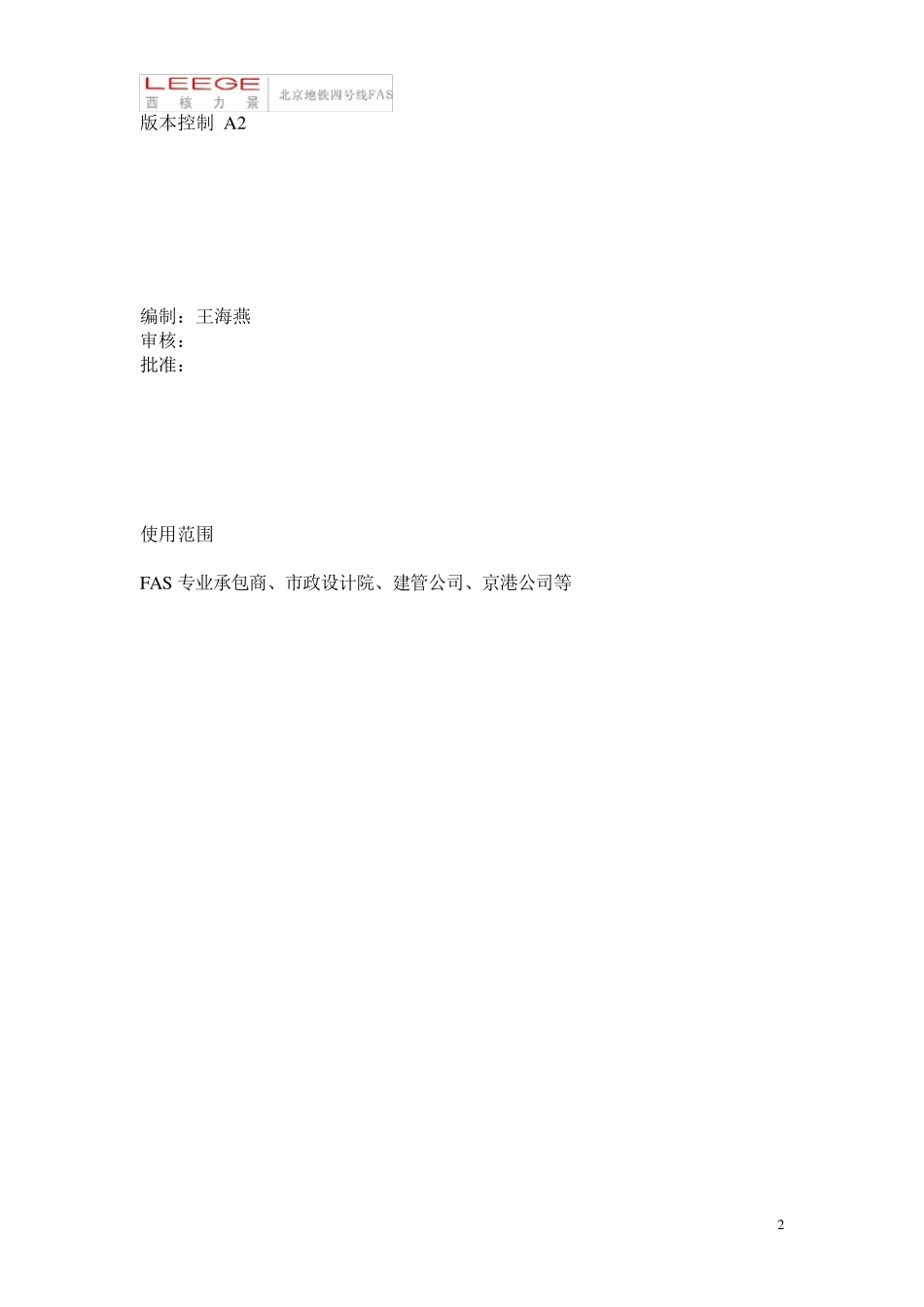

0 目 录 1

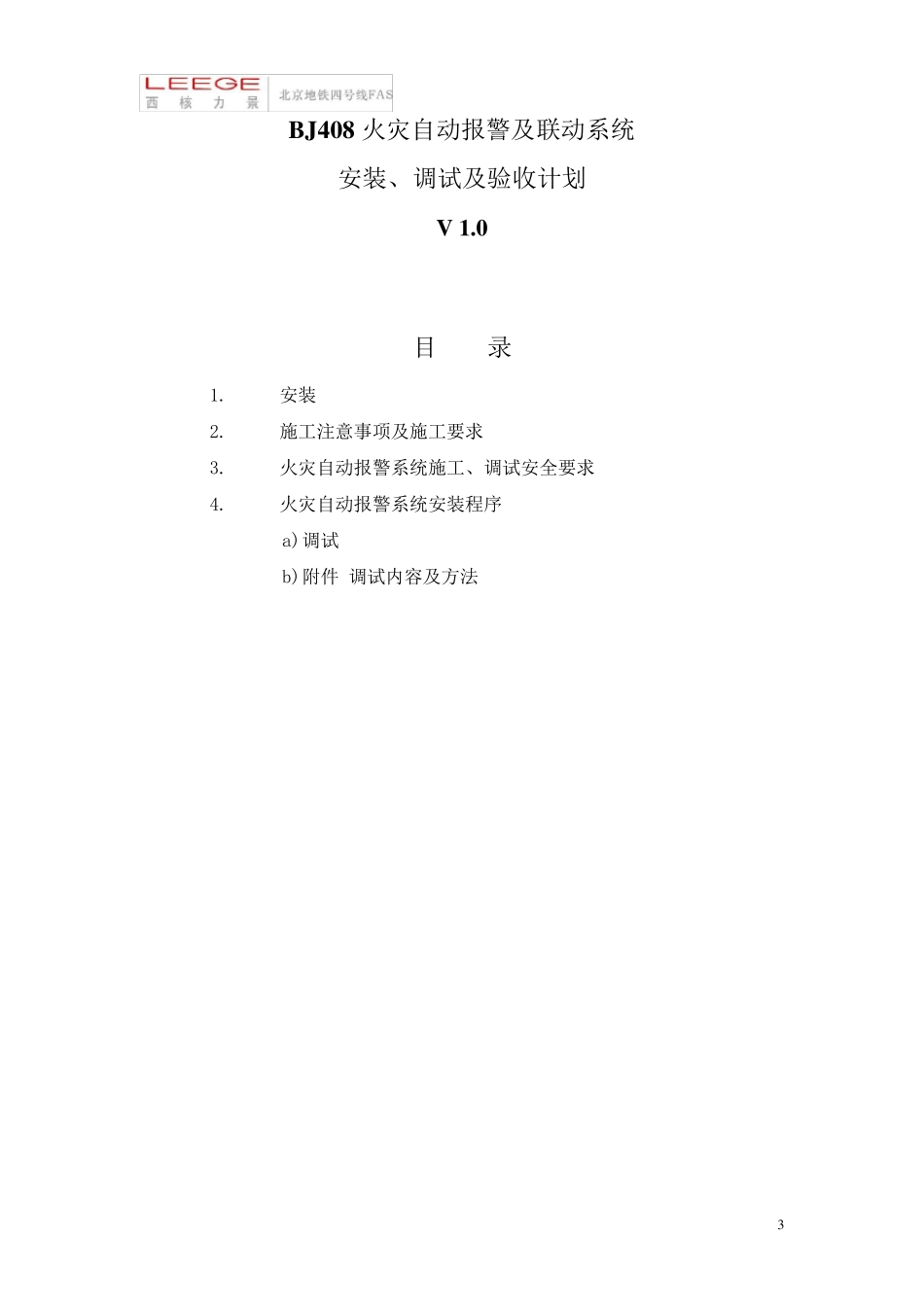

施工注意事项及施工要求 3
火灾自动报警系统施工、调试安全要求 4
火灾自动报警系统安装程序 a) 调试 b) 附件 调试内容及方法 4 一. 安装 1 .1 按照工程进度里程碑,设备运抵交货地点,我方负责组织相关单位进行开箱检验,对设备进行目测验收,由设备安装承包商接收并保管
设备安装前,我方提供安装技术资料,安装要求
我方在系统安装前指定专人到安装现场,对设备安装承包商的施工人员进行设备安装培训,确保设备安装能顺利完成
我方在现场督导设备的安装工作
我方根据工程进度要求,指导设备安装承包商完成设备安装施工
我方编排计划进度表,定期向买方报告进展情况(包括遇到的技术问题和解决的措施)
1 .2 对施工单位施工质量的确认 施工前我方对所有详细的技术问题、设备安装技术要点,进行技术交底,建立技术交底文档,并进行现场施工指导
我方将派人协助配合解决实际施工与图纸不符的问题,根据工程变更情况及时更改技术文件
我方的责任包括从设备的设计、制造到整套设备的交付使用(包括有关设备的连接)以及技术条款所规定的正常运转,在产品安装和交付使用期间,我方派适宜的技术人员到买方工地进行指导,并且对整个 系统的开通 负有责任
我方提供的设备由设备安装承包商施工
由于 我方对系统的整体 系统开通 负有最 终 责任,我方协助买方确认设备安装承包商的安装工程质量是 否 达 到买方要求
由于 设备安装承包商的施工质量会 影 响 我方
