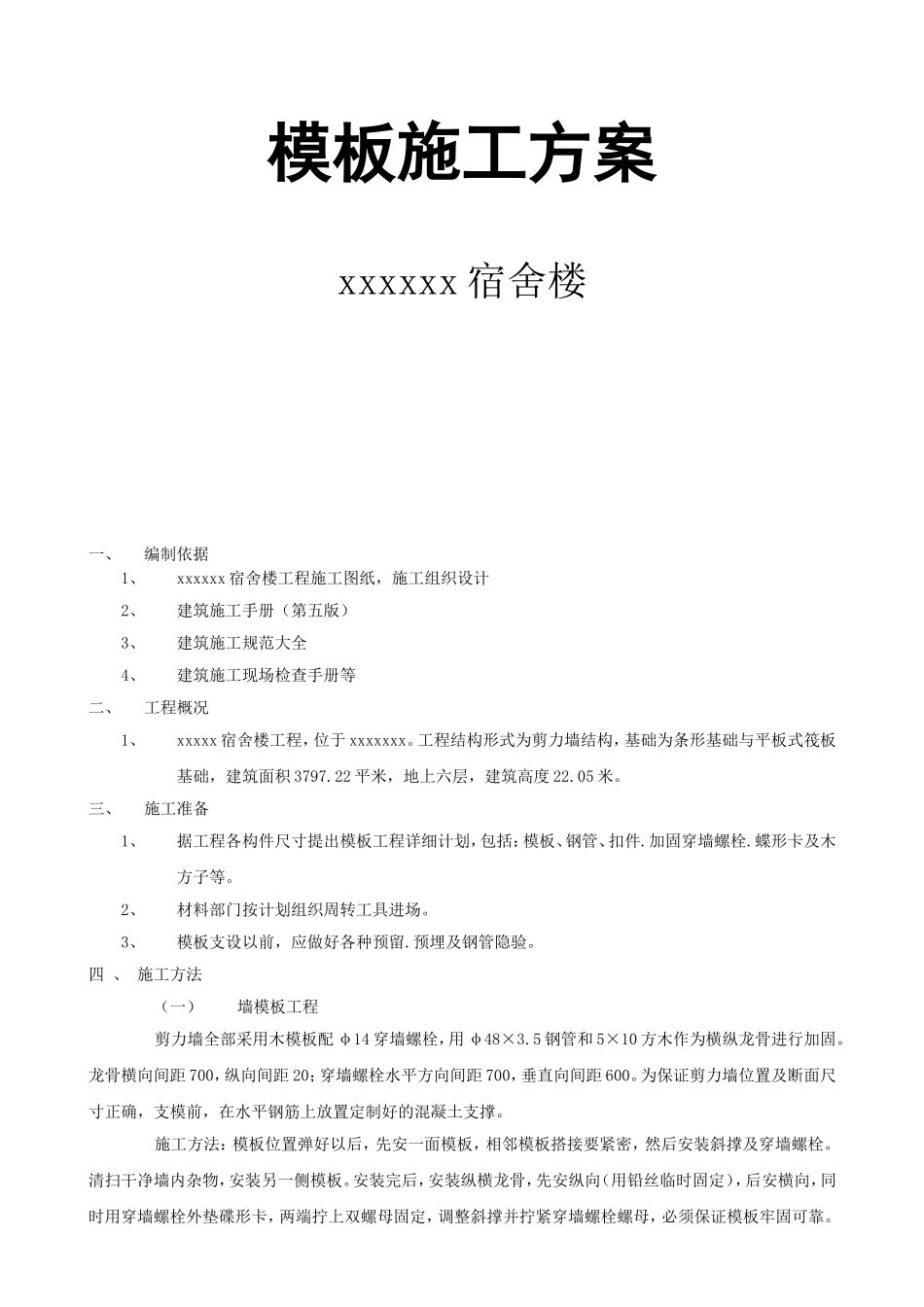

模板施工方案xxxxxx宿舍楼一、编制依据1、xxxxxx宿舍楼工程施工图纸,施工组织设计2、建筑施工手册(第五版)3、建筑施工规范大全4、建筑施工现场检查手册等二、工程概况1、xxxxx宿舍楼工程,位于xxxxxxx
工程结构形式为剪力墙结构,基础为条形基础与平板式筏板基础,建筑面积3797
22平米,地上六层,建筑高度22
三、施工准备1、据工程各构件尺寸提出模板工程详细计划,包括:模板、钢管、扣件
加固穿墙螺栓
蝶形卡及木方子等
2、材料部门按计划组织周转工具进场
3、模板支设以前,应做好各种预留
预埋及钢管隐验
四、施工方法(一)墙模板工程剪力墙全部采用木模板配φ14穿墙螺栓,用φ48×3
5钢管和5×10方木作为横纵龙骨进行加固
龙骨横向间距700,纵向间距20;穿墙螺栓水平方向间距700,垂直向间距600
为保证剪力墙位置及断面尺寸正确,支模前,在水平钢筋上放置定制好的混凝土支撑
施工方法:模板位置弹好以后,先安一面模板,相邻模板搭接要紧密,然后安装斜撑及穿墙螺栓
清扫干净墙内杂物,安装另一侧模板
安装完后,安装纵横龙骨,先安纵向(用铅丝临时固定),后安横向,同时用穿墙螺栓外垫碟形卡,两端拧上双螺母固定,调整斜撑并拧紧穿墙螺栓螺母,必须保证模板牢固可靠

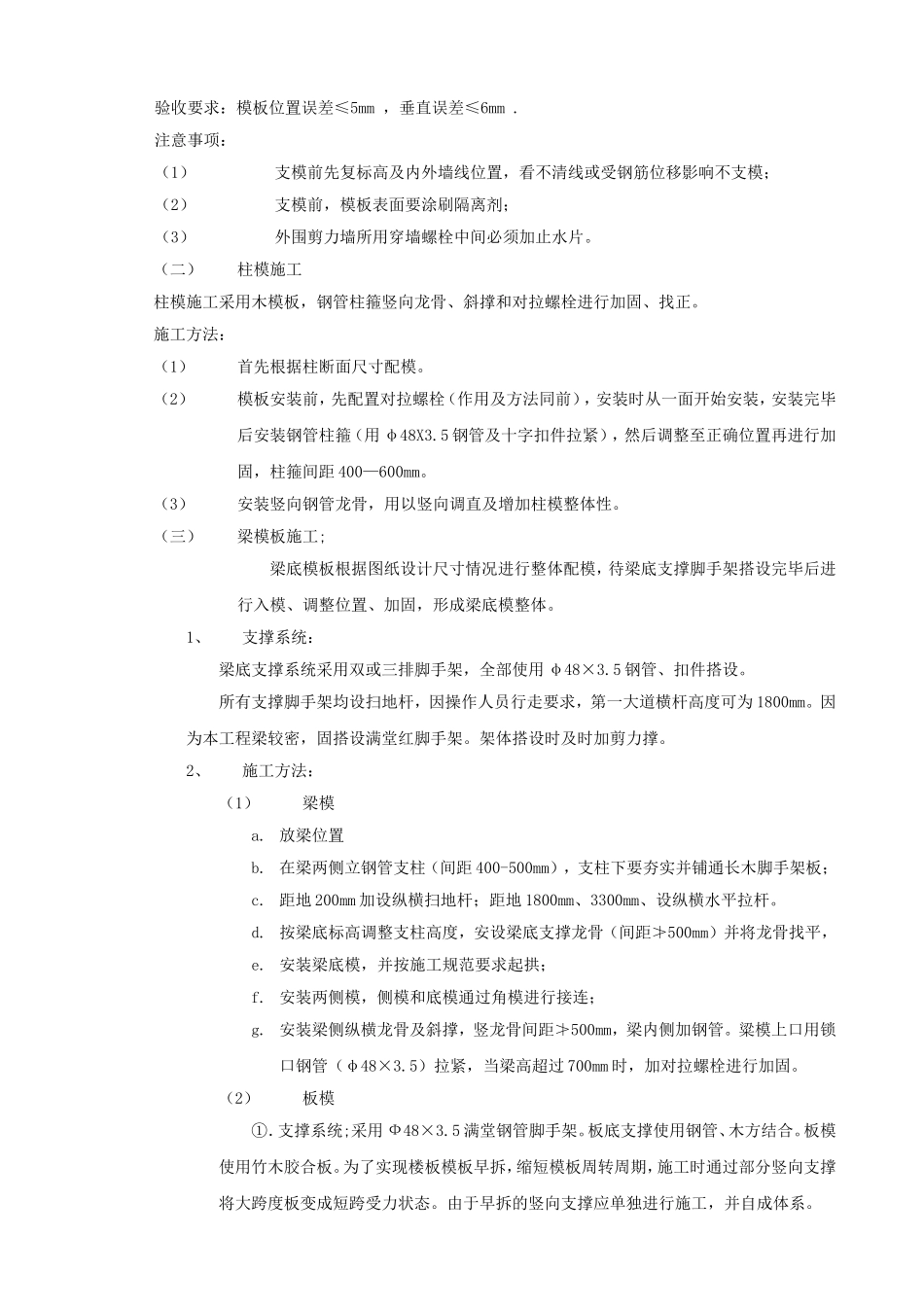

验收要求:模板位置误差≤5mm,垂直误差≤6mm
注意事项:(1)支模前先复标高及内外墙线位置,看不清线或受钢筋位移影响不支模;(2)支模前,模板表面要涂刷隔离剂;(3)外围剪力墙所用穿墙螺栓中间必须加止水片
(二)柱模施工柱模施工采用木模板,钢管柱箍竖向龙骨、斜撑和对拉螺栓进行加固、找正
施工方法:(1)首先根据柱断面尺寸配模
(2)模板安装前,先配置对拉螺栓(作用及方法同前),安装时从一面开始安装,安装完毕后安装钢管柱箍(用φ48X3

5钢管及十字扣件拉紧),然后调整至正确位置再进行加固,柱箍间距40
