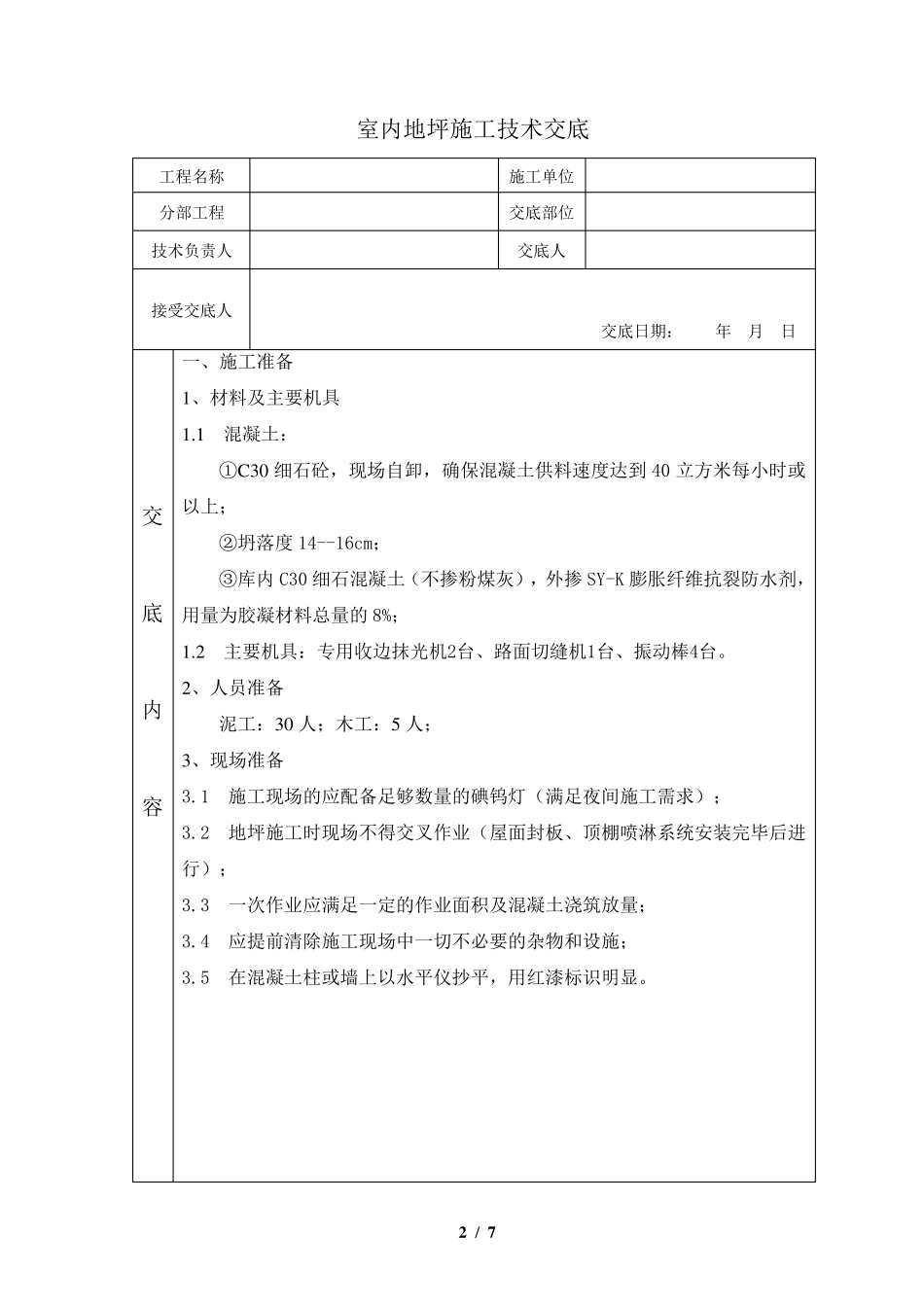

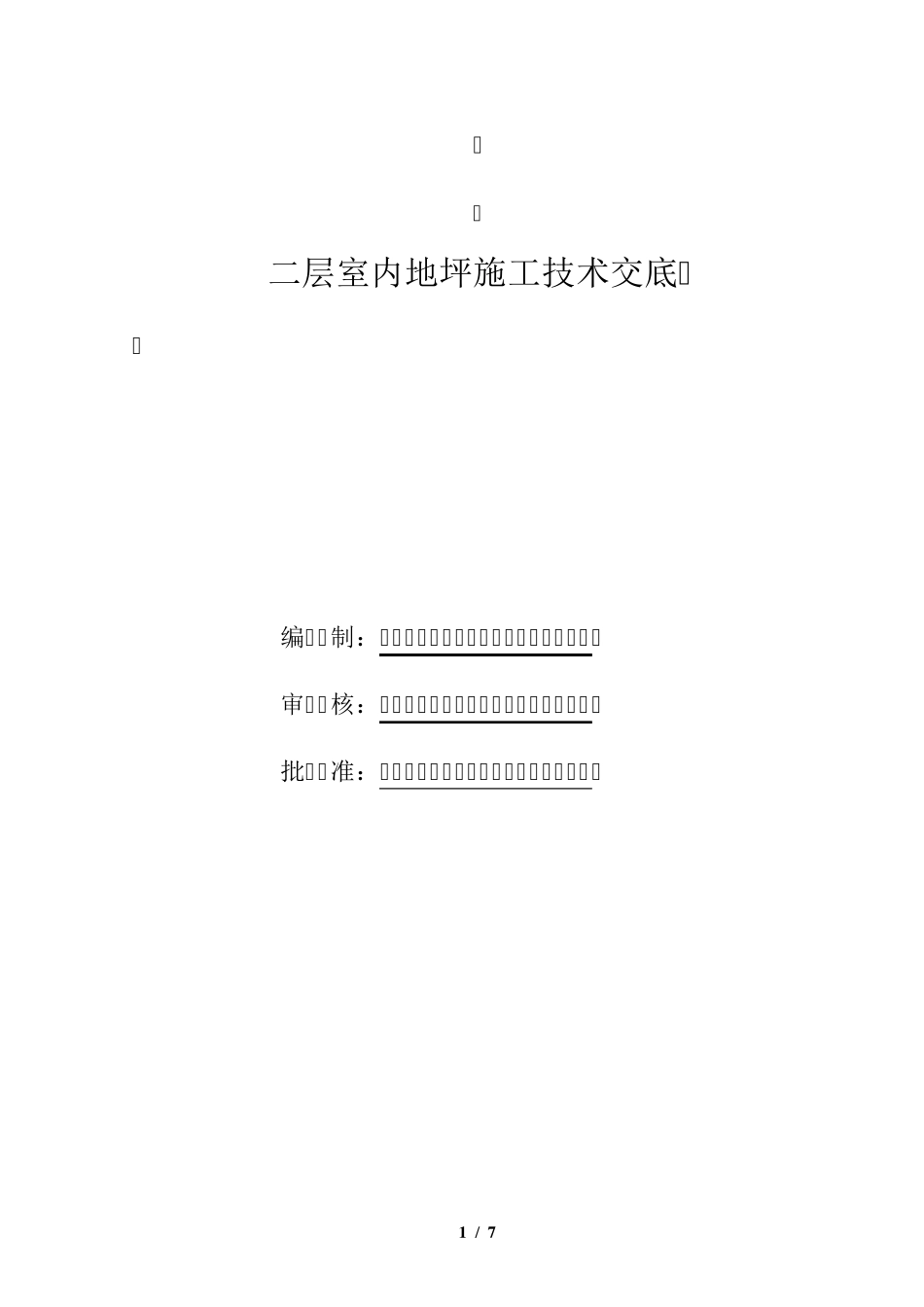

1 / 7 二层室内地坪施工技术交底 编 制: 审 核: 批 准: 2 / 7 室内地坪施工技术交底 工程名称 施工单位 分部工程 交底部位 技术负责人 交底人 接受交底人 交底日期: 年 月 日 交 底 内 容 一、施工准备 1、材料及主要机具 1
1 混凝土: ①C 30 细石砼,现场自卸,确保混凝土供料速度达到 40 立方米每小时或以上; ②坍落度 14--16cm; ③库内C30 细石混凝土(不掺粉煤灰),外掺 SY-K 膨胀纤维抗裂防水剂,用量为胶凝材料总量的 8%; 1
2 主要机具:专用收边抹光机2台、路面切缝机1台、振动棒4台
2、人员准备 泥工:30 人;木工:5 人; 3、现场准备 3
1 施工现场的应配备足够数量的碘钨灯(满足夜间施工需求); 3
2 地坪施工时现场不得交叉作业(屋面封板、顶棚喷淋系统安装完毕后进行); 3
3 一次作业应满足一定的作业面积及混凝土浇筑放量; 3
4 应提前清除施工现场中一切不必要的杂物和 设 施; 3
5 在 混凝土柱 或墙 上以水平 仪 抄 平 ,用红 漆 标 识 明 显

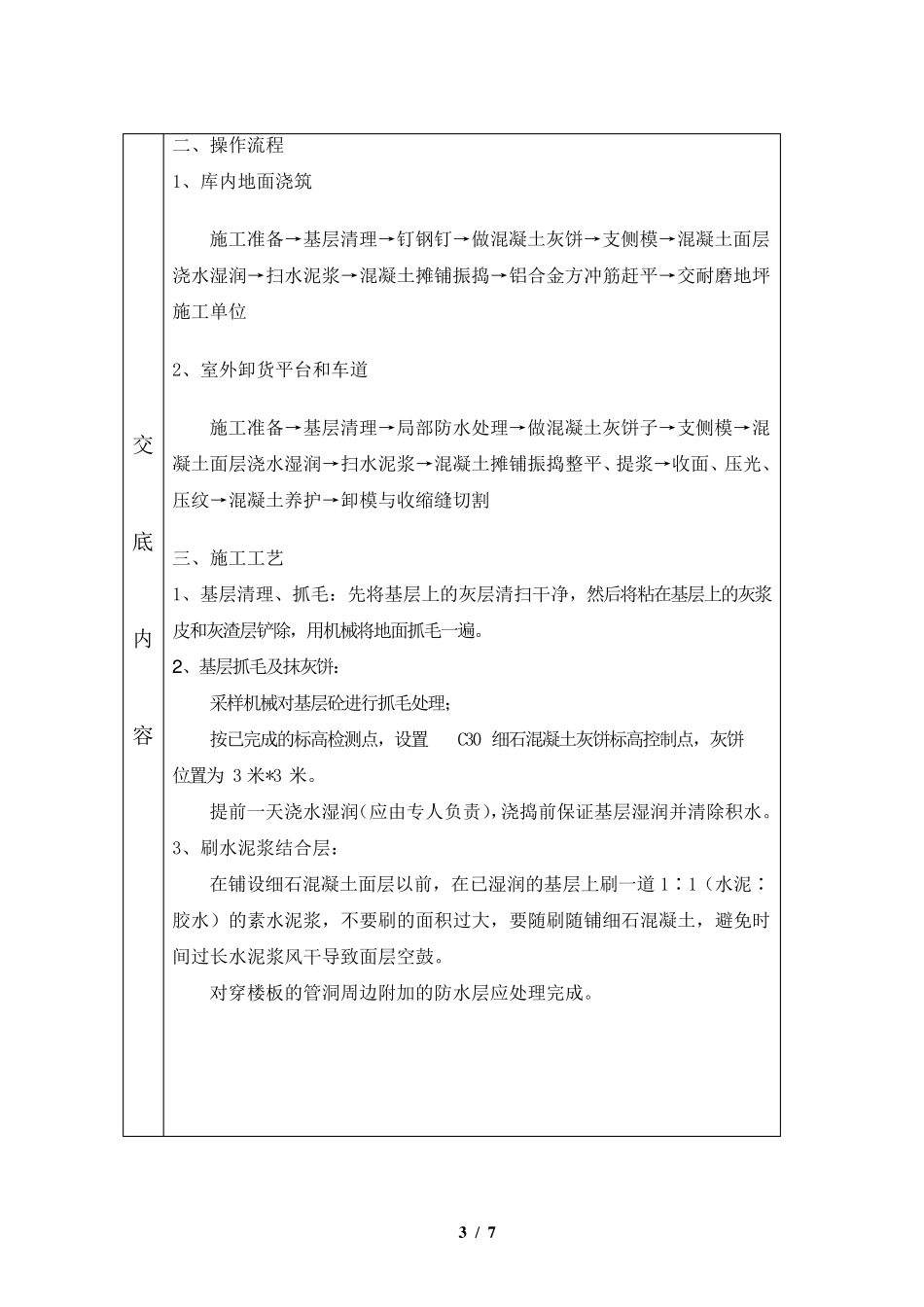

3 / 7 交 底 内 容 二、操作流程 1、库内地面浇筑 施工准备→基层清理→钉钢钉→做混凝土灰饼→支侧模→混凝土面层浇水湿润→扫水泥浆→混凝土摊铺振捣→铝合金方冲筋赶平→交耐磨地坪施工单位 2、室外卸货平台和车道 施工准备→基层清理→局部防水处理→做混凝土灰饼子→支侧模→混凝土面层浇水湿润→扫水泥浆→混凝土摊铺振捣整平、提浆→收面、压光、压纹→混凝土养护→卸模与收缩缝切割 三、施工工艺 1、基层清理、抓毛:先将基层上的灰层清扫干净,然后将粘在基层上的灰浆皮和灰渣层铲除,用机械将地面抓毛一遍
2 、基层抓毛及抹灰饼: 采样机械对基层砼进行抓毛处理; 按已完成的标高检测点,设置C30 细石混凝土灰饼标高控制点,灰饼位置为3 米*3 米
