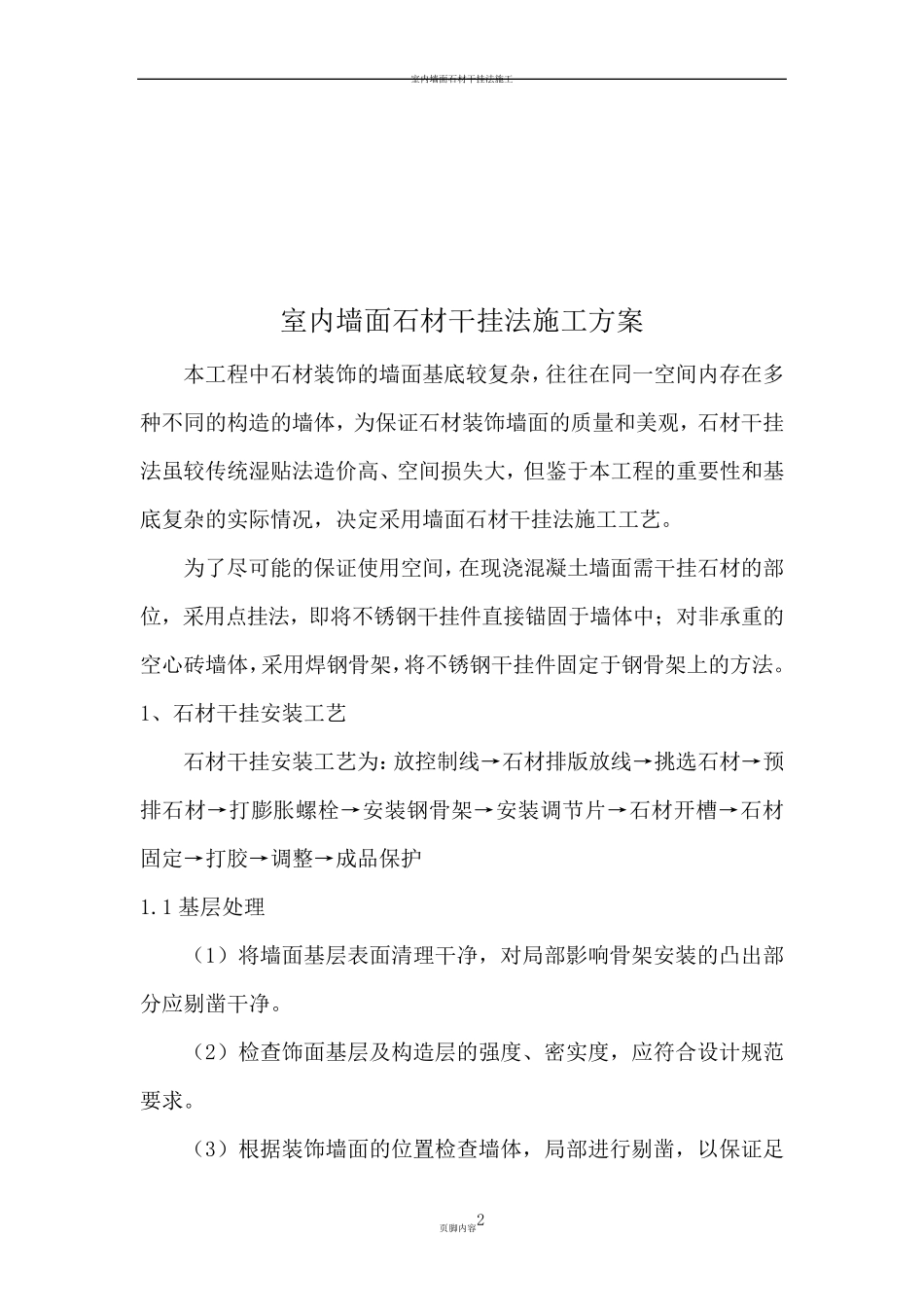

室内墙面石材干挂法施工 页脚内容1 目录 1、石材干挂安装工艺 2 2 关键控制点 5 室内墙面石材干挂法施工 页脚内容2 室内墙面石材干挂法施工方案 本工程中石材装饰的墙面基底较复杂,往往在同一空间内存在多种不同的构造的墙体,为保证石材装饰墙面的质量和美观,石材干挂法虽较传统湿贴法造价高、空间损失大,但鉴于本工程的重要性和基底复杂的实际情况,决定采用墙面石材干挂法施工工艺
为了尽可能的保证使用空间,在现浇混凝土墙面需干挂石材的部位,采用点挂法,即将不锈钢干挂件直接锚固于墙体中;对非承重的空心砖墙体,采用焊钢骨架,将不锈钢干挂件固定于钢骨架上的方法
1、石材干挂安装工艺 石材干挂安装工艺为:放控制线→石材排版放线→挑选石材→预排石材→打膨胀螺栓→安装钢骨架→安装调节片→石材开槽→石材固定→打胶→调整→成品保护 1
1 基层处理 (1)将墙面基层表面清理干净,对局部影响骨架安装的凸出部分应剔凿干净
(2)检查饰面基层及构造层的强度、密实度,应符合设计规范要求
(3)根据装饰墙面的位置检查墙体,局部进行剔凿,以保证足室内墙面石材干挂法施工 页脚内容3 够的装饰厚度

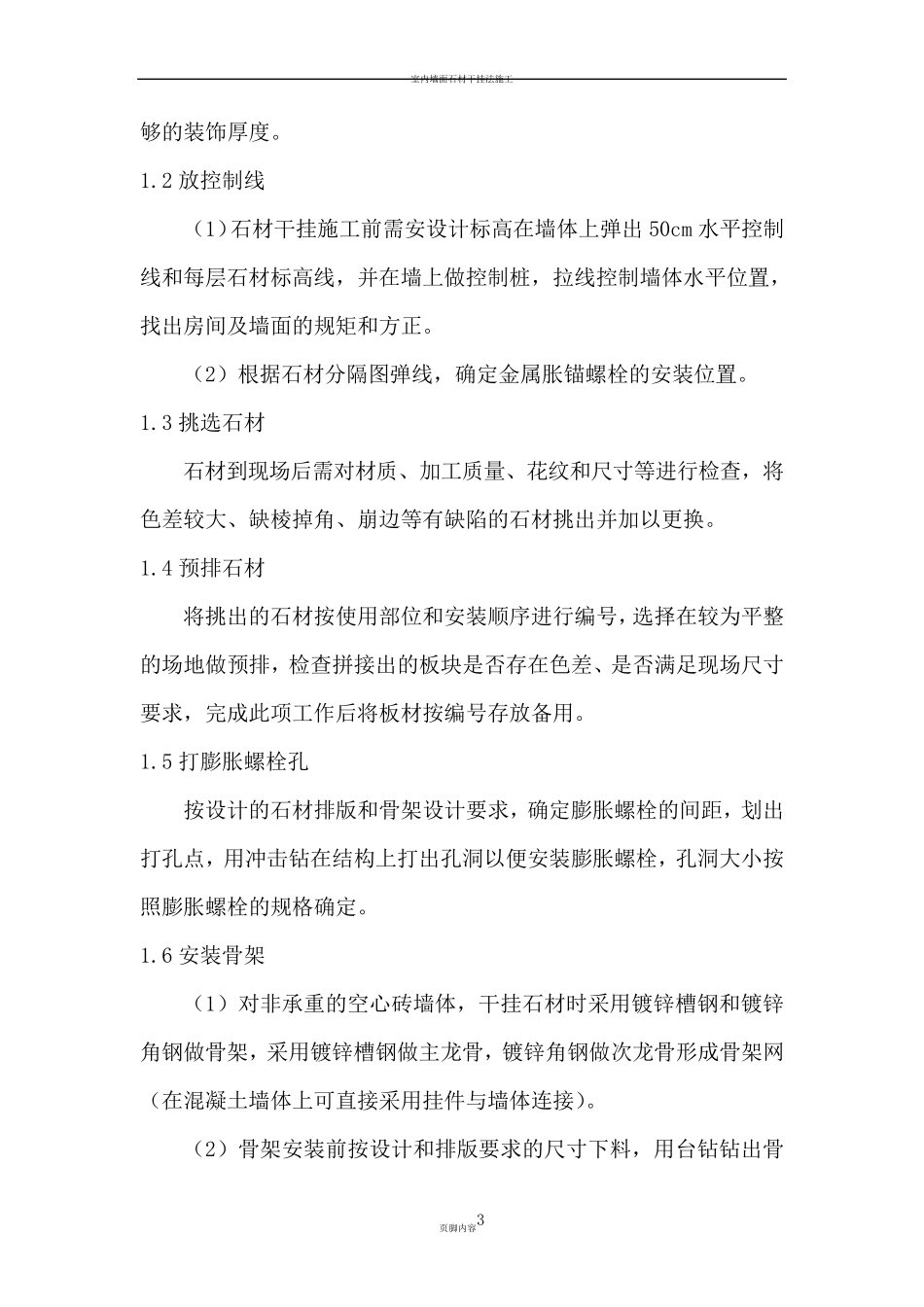

2 放控制线 (1)石材干挂施工前需安设计标高在墙体上弹出50cm 水平控制线和每层石材标高线,并在墙上做控制桩,拉线控制墙体水平位置,找出房间及墙面的规矩和方正
(2)根据石材分隔图弹线,确定金属胀锚螺栓的安装位置
3 挑选石材 石材到现场后需对材质、加工质量、花纹和尺寸等进行检查,将色差较大、缺棱掉角、崩边等有缺陷的石材挑出并加以更换
4 预排石材 将挑出的石材按使用部位和安装顺序进行编号,选择在较为平整的场地做预排,检查拼接出的板块是否存在色差、是否满足现场尺寸要求,完成此项工作后将板材按编号存放备用
5 打膨胀螺栓孔 按设计的石材排版和骨架设计要求,确定膨胀螺栓的间距,划出打
