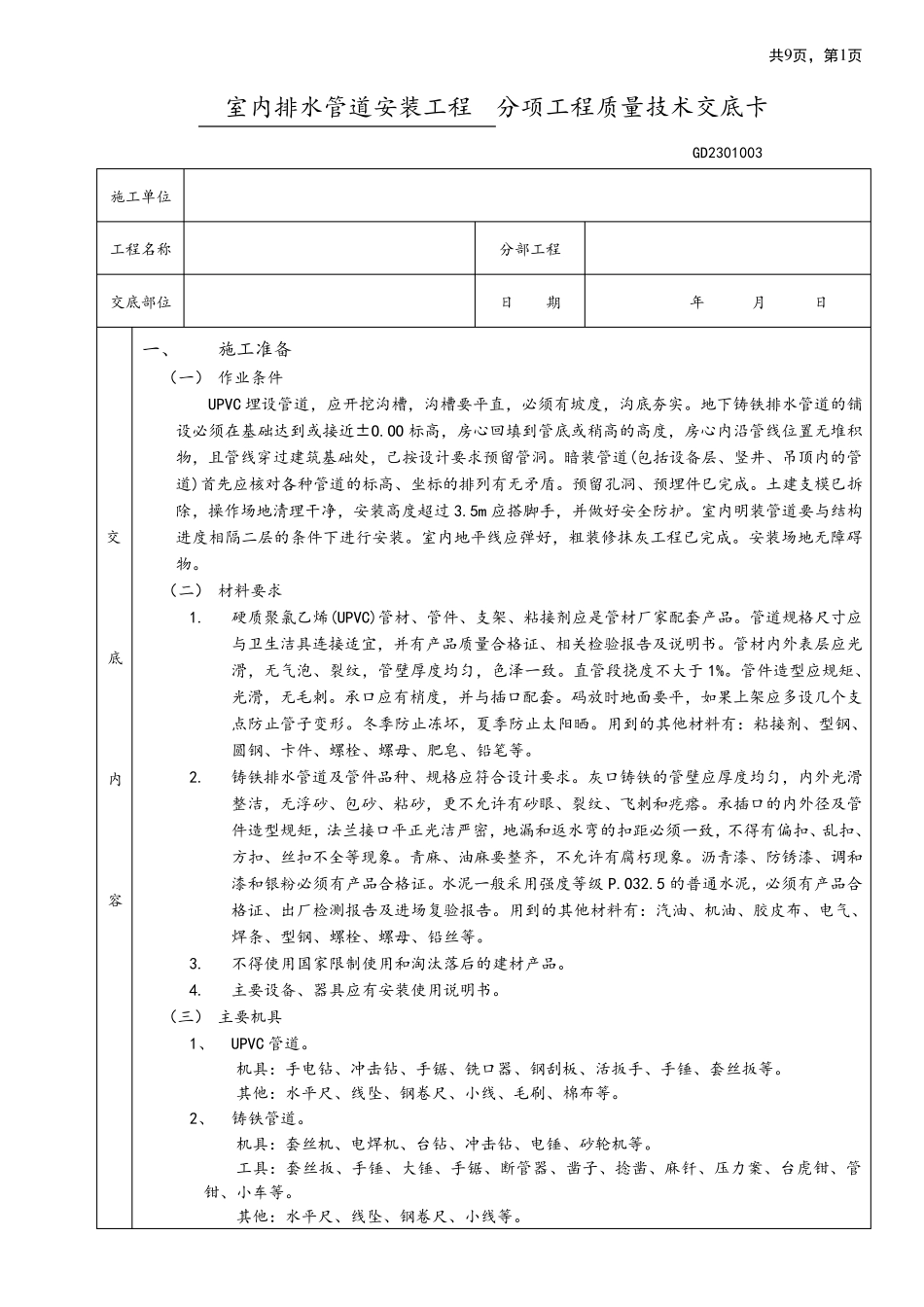

共9 页,第1 页 室内排水管道安装工程 分项工程质量技术交底卡 GD2301003 施工单位 工程名称 分部工程 交底部位 日 期 年 月 日 交 底 内 容 一、 施工准备 (一) 作业条件 UPVC 埋设管道,应开挖沟槽,沟槽要平直,必须有坡度,沟底夯实。地下铸铁排水管道的铺设必须在基础达到或接近±O.OO 标高,房心回填到管底或稍高的高度,房心内沿管线位置无堆积物,且管线穿过建筑基础处,己按设计要求预留管洞。暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。预留孔洞、预埋件巳完成。土建支模巳拆除,操作场地清理干净,安装高度超过 3.5m 应搭脚手,并做好安全防护。室内明装管道要与结构进度相隔二层的条件下进行安装。室内地平线应弹好,粗装修抹灰工程已完成。安装场地无障碍物。 (二) 材 料 要求 1. 硬 质聚 氯 乙 烯 (UPVC)管材 、管件、支架 、粘 接剂 应是 管材 厂 家 配 套 产 品 。管道规 格 尺 寸 应与卫 生 洁 具 连 接适 宜 ,并有产 品 质量合 格 证 、相关 检 验 报 告 及 说 明书 。管材 内外 表 层应光滑 ,无气 泡 、裂 纹 ,管壁 厚 度均 匀 ,色 泽 一致 。直管段 挠 度不 大 于 1%。管件造 型 应规 矩 、光 滑 ,无毛 刺 。承 口 应有梢 度,并与插 口 配 套 。码 放 时 地面 要平,如 果 上 架 应多 设几 个 支点 防止 管子 变 形 。冬 季 防止 冻 坏 ,夏 季 防止 太 阳 晒 。用 到的其 他 材 料 有: 粘 接剂 、型 钢 、圆 钢 、卡件、螺 栓 、螺 母 、肥 皂 、铅 笔 等 。 2. 铸铁排水管道及 管件品 种、规 格 应符 合 设计要求。灰口 铸铁的管壁 应厚 度均 匀 ,内外 光 滑整 洁 ,无浮 砂 、包砂 、粘 砂 ,更 不 允 许 有砂 眼 、裂 纹 、飞 刺 和 疙 瘩 。承 插 口 的内外 径 及 管件造 型 规 矩 ,法 兰 接口 平正 光 洁 严 密 ,地漏 和 返 水弯 的扣 距 必须一致 ,不 得 有偏 扣 、乱 扣 、方 扣 、丝 扣 不 全等 现 象 。青 麻 、油 麻 要整 齐 ,不 允 许 有腐 朽 现 象 。沥 青 漆 、防锈 漆 、调 和漆 和 银 粉 必须有产 品 合 格 证 。水泥 一般 采 用 强 度等 级 P.O32.5 的普...
