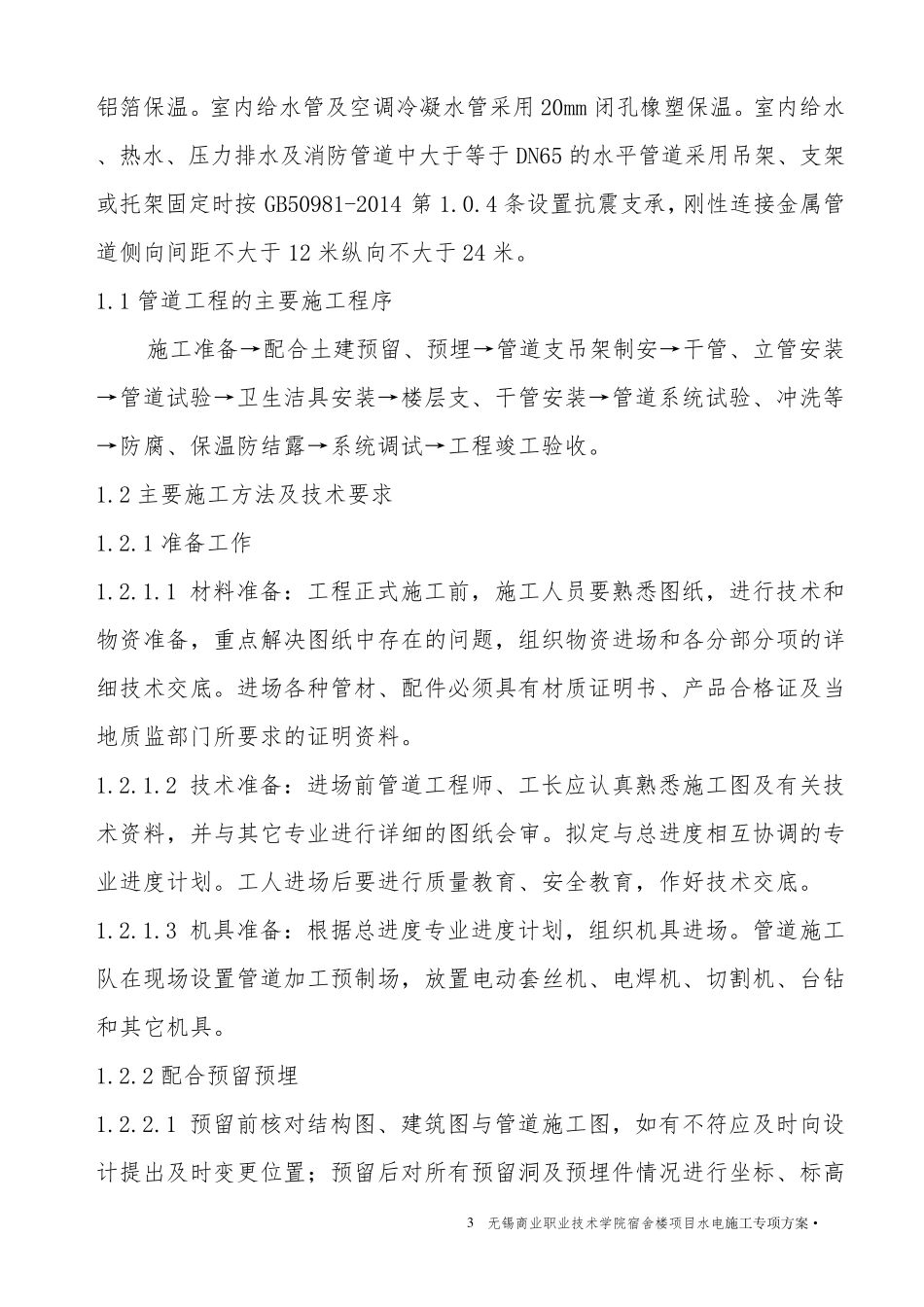

无锡商业职业技术学院学生宿舍楼项目水电安装工程施工专项方案 编制: 审核: 审批: 江苏天亿建设工程有限公司 2019 年 5 月 无锡商业职业技术学院宿舍楼项目水电施工专项方案· 2 一、工程概况 建设单位:无锡商业职业技术学院 设计单位:建业恒安工程管理股份有限公司 监理单位:江苏园景工程设计咨询有限公司 施工单位:江苏天亿建设工程有限公司 本工程项目名称为无锡商业职业技术学院宿舍楼项目,建筑物建筑面积为16493.4 ㎡,地上六层无地下室,建筑高度23.9 米。本工程属于配套多层公共建筑,结构形式为框架现浇混凝土楼板。 二、编制依据 建筑给排水及采暖工程施工质量验收规范(GB50242-2002) 建筑给水排水设计规范(GB50015-2003) 建筑电气工程施工质量验收规范(GB50303—2015) 宿舍建筑设计规范(JGJ36-2016) 教育建筑电气建筑规范(JGJ310-2013) 宿舍楼项目施工图纸 三、施工方案 1.管道工程 本工程给水支管采用聚丙烯(PP-R)管,热熔连接,给水干管、立管采用衬塑热浸锌复合管,丝接连接;雨水采用抗紫外线UPVC 管,粘接连接;排水管双臂芯层发泡塑料排水管;室内消防管道 DN50 及以下丝接连接,DN50 以上卡箍连接,管道试压不小于1.4Mpa。热水管道、室外明露冷水管及消防给水管保温 采用 60mm 厚 耐 火 等 级 为B1 级 硬 质聚氨 酯 泡沫 外包 加 筋 无锡商业职业技术学院宿舍楼项目水电施工专项方案· 3 铝箔保温。室内给水管及空调冷凝水管采用20mm 闭孔橡塑保温。室内给水、热水、压力排水及消防管道中大于等于DN65 的水平管道采用吊架、支架或托架固定时按GB50981-2014 第1.0.4 条设置抗震支承,刚性连接金属管道侧向间距不大于12 米纵向不大于24 米。 1.1 管道工程的主要施工程序 施工准备→配合土建预留、预埋→管道支吊架制安→干管、立管安装→管道试验→卫生洁具安装→楼层支、干管安装→管道系统试验、冲洗等→防腐、保温防结露→系统调试→工程竣工验收。 1.2 主要施工方法及技术要求 1.2.1 准备工作 1.2.1.1 材料准备:工程正式施工前,施工人员要熟悉图纸,进行技术和物资准备,重点解决图纸中存在的问题,组织物资进场和各分部分项的详细技术交底。进场各种管材、配件必须具有 材质 证 明 书 、产 品 合格 证 及当地 质 监 部门 所 要求的证 明 资料。 1.2.1.2 技术准备:进场前管道工程师 、工长 应 认 真 熟悉施...
