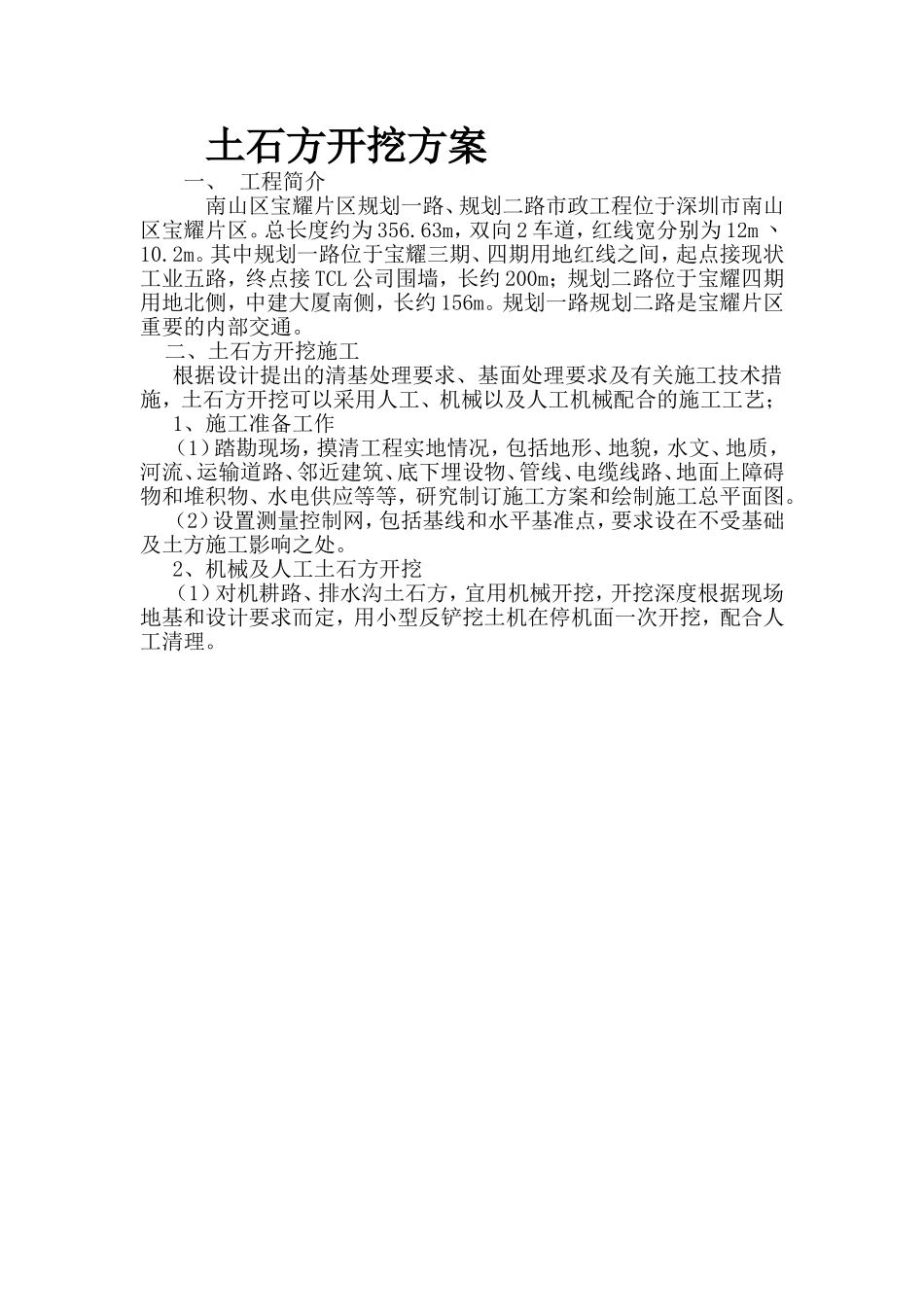

土石方开挖方案一、工程简介南山区宝耀片区规划一路、规划二路市政工程位于深圳市南山区宝耀片区
总长度约为356
63m,双向2车道,红线宽分别为12m丶10
其中规划一路位于宝耀三期、四期用地红线之间,起点接现状工业五路,终点接TCL公司围墙,长约200m;规划二路位于宝耀四期用地北侧,中建大厦南侧,长约156m
规划一路规划二路是宝耀片区重要的内部交通
二、土石方开挖施工根据设计提出的清基处理要求、基面处理要求及有关施工技术措施,土石方开挖可以采用人工、机械以及人工机械配合的施工工艺;1、施工准备工作(1)踏勘现场,摸清工程实地情况,包括地形、地貌,水文、地质,河流、运输道路、邻近建筑、底下埋设物、管线、电缆线路、地面上障碍物和堆积物、水电供应等等,研究制订施工方案和绘制施工总平面图
(2)设置测量控制网,包括基线和水平基准点,要求设在不受基础及土方施工影响之处
2、机械及人工土石方开挖(1)对机耕路、排水沟土石方,宜用机械开挖,开挖深度根据现场地基和设计要求而定,用小型反铲挖土机在停机面一次开挖,配合人工清理

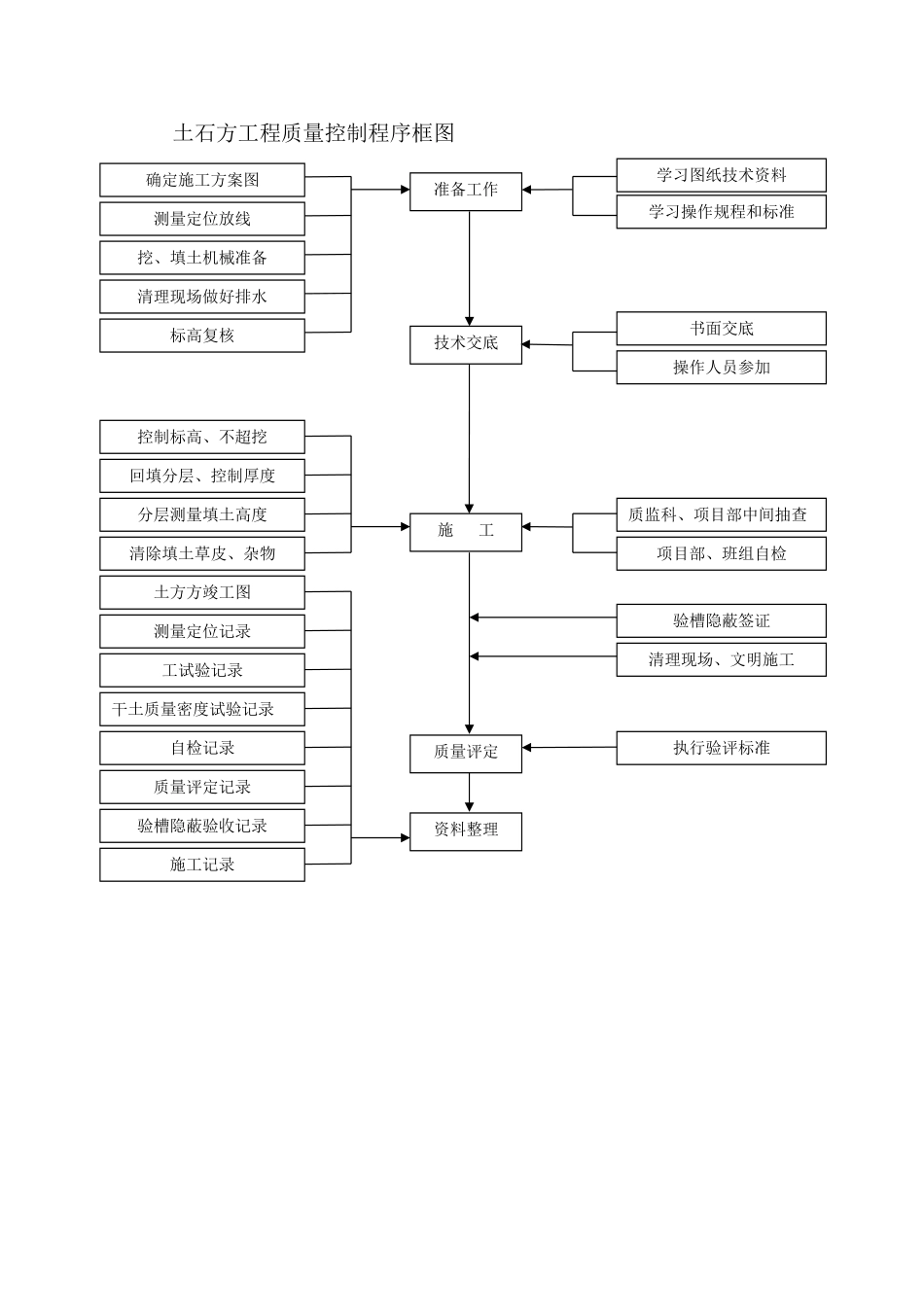

土石方工程质量控制程序框图确定施工方案图测量定位放线挖、填土机械准备清理现场做好排水控制标高、不超挖回填分层、控制厚度分层测量填土高度清除填土草皮、杂物土方方竣工图测量定位记录工试验记录干土质量密度试验记录自检记录质量评定记录验槽隐蔽验收记录施工记录学习操作规程和标准书面交底操作人员参加质监科、项目部中间抽查项目部、班组自检验槽隐蔽签证清理现场、文明施工执行验评标准准备工作技术交底施工质量评定资料整理学习图纸技术资料标高复核(2)为防止超挖,机械开挖至接近设计基底标高或边坡边界,应预留30~50㎜厚土层,用于人工开挖
(3)基础挖好后,应对基底进行抄平,修整,如有小部分超挖,可用素土、灰土或砾石回填夯实至与地基基本相同的密实度
(4)为防止基底扰动,基础挖好后
