鲤鱼尾油库改造丁二烯输气管道保冷工程施工方案编制:审核:批准:—、工程概况

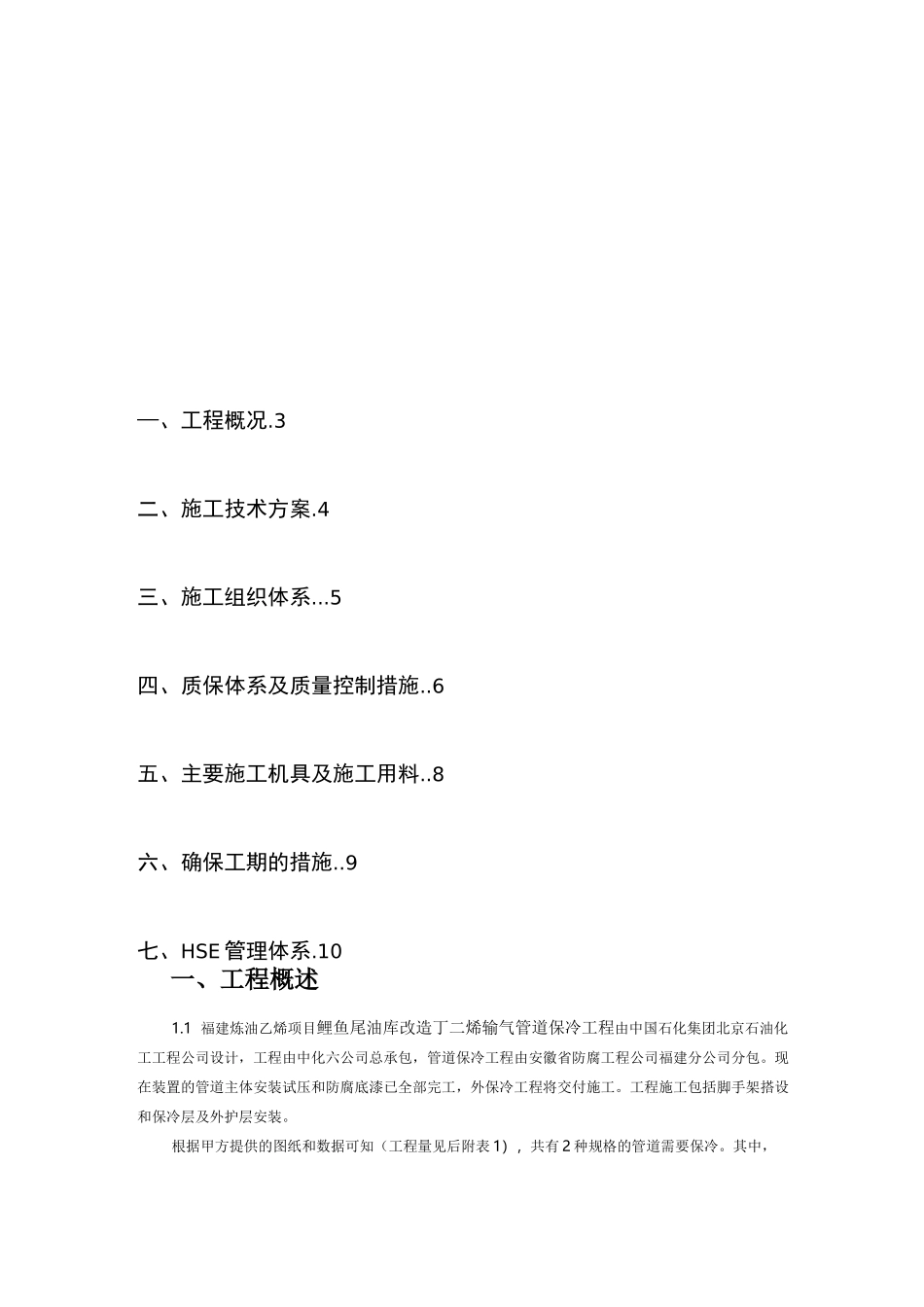

3二、施工技术方案
4三、施工组织体系
5四、质保体系及质量控制措施
6五、主要施工机具及施工用料
8六、确保工期的措施
9七、HSE 管理体系
10一、工程概述1

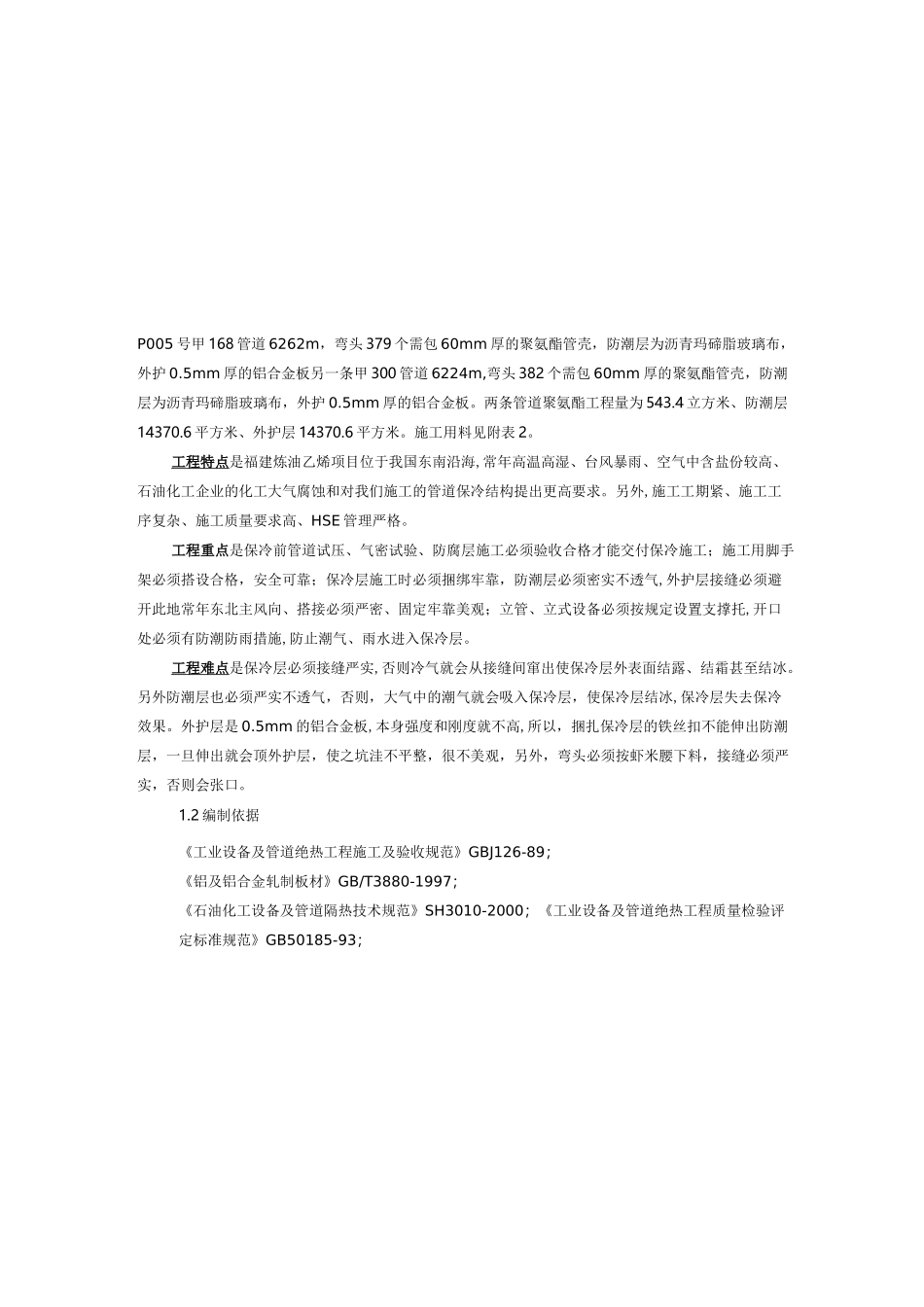

1 福建炼油乙烯项目鲤鱼尾油库改造丁二烯输气管道保冷工程由中国石化集团北京石油化工工程公司设计,工程由中化六公司总承包,管道保冷工程由安徽省防腐工程公司福建分公司分包
现在装置的管道主体安装试压和防腐底漆已全部完工,外保冷工程将交付施工
工程施工包括脚手架搭设和保冷层及外护层安装
根据甲方提供的图纸和数据可知(工程量见后附表 1),共有 2 种规格的管道需要保冷
其中,P005 号甲 168 管道 6262m,弯头 379 个需包 60mm 厚的聚氨酯管壳,防潮层为沥青玛碲脂玻璃布,外护 0
5mm 厚的铝合金板另一条甲 300 管道 6224m,弯头 382 个需包 60mm 厚的聚氨酯管壳,防潮层为沥青玛碲脂玻璃布,外护 0
5mm 厚的铝合金板
两条管道聚氨酯工程量为 543
4 立方米、防潮层14370
6 平方米、外护层 14370
施工用料见附表 2
工程特点是福建炼油乙烯项目位于我国东南沿海,常年高温高湿、台风暴雨、空气中含盐份较高、石油化工企业的化工大气腐蚀和对我们施工的管道保冷结构提出更高要求
另外,施工工期紧、施工工序复杂、施工质量要求高、HSE 管理严格
工程重点是保冷前管道试压、气密试验、防腐层施工必须验收合格才能交付保冷施工;施工用脚手架必须搭设合格,安全可靠;保冷层施工时必须捆绑牢靠,防潮层必须密实不透气,外护层接缝必须避开此地常年东北主风向、搭接必须严密、固定牢靠美观;立管、立式设备必须按规定设置支撑托,开口处必须有防潮防雨措施,防止潮气、雨水进入保冷层
工程难点是保冷层必须接缝严实,
