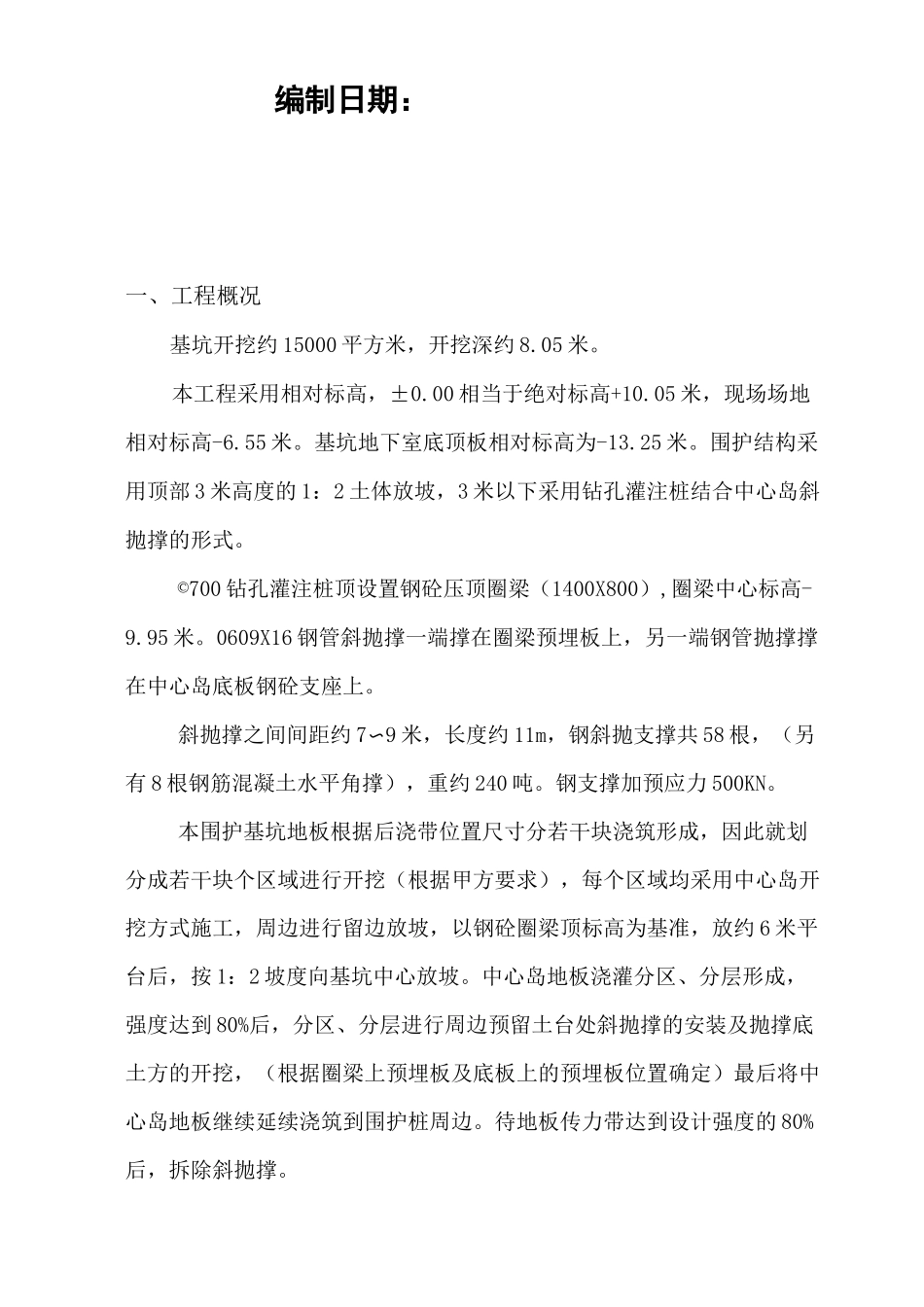

©609X16 钢管斜抛撑支护施工方案编制单位:编制人:审核人:编制日期:一、工程概况基坑开挖约 15000 平方米,开挖深约 8.05 米。本工程采用相对标高,±0.00 相当于绝对标高+10.05 米,现场场地相对标高-6.55 米。基坑地下室底顶板相对标高为-13.25 米。围护结构采用顶部 3 米高度的 1:2 土体放坡,3 米以下采用钻孔灌注桩结合中心岛斜抛撑的形式。©700 钻孔灌注桩顶设置钢砼压顶圈梁(1400X800),圈梁中心标高-9.95 米。0609X16 钢管斜抛撑一端撑在圈梁预埋板上,另一端钢管抛撑撑在中心岛底板钢砼支座上。斜抛撑之间间距约 7〜9 米,长度约 11m,钢斜抛支撑共 58 根,(另有 8 根钢筋混凝土水平角撑),重约 240 吨。钢支撑加预应力 500KN。本围护基坑地板根据后浇带位置尺寸分若干块浇筑形成,因此就划分成若干块个区域进行开挖(根据甲方要求),每个区域均采用中心岛开挖方式施工,周边进行留边放坡,以钢砼圈梁顶标高为基准,放约 6 米平台后,按 1:2 坡度向基坑中心放坡。中心岛地板浇灌分区、分层形成,强度达到 80%后,分区、分层进行周边预留土台处斜抛撑的安装及抛撑底土方的开挖,(根据圈梁上预埋板及底板上的预埋板位置确定)最后将中心岛地板继续延续浇筑到围护桩周边。待地板传力带达到设计强度的 80%后,拆除斜抛撑。二、施工前准备1. 仔细熟悉图纸和了解设计意图,对施工图进行自审和深化,并提出相应的支撑节点措施。2. 按要求编制施工方案,落实各项技术措施。3. 支撑施工人员进场,登记、办齐施工人员“二证”,落实安排好施工、生活设施,做到文明施工。4. 开施工人员的安全技术交底会议,进行三级安全教育。5. 根据圈梁预埋板及发包方提供的轴线,核实、测出钢支撑实际长度,配料进场,并做好验收,登记,堆放。6. 根据实际情况进入汽车吊及挖机一台。三、钢支撑拼装及安装施工工艺拟建的******工程基坑采用中心岛开挖,中心底板基础首先施工,最后延续浇结构底板到位。(浇筑中心岛底板时将斜抛撑后支座的预埋板同时放置好,尽可能靠近距离设置,支撑越短越稳定)中心岛开挖时对围护桩内周边进行留边放坡,以钢砼圈梁顶标高为基准,放 5〜6 米平台后,按 1:2 坡度向基坑中心放坡,水平距离约 5 米,垂直距离约 3 米。斜撑系统设置在坑周边内坡道中,施工斜撑要在坡上斜撑位置抽槽开挖,不能大面积破坏围护桩内周坡地保留土体,引起周边环境发生沉降位移。基坑围护安...
